Министерство строительства СССР
Главивановострой
Трест Оргтехстрой
ТИПОВАЯ ТЕХНОЛОГИЧЕСКАЯ
КАРТА
УСТРОЙСТВО КАНАЛИЗАЦИОННОГО
ДВУХЪЯРУСНОГО ОТСТОЙНИКА
ИЗ МОНОЛИТНОГО ЖЕЛЕЗОБЕТОНА

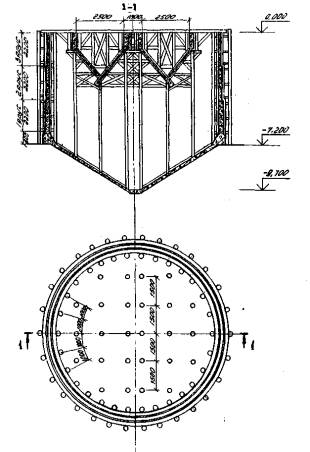

ДИАМЕТРОМ 9 м
Содержание
|

   2. Организация и технология строительного процесса 3. Технико-экономические показатели 4. Материально-технические ресурсы
  |

|
   Типовая технологическая карта  |

|
   Двухъярусный канализационный отстойник  |

1.1. Технологическая карта разработана на устройство железобетонного монолитного отстойника диаметром 9 м по типовому проекту 902-2-72, разработанному Государственным проектным институтом Союзводоканалпроект.
1.2. В состав работ, рассматриваемых в карте, входят:
устройство бетонной подготовки;
устройство днища;
устройство стен;
устройство желобов, распределительного и сборного лотков;
окраска горячей битумной мастикой за 2 раза;
устройство прижимной кирпичной стенки.
1.3. Работы по возведению отстойника предусмотрено вести:
бетонирование стен и балок - в 2 смени, остальные работы - в 1 смену.
1.4. При привязке технологической карты к конкретным объекту и условиям строительства уточняют объемы работ, калькуляцию трудовых затрат, средства механизации с учетом максимального использования наличного парка механизмов.
|
   Разработана 25 июня 1981 г.  |

   Утверждена 20 ноября 1981 г.  |

  Срок введения1 июля 1982 г.  |

2.1. До начала устройства отстойника должны быть выполнены:
земляные работы;
основание под днище отстойника (ручная подчистка непосредственно перед устройством бетонной подготовки);
временные автодороги;
временное электроснабжение;
доставлены на объект монтажный кран, строительные машины, сварочные трансформаторы, инвентарь, инструмент и приспособления;
доставлены и уложены на площадках складирования щиты опалубки, арматурные сетки и каркасы.
2.2. Доставленные на площадку щиты опалубки, арматуру и другие материалы раскладывают в зоне действия монтажного крана (рис. 1, 2, 4, 6, 7, 9) с созданием постоянного запаса, обеспечивающего бесперебойную работу звеньев по возведению отстойников в течение не менее трех смен.

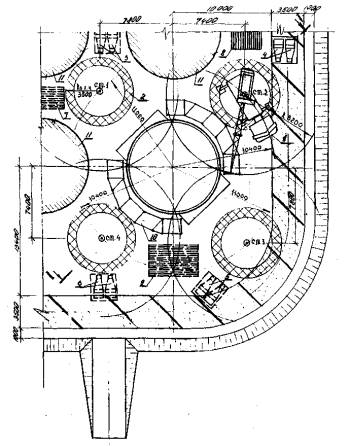

Рис. 1. Ситуационный план:
1, 2, 3, 4 - очередность выполнения отстойников

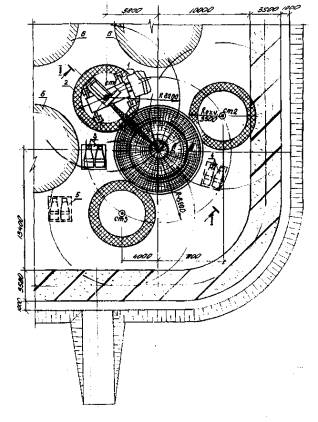

Рис. 2. Схема устройства бетонной подготовки:

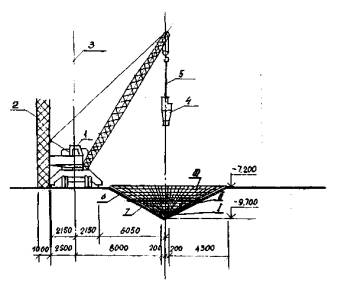

1 - автомобильный кран КC-3562A; 2 - опасная зона хвостовой части крана; 3 - площадка для приема бетона со стоянки 1; 4 - площадка для приема бетона со стоянки 2; 5 - площадка для приема бетона со стоянки 3; 6 - смонтированные отстойники; I-II-III - очередность заполнения полос

Рис. 3. Схема устройства бетонной подготовки (разрез I-I):
1 - автомобильный кран KС-3562A; 2 - ось движения крана; 3 - опасная зона хвостовой части крана; 4 - двухветвевой строп; 5 - бадья для подъема бетона; 6 - маячные рейки; I, II, III - очередность заполнения полос

Рис 4. Схема производства работ по установке арматуры днища и опорного кольца отстойника:
1 - автомобильный кран КС-3562А; 2 - опасная зона хвостовой части крана; 3 - площадка складирования арматуры для стоянки 1; 4 - площадка складирования арматуры для стоянки 2; 5 - площадка складирования арматуры для стоянки 3; 6 - площадка складирования арматуры для стоянок 1 и 3; 7 - смонтированные отстойники

Рис. 5. Схема производства работ по установке арматуры днища и опорного кольца отстойника (разрез I-I):
1 - автомобильный края КC-3562А; 2 - ось движения крана; 3 - опасная зона хвостовой части крана; 4 - строп четырехветвевой; 5 - монтируемый арматурный каркас; 6 - установленная арматура; 7 - бетонная подготовка

Рис. 6. Схема бетонирования днища:
1 - автомобильный кран КС-3562А; 2 - опасная зона хвостовой части крана; 3 - площадка для приема бетона со стоянки 1; 4 - площадка для приема бетона со стоянки 2; 5 - площадка для приема бетона со стоянки 3; 6 - смонтированные отстойники; I, II, III - очередность заполнения полос

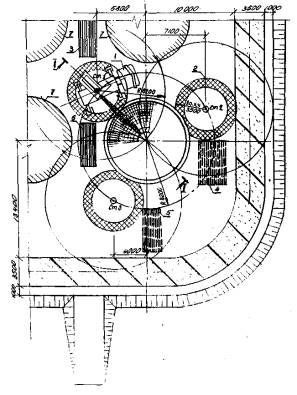

Рис. 7. Схема бетонирования днища (разрез I-I):
1 - автомобильный кран КС-3562А; 2 - опасная зона хвостовой части крана; 3 - ось движения крана; 4 - бадья для подачи бетона; 5 - строп двухветвевой; 6 - уложенная арматура днища; 7 - бетонная подготовка; I, II, III - очередность заполнения полос

Рис. 8. Устройство опалубки стен и балок

Рис. 9. Схема бетонирования стен:
1 - автомобильный кран КС-3562А; 2 - опасная зона хвостовой части крана; 3 - площадка для приема раствора со стоянки 1; 4 - площадка для приема раствора со стоянки 2; 5 - площадка для приема раствора со стоянки 3; 6 - площадка для приема раствора со стоянки 4; 7 - площадка для складирования арматуры со стоянки 1; 8 - площадка для складирования арматуры со стоянки 2; 9 - площадка для складирования арматуры со стоянок 3 и 4; 10 - трубчатые безболтовые леса; 11 - смонтированные отстойники
Бетон на строительную площадку доставляют централизованно автобетоновозами или автосамосвалами, приспособленными для перевозки бетона. К месту укладки бетонную смесь подают в поворотных бадьях вместимостью 1 м3 автомобильным кран КС-3562А со стрелой длиной 14 м. Уплотняют ее виброрейкой СО-132 длиной 3 м.
2.3. При возведении отстойника применяется автомобильный кран КС-3562А.
Бетонную подготовку выполняют полосами шириной 2,8 м по длине окружности. ширину полосы ограничивают маячными рейками, которые определяют проектную толщину и уклон подготовки. Для этого маячные рейки, выполняют в виде кружала. Полосы заполняются бетонной смесью через одну. Очередность заполнения полос и схема организации работ при бетонировании подготовки даны на рис. 2, 3.

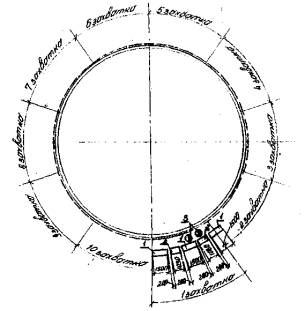

Работы по устройству бетонной подготовки выполняются в следующей последовательности:
установка маячных реек;
укладка бетонной смеси с разравниванием;
уплотнение и выравнивание бетонной смеси виброрейкой;
снятие маячных реек.
Бетон, уложенный в жаркую солнечную погоду, следует немедленно накрыть, а во время дождя защитить от попадания воды. Случайно размытый слой бетона следует удалить.
Устройство бетонной подготовки должно сопровождаться соответствующими записями в журнале бетонных работ.
Устройство цементной стяжки выполняется полосами шириной 2,8 м по длине окружности. Ширину полосы ограничивают маячными рейками, которые определяют проектную толщину и уклон стяжки. Полосы заполняют цементным раствором состава 1:2 через одну (см. рис. 2, 3). Разравнивают цементный раствор деревянным правилом длиной 2,5 м.
Работа по устройству цементной стяжки выполняются в следующей последовательности:
установка маячных реек;
укладка раствора с разравниванием;
снятие маячных реек.
Раствор, уложенный в стяжку в жаркую солнечную погоду, следует немедленно накрыть, а во время дождя защитить от попадания воды. Случайно размытый слой раствора следует удалить.
По окончании устройства цементной стяжки составляется акт на скрытые работы.
Устройство днища отстойника начинать с вязки нижних сеток и каркасов и укладки их на бетонных подкладках, обеспечивающих проектную толщину защитного слоя бетона. Верхние сетки фиксируют на каркасах-подставках.
Организация работ при укладке арматуры приводится на рис. 4, 5.
Установленную арматуру необходимо закрепить и предохранить от смещений и повреждений, которые могут произойти в процессе бетонирования.
Принимать смонтированную арматуру и сварные стыковые соединения следует до укладки бетонной смеси и оформлять актом освидетельствования скрытых работ.
К установке опалубки днища приступают после инструментальной проверки соответствия геометрических размеров щитов опалубки проектным.
Устанавливают опалубку вручную, начиная с маячных щитов, которые ставят на расстоянии 3-4 м друг от друга. Шаг маячных щитов должен быть кратным их длине. Щиты опалубки закрепляют в строго вертикальном положении подкосами и временными распорками.
Перед укладкой бетонной смеси должны быть проверены и приняты:
все конструкции и их элементы, закрываемые в процессе последующих работ;
правильность установки и закрепления опалубки и поддерживающих ее конструкций и маячных реек.
Опалубка должна быть очищена от мусора и грязи, а арматура - от ржавчины.
Работы по бетонированию днища отстойника ведутся в два этапа:
1-й этап - бетонирование днища;
2-й этап - бетонирование опорного кольца.
Днище бетонируется (рис. 6, 7) полосами шириной 2,8 м по длине окружности. Ширину полосы ограничивают маячными рейками, которые определяют проектные толщину и уклон днища отстойника. Для этого маячные рейки выполняют в виде кружала. Полосы заполняются через одну. Промежуточная полоса должна бетонироваться после затвердения бетона в смежных полосах и снятия маячных реек.
При бетонировании промежуточной полосы днища отстойника поверхность ранее уложенного бетона (рабочий шов первой и второй полос) очищают металлической щеткой или пневмоскребком от грязи и пленки цементного молока так, чтобы обнажить крупный заполнитель, обдувают сжатым воздухом и смачивают водой. На подготовленную поверхность рабочего шва наносят слой цементного раствора состава 1:3 толщиной 1-2 см, прочностью не ниже прочности бетона отстойника.
По достижении бетоном, уложенным в днище, достаточной прочности (не менее 15 кг/см2) приступают к укладке бетона в опалубку.
Бетонная смесь укладывается слоями одинаковой толщины в одном направлении.
Бетонирование должно сопровождаться соответствующими, записями в журнале бетонных работ.
Бетонная смесь, уложенная в днище отстойника, уплотняется виброрейкой CО-132 длиной 3 м, а в опорном кольце - глубинным вибратором ИВ-47 с рабочей частью длиной 440 мм. Шаг перестановки вибратора не должен превышать 1,5 радиуса его действия.
Для передвижения рабочих, занятых установкой маячных реек и бетонированием днища, прокладывают ходовые деревянные трапы шириной 0,6 м.
Опалубку разбирают в следующем порядке:
удаляют наружные крепления - подкосы и распорки;
обрезают проволочные скрутки;
отрывают щиты от бетона ломиками или коленчатыми рычагами.
Рабочую поверхность опалубки после снятия очищают от налипшего бетона и цементного молока и .смазывают антиадгезионной смазкой.

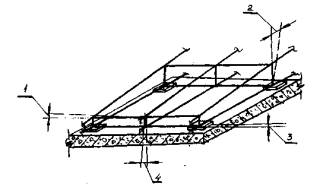

Опалубку стен отстойника устанавливают в определенной последовательности: сначала внутреннюю опалубку (стойки, щиты, связи), а затем наружную отдельными ярусами по мере бетонирования (высота яруса 1 м). Последовательность установки опалубки представлена на рис. 8.
Внутренние щиты опалубки крепят через бруски к стойкам внутренних лесов, Наружные щиты болтами крепят к внутренним щитам. Через 2 ч после бетонирования стен болты проворачивают для ликвидации их сцепления с бетоном. После снятия опалубки отверстия, оставшиеся от болтов, инъецируют расширяющимся бетоном.
К арматурным работам приступают после установки внутренних щитов опалубки стен. Стены, балки, приемный и отводящий лотки армируются сетками и каркасами, соединенными электродуговой сваркой.
Арматуру стен устанавливают в три яруса по мере бетонирования стен (рис. 9, 10).

Рис. 10. Схема бетонирования стен (разрез I-I):
1 - автонобильный кран КС-3562А; 2 - опасная зона хвостовой части крана; 3 - ось движения крана; 4 - бадья для подачи бетона; ,5 - строп двухветвевой; 6 - трубчатые безболтовые леса; 7 - опалубка стен; 8 - опалубка балок
Арматуру балок, подводящего и отводящего лотков устанавливают полностью на весь объем бетонных работ после проверки и приемки опалубки.
Стены отстойника бетонируют с инвентарных трубчатых безболтовых лесов, установленных с наружной стороны отстойника (см. рис. 9) Бетон укладывают слоями толщиной 20-25 см в одном направлении по всему периметру стен с тем, чтобы до укладки последующего слоя прошло не более 2 ч.
Балки приемного и отводящего лотков должны бетонироваться непрерывно. При перерывах в бетонировании более двух часов работы возобновляют лишь после достижения ранее уложенным бетоном прочности 15 кг/см2.
Поверхность рабочего шва очищают от цементной пленки и смачивают водой. Оставшуюся на поверхности воду удаляют.
Бетонную смесь уплотняют глубинным вибратором. Оптимальная продолжительность вибрирования на одном месте должна быть 20-30 с. Во время уплотнения бетонной смеси глубинным вибратором опирание его на арматуру и закладные части не допускается.
Бетонирование должно сопровождаться соответствующими записями в журнале бетонных работ.
При уходе за бетоном необходимо:
обеспечивать благоприятные температурно-влажностные условия для твердения бетона, предохранять его от вредного воздействия ветра, прямых солнечных лучей, систематически поливая водой влагоемкие покрытия (мешковину, слой песка, опилок) открытых поверхностей бетона;
в сухую погоду открытые поверхности бетона поддерживать во влажном состоянии до достижения бетоном 70% проектной прочности.

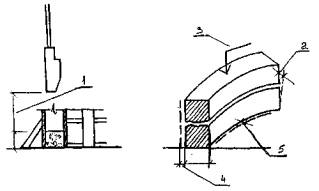

При выполнении торкретных работ используют установленные внутри отстойника для поддержки опалубки стен и балки леса, на прогоны которых укладывают настил, и столики-козелки для малярных и штукатурных работ.
Торкретирование поверхностей отстойника производят ярусами (рис. 11).

Рис. 11. Схема установки для производства торкрет-штукатурки:
1 - компрессор; 2 - шланги для подачи воздуха; 3 - цемент-пушка; 4 - шланг для подачи сухой смеси; 5 - растворомешалка; 6 - ящик для песка; 7 - емкость для цемента; 8 - бак для воды; 9 - шланг для воды
С поверхности, подлежащей торкретированию, удаляют неровности, обрабатывают пескоструйным способом и промывают струей воды при помощи установки СБ-13,
Пескоструйную обработку производят песчано-воздушной струей, используя просушенный чистый песок крупностью до 8 мм, который завозят на площадку централизованно автосамосвалами и загружают в цемент-пушку скиповым загрузочным ковшом растворосмесителя.
Смесь для торкретирования приготовляют на сульфатостойком портландцементе марки 400 (ГОСТ 10173-76) в растворосмесителе СБ-97 (СБ-30). Заполнитель - среднезернистый песок с крупностью частиц не более 5 мм (ГОСТ 8736-77).
С целью повышения водонепроницаемости наносимого торкретного слоя рекомендуются следующие составы сухой смеси для:
днища отстойника - 1:1,375;
стен, балок, лотков - 1:4,5
Цемент и песок дозируют только по массе с учетом влажности песка (4-5%).
Торкрет-штукатурку наносят при помощи установки (рис. 11), состоящей из цемент-пушки СБ-13, компрессора ДК-9, бака для воды, воздухоочистителя и сопла с насадками и шлангов, в соответствии со СНиП III-15-76 "Правила производства и приемки работ. Бетонные и железобетонные конструкции монолитные".
Торкрет-штукатурку на внутренние поверхности отстойника наносят в три слоя: два толщиной 10 мм с последующей затиркой, третий толщиной 5 мм с затиркой и железнением. Каждый последующий слой наносят после схватывания раствора предыдущего слоя.
Перерывы свыше 10 мин во время торкретирования отдельных ярусов не допускаются.
Торкрет-штукатурку на портландцементе увлажняют через 12-16 ч. В дальнейшем обработанную поверхность увлажняют через каждые 3 ч распыленной струей воды.
При торкретировании сопло должно находиться на расстоянии 80-100 см от покрываемой поверхности. Его ствол перемещают по спирали и держат строго перпендикулярно торкретируемой поверхности.
После нанесения последнего слоя торкрет-штукатурки и его затирки спустя 1-2 ч поверхность железнят при помощи гладилки.
До начала испытания отстойника должны быть выполнены следующие работы:
закончены все строительно-монтажные работы по сооружению отстойника;
визуально осмотрены все конструкции снаружи и внутри резервуара, а также технологические трубопроводы и составлен акт о готовности резервуара к испытанию, который подписывается представителями заказчика и строительной организации;
проложена сеть временного водопровода, из которого будет заполняться резервуар;
подготовлены и установлены в зоне работы бригады механизмы, инвентарь, приспособления и средства для безопасного производства работ;
составлен график круглосуточного дежурства инженерно-технического персонала;
плотно закрыты все технологические задвижки и проверено отсутствие просачивания через них воды.
Вода в резервуар заливается в два этапа:
на высоту 1 м с выдерживанием в течение суток для проверки герметичности днища;
до проектной отметки.
Испытание железобетонных емкостных сооружений на водонепроницаемость разрешается начинать не ранее чем через 5 суток после их наполнения водой. Для этого рядом с сооружением устанавливают стеклянный контрольный сосуд с ценой деления 1 мм, затем резиновой трубкой сифонным способом заполняют его водой, создав сообщающиеся сосуды, и фиксируют время заполнения.
Разность уровней за сутки умножают на площадь зеркала вода в сооружении и получают количество воды, вытекающей за сутки.
При испытании на плотность убыль воды на испарение с открытой водной поверхности должна учитываться дополнительно. Отстойник признается выдержавшим испытания, если убыль воды в нем за сутки не превышает 3 л на 1 м2 смоченной поверхности стен и днища, через стенка не просачиваются струйки вода и не увлажняется грунт в основании.
При невыполнении хотя бы одного из указанных требований резервуар считать не выдергавшим испытания. Если резервуар не выдержал испытания и подлежит ремонту, то после окончания ремонта повторяют гидравлическое испытание.
Окрасочная гидроизоляция наружной поверхности стен горячей битумной мастикой должна наноситься равномерно по всей изолируемой поверхности в два слоя толщиной около 2 мм каждый. Второй слой можно наносить только после отвердения и просушки первого. Поверхность каждого нанесенного слоя гидроизоляции и изолируемая поверхность должны предохраняться от загрязнения.
Битум разогревается, подается и наносится на изолируемую поверхность при выполнении гидроизоляции с помощью установки УРБМ-2А.
Шланги и трубы для механизированной подачи горячей битумной мастики, нагретой в соответствии с требованиями СНиП III-20-74 "Правила производства и приемки работ. Кровли, гидроизоляция, пароизоляция и теплоизоляция", защищают от охлаждения. Шланги для подачи разжиженных составов должны быть бензостойкими.
До начала изоляционных работ основание гидроизоляции выравнивается и очищается от строительного мусора.
Оклеечная гидроизоляция состоит из трех слоев изола или гидроизола, наклеиваемых, по периметру опорного кольца на изолируемую поверхность горячими битумными мастиками, которые наносят слоем толщиной 1-2 мм. Последнее полотнище оклеечной рулонной гидроизоляции покрывается сплошным слоем горячей битумной мастики толщиной 2 мм. 'Для предохранения оклеечной гидроизоляции от оползания по периметру опорного кольца устраивается прижимная кирпичная стенка в 1/2 кирпича поточным методом, то есть с разбивкой стенки на захватки длиной 3 м (рис. 12).

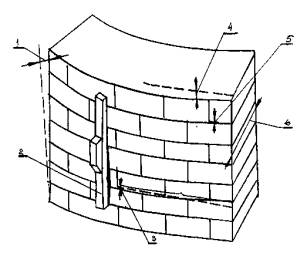

Рис. 12. Схема разбивки на захватки и организация рабочего места на захватке при кладке прижимной стенки:
1 - пакет красного кирпича; 2 - ящик с раствором; 3 - каменщики
Запас кирпича принимают из расчета двухчасовой потребности, растворные ящики заполняют раствором за 10-15 мин до начала кладки. В процессе работы запас материалов пополняют.
Кирпичную кладку ведут операционно-расчлененным методом, при котором каждый рабочий ежедневно выполняет одни и те же операции.
2.4. При производстве бетонных работ в зимнее время должны выдерживаться требования СНиП III-15-76 "Правила производства и приемки работ. Бетонные и железобетонные конструкции монолитные". Руководства по производству бетонных работ и других инструктивных документов по зимнему бетонированию.
Опалубку и арматуру перед бетонированием очистить от наледи и снега.
Для антиадгезионного покрытия рабочей поверхности опалубки применяют гидрофобизирующие смазки на основе продуктов нефтехимии, не загустевающие на морозе, - солидольную или петролатумно-керосиновую.
Особенностью производства бетонных работ при отрицательных температурах воздуха является необходимость выполнения мероприятий, обеспечивающих минимальные потери тепла бетонной смесью от момента ее приготовления до укладки в опалубку конструкции.
Торкретирование поверхности отстойника выполняют при температуре воздуха не ниже + 5°С. Если температура ниже этого предела, работы прекращают и срочно принимают меры к предохранению торкрет-штукатурки от замораживания: утепляют нанесенные слои и устраивают тепляки около оборудования.
При отрицательной температуре испытывать и заполнять отстойник нельзя.
Кирпичную прижимную стенку в зимних условиях выполняют способом замораживания или применяя обычные растворы с химическими противоморозными добавками.
При отрицательной температуре наружного воздуха для выполнения обмазочной и оклеечной гидроизоляции используются только холодные мастики.
2.5. Устройством днища, стен и покрытия занимается бригада из десяти человек:
плотники-бетонщики 4-го разряда - 3;
плотники-бетонщики 2-го разряда - 4;
арматурщик-сварщик 6-го разряда - 1;
арматурщики-сварщики 3-го разряда - 2;
нанесением торкрет-штукатурки бригада из шести человек:
штукатуры 4-го разряда - 2;
штукатуры 3-го разряда - 3;
машинист цемент-пушки 2-го разряда - 1;
машинист компрессора 3-го разряда - 1;
испытанием резервуара - звено:
слесари-сантехники 5-го разряда - 3;
рабочие 2-го разряда - 3;
компрессорщик 3-го разряда - 1;
устройством и разборкой лесов - звено монтажников:
монтажник 4-го разряда - 1;
монтажника 3-го разряда - 2;
монтаиник 2-го разряда - 1;
устройством гидроизоляпии - звено гидроизолировщиков:
изолировщик 4-го разряда - 1;
изолировщик 3-го разряда - 1;
изолировщики 2-го разряда - 2;
машинист 3-го разряда - 1;
На подаче материалов работают машинист 5-го разряда и такелажник 2-го разряда.

2.6. График, выполнения работ приведен в таблице 1.

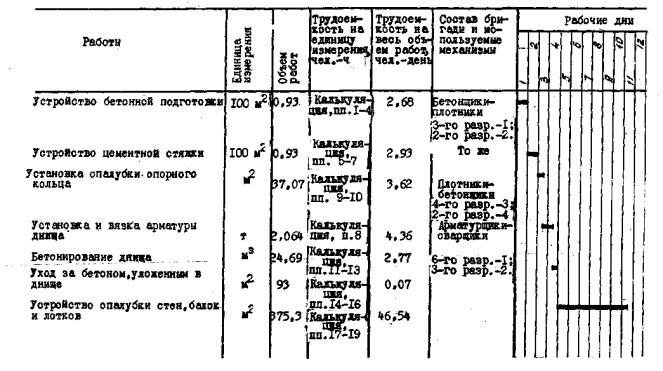

2.7. Калькуляция трудовых затрат приведена в таблице 2.
2.8. Рациональная организация, методы и приемы труда при выполнении рабочих процессов и операций приняты в соответствии с типовыми картами трудовых процессов КТ-4.1-33.20-76, КТ-4.1-37.31-76, КТ-4.1-27.26-76, разработанными конструкторско-технологическим институтом Минпромотроя СССР; KT-3.1-1.8-76, KT-1.0-6.1-76, разработанными трестом Мособлоргтехстрой и ЦНИБ Главмособлстроя при Мособлисполкоме.
2.9. Операционный контроль качества работ по возведению отстойника необходимо выполнять в соответствии о требованиями СНиП III-15-76 "Правила производства и приемки работ. Бетонные и железобетонные конструкции монолитные", СНиП III-20-74 "Правила производства и приемки работ. Кровли, гидроизоляция, пароизоляция и теплоизоляция", СНиП III-17-78 "Правила производства и приемки работ. Каменные конструкции", инструкции СН 47-74.
Отклонения геометрических размеров, допустимые при бетонировании днища и стен, устройстве кирпичной прижимной стенки, приведены на рис. 13, 14, 15, 16, 17.

Рис. 13. Допустимые отклонения геометрических размеров при установке арматуры днища отстойника:
1 - в расстояниях между связями арматурных каркасов ± 10 мм; 2 - в положении стержней в торцах сварных каркасов ± 5 мм; 3 - в отдельных местах в толщине защитного слоя ± 10 мм; 4 - в расстояниях между отдельно установленными рабочими стержнями ± 10 т

Рис. 14, допустимые отклонения геометрических размеров при бетонировании днища отстойника:
1 - поверхность рабочих швов должна быть перпендикулярна поверхности элементов; 2 - отклонение толщины от проектной допускается только в отдельных местах - не более 10% заданной толщины; 3 - допустимые отклонения поверхности бетона от плоскости ± 4 мм

Рис. 15. Допустимые отклонения геометрических размеров, при установке опалубки стен отстойника:
1 - во внутренних размерах поперечных коробов опалубки и в расстояниях между внутренними поверхностями опалубки стен от проектных размеров 15 мм; 2 - от проектных размеров но длине и ширине щитов +5 мм; 3 - от вертикали или от проектного наклона плоскостей опалубки и линии их пересечения на 1 м высоты 5 мм; на всю конструкцию стен при высоте более 5 м - 15 мм; разница в толщине сменных досок щитов нестроганой опалубки ± 2 мм, строганой ± 0,5 мм

Рис. 16. Допустимые отклонения геометрических размеров при бетонировании стен:
1 - высота свободного сбрасывания бетонной смеси не более 1 м; 2 - плоскостей от вертикали или от проектного наклона 10 мм; 3 - в отметках поверхностей ± 5 мм; 4 - в размерах поперечного сечения элементов ± 8 мм; 5 - в длине элементов ± 20 мм

Рис. 17. Отклонения геометрических размеров кирпичной кладки:
1 - поверхностей кладки от вертикали на все сооружение, 30 мм; 2 - неровности на вертикальной поверхности, обнаруживаемые при накладывании двухметровой рейки 5 мм; 3 - отдельных рядов кладки от горизонтали на 10 м длины 15 мм; 4 - отметок обрезов 15 мм; 5 - толщина горизонтальных швов 8-15 мм; 6 - по толщине кладки 10 мм
Схема операционного контроля качества работ приведена в таблице 3.
2.10. При производстве работ необходимо соблюдать правила по технике безопасности, приведенные в СНиП III-4-80 "Правила производства и приемки работ. Техника безопасности в строительстве".

Продолжение табл. 1

Окончание табл. 1

|
   № п/п  |

   Обоснование ЕНиР  |

   Работы  |

   Единица измерения  |

   Объем работ  |

   Норма времени на единицу измерения, чел.-ч  |

   Затраты труда на общий объем работ, чел.-ч  |

   Расценка на единицу измерения, руб.-коп.  |

   Стоимость затрат на общий объем работ, руб.-коп.  |

|
   1  |

   § 4-1-42, п. 17  |

   Прием бетонной смеси из кузова самосвала с очистков кузова  |

   100 м3  |

   0,14  |

   8,5  |

   1,19  |

   4-19  |

   0-59  |

|
   2  |

   § 1-5, п. 4б  |

   Подача бетона в бадьях вместимостью 1 м3 на рабочее место  |

   100 т  |

   0,35  |

   8  |

   2,8  |

   3-94  |

   1-38  |

|
   3  |

   § 4-1-42, п. 19  |

   Перекидка бетонной смеси на расстояние до 2 м  |

   1 м3  |

   14  |

   0,75  |

   10,5  |

   0-37  |

   5-18  |

|
   4  |

   § 19-30, п. 1а  |

   Устройство бетонной подготовки толщиной 100 мм  |

   100 м2  |

   0,93  |

   7,5  |

   6,98  |

   3-93  |

   3-65  |

|
   5  |

   § I-II, прим. 4  |

   Очистить кузов автосамосвала от раствора  |

   1 т  |

   14  |

   0,048  |

   0,67  |

   0-02,1  |

   0-29  |

|
   6  |

   § 1-5, п. 3б  |

   Подача раствора в бадьях вместимостью 1 м3 на рабочее место  |

   100 т  |

   0,14  |

   10  |

   1,4  |

   4-93  |

   0-69  |

|
   7  |

   § 19-27  |

   Устройство цементной стяжки  |

   100 м2  |

   0,93  |

   23  |

   21,39  |

   12-29  |

   11-43  |

|
   8  |

   § 4-1-34 к=1,2  |

   Установка и вязка арматуры отдельными стержнями в виде каркаса  |

  |

  |

  |

  |

  |

  |

|

  |

   п. 2б  |

   Ø 8 мм  |

   1 т  |

   0,487  |

   31,2  |

   15,19  |

   17-44  |

   8-49  |

|

  |

   п. 2в  |

   Ø до 12 мм  |

   1 т  |

   0,219  |

   21,6  |

   4,73  |

   12-07  |

   2-64  |

|

  |

   п. 2г  |

   Ø до 18 мм  |

   1 т  |

   0,175  |

   15  |

   2,63  |

   8-39  |

   1-47  |

|

  |

   п. 2д  |

   Ø до 26 мм  |

   1 т  |

   1,183  |

   10,44  |

   12,35  |

   5-83  |

   6-90  |

|
   9  |

   § 4-1-27, т. 2, п. 1a к=1,15  |

   Установка прямоугольных щитов опалубки опорного кольца днища площадью до 1 м2  |

   1 м2  |

   18,2  |

   0,75  |

   13,65  |

   0-42  |

   7-64  |

|
   10  |

   § 4-1-27, т. 2, п. 1a к=1,15 и к=1,25  |

   Установка щитов трапецеидальной формы опорного кольца днища площадью до 1 м2  |

   1 м2  |

   18,87  |

   0,81  |

   15,28  |

   0-45  |

   8-49  |

|
   11  |

   § 4-1-42, п. 17  |

   Прием бетонной смеси из кузова автосамосвала с очисткой кузова  |

   100 м3  |

   0,25  |

   8,5  |

   2,13  |

   4-19  |

   1-05  |

|
   12  |

   § 1-5, п. 4б  |

   Подача бетона в бадьях вместимостью 1 м3 на рабочее место  |

   100 т  |

   0,62  |

   8  |

   4,96  |

   3-94  |

   2-44  |

|
   13  |

   § 4-1-37, т. 3. п. 15, прим. 4  |

   Укладка бетонной смеси в днище поворотными бадьями с частичной перекидкой, разравниванием и уплотнением вибраторами  |

   1 м3  |

   24,69  |

   0,61  |

   15,06  |

   0-34,1  |

   8-42  |

|
   14  |

   § 4-1-42, п. 7  |

   Уход за бетоном, уложенным в конструкцию (поливка водой за 1 раз из брандспойта)  |

   100 м2  |

   0,93  |

   0,15  |

   0,14  |

   0-07,4  |

   0-07  |

|
   15  |

   § 4-1-42, п. 8  |

   Покрытие бетонной поверхности рогожей  |

   100 м2  |

   0,93  |

   0,2  |

   0,19  |

   0-09,9  |

   0-09  |

|
   16  |

   § 4-1-42  |

   Снятие с бетонной поверхности рогожи или матов  |

   100 м2  |

   0,93  |

   0,23  |

   0,21  |

   0-11,3  |

   0-11  |

|
   17  |

   § 4-1-28, п. 3а, прим. 1  |

   Устройство опалубки стен  |

   1 м2  |

   186,52  |

   1,36  |

   253,67  |

   0-35,5  |

   159-4,7  |

|
   18  |

   § 4-1-27, п. 2ж, прим. 1 к=1,15  |

   Устройство опалубки балок  |

   м2  |

   165,88  |

   0,37  |

   61,38  |

   0-19,6  |

   32-51  |

|
   19,  |

   § 4-1-28, п. 5а  |

   Устройство опалубки лотков  |

   1 м2  |

   22,9  |

   2,5  |

   57,25  |

   1-57  |

   35-95  |

|
   20,  |

   § 4-1-33, п. 2б  |

   Установка вертикальных арматурных сеток стен массой до 0,6 т  |

   1 сетка  |

   18  |

   1,5  |

   27  |

   0-78  |

   14-20  |

|
   21  |

   § 4-1-33, п. 2б  |

   Установка арматурных каркасов балок массой до 0,6 т в вертикальное положение  |

   1 каркас  |

   8  |

   1,5  |

   12  |

   0-78,5  |

   6-28  |

|
   22  |

   § 4-1-31 п. 3б  |

   Установка арматурных сеток массой до 0,6 т в наклонное положение  |

   1 сетка  |

   6  |

   2,4  |

   14,4  |

   1-26  |

   7-56  |

|
   23  |

   § 4-1-34  |

   Установка и вязка арматуры отдельными стержнями в виде каркаса  |

  |

  |

  |

  |

  |

  |

|

  |

   п. 13а, прим. к=1,2  |

   Ø 6 мм  |

   1 т  |

   0,298  |

   68,4  |

   20,38  |

   40-87  |

   12-18  |

|

  |

   п. 13в, прим. к=1,2  |

   Ø до 12 мм  |

   1 т  |

   0,001  |

   60  |

   0,06  |

   35-86  |

   0-04  |

|
   24  |

   § 4-1-42, п. 17  |

   Прием бетонной смеси из кузова самосвала с очисткой кузова  |

   100 м3  |

   0,723  |

   8,5  |

   6,15  |

   4-19  |

   3-03  |

|
   25  |

   § 1-5, п. 4б  |

   Подача бетона в бадьях вместимостью 1 м3 на рабочее место  |

   100 м3  |

   0,723  |

   8  |

   5,78  |

   3-94  |

   2-85  |

|
   26  |

   § 4-1-37, п. 4б  |

   Бетонирование стен толщиной до 150 мм с одинарной арматурой резервуара диаметром до 10 м  |

   м3  |

   7,55  |

   3  |

   22,65  |

   1-68  |

   12-68  |

|
   27  |

   § 4-1-3 7, т. 4, п. 4б к=1,25 прим.  |

   Бетонирование стенок толщиной до 150 мм с двойной арматурой резервуара диаметром до 10 м  |

   1 м3  |

   9,46  |

   3,75  |

   35,48  |

   2-10  |

   19-87  |

|
   28  |

   § 4-1-37, т. 4, п. 4в к=1,25 прим.  |

   Бетонирование стен толщиной до 200 мм с двойной арматурой резервуара диаметром до 10 м  |

   1 м3  |

   11,4  |

   2,5  |

   28,5  |

   1-40  |

   15-96  |

|
   29  |

   § 4-1-37, т. 3, п. 7  |

   Бетонирование балок при ширине до 150 мм  |

   1 м3  |

   9,6  |

   1,5  |

   14,4  |

   0-83,9  |

   8-05  |

|
   30  |

   § 4-1-37, т. 3, п. 7  |

   Бетонирование балок при ширине до 250 мм  |

   1 м3  |

   7,2  |

   1,15  |

   8,28  |

   0-64,3  |

   4-63  |

|
   31  |

   § 4-1-37, т.5, п. 3  |

   Бетонирование лотков  |

   1 м3  |

   2,4  |

   5,6  |

   13,44  |

   3-13  |

   7-51  |

|
   32  |

   § 4-1-28, п. 3б  |

   разборка щитовой опалубки стен резервуара диаметром до 10 м  |

   1 м2  |

   186,52  |

   0,38  |

   70,88  |

   0-21,2  |

   39-54  |

|
   33  |

   § 4-1-27, т. 4, п. 2в  |

   Разборка щитовой опалубки балок  |

   1 м2  |

   165,8  |

   0,14  |

   23,22  |

   0-07,3  |

   12-11  |

|
   34  |

   § 4-1-28, т. 2, п. 5б  |

   Разборка щитовой опалубки лотков  |

   1 м2  |

   22,9  |

   0,72  |

   16.49  |

   0-40,2  |

   9-21  |

|
   35  |

   § 5-2-18, п. 6 к=1,17 к расц.  |

   Пескоструйная обработка поверхности стен  |

   10 м2  |

   18,65  |

   3,2  |

   59,68  |

   2-35  |

   43-83  |

|
   36  |

   § 8-17, п. 1 к=1,17 к расц.  |

   Торкретирование поверхности стен  |

   100 м2  |

   1,87  |

   20,1  |

   37,59  |

   14-15  |

   26-46  |

|
   37  |

   § 8-6, п. 2 к=0,55; 1,08  |

   Разравнивание слоев и затирка вручную  |

   1 м2  |

   186,52  |

   0,236  |

   44,02  |

   0-14,5  |

   27-05  |

|
   38  |

   § 4-1-40, п.3  |

   Железнение поверхности стен  |

   1 м2  |

   186,52  |

   0,16  |

   29,84  |

   0-10  |

   18-65  |

|
   39  |

   § 5-2-18, п. 6 к=1,17 к расц.  |

   Пескоструйная обработка поверхности днища  |

   10 м2  |

   9,22  |

   3,2  |

   29,5  |

   2-35  |

   21-57  |

|
   40  |

   § 8-17.п. 3 к=1,17 к pасц.  |

   Торкретирование поверхности днища  |

   100 м2  |

   0,92  |

   13,5  |

   12,42  |

   9-50  |

   8-74  |

|
   41  |

   § 8-6, п. 2 к=0,55; 1,08  |

   разравнивание слоев и затирка вручную  |

   1 м2  |

   92,23  |

   0,23  |

   21,21  |

   0-14,5  |

   13-37  |

|
   42  |

   § 4-1-40, п. 1  |

   Железнение поверхности днища  |

   1 м2  |

   92,23  |

   0,13  |

   11,99  |

   0-08,1  |

   7-47  |

|
   43  |

   § 4-1-42, п. 7  |

   Уход за торкрет-штукатуркой (полив водой из брандспойта за 1 раз)  |

   100 м2  |

   2,79  |

   0,15  |

   0,42  |

   0-07,4  |

   0-21  |

|
   44  |

   § 3-18, п. 1, 2, 3  |

   Приготовление раствора для торкретирования  |

   м3  |

   10,91  |

   1,66  |

   18,11  |

   0-85  |

   9-27  |

|
   45  |

   § 3-3, т. 4  |

   Кирпичная кладка прижимной стенки толщиной в 1/2 кирпича  |

   м3  |

   2,4  |

   2,31  |

   5,54  |

   1-28,7  |

   3-09  |

|
   46  |

   § I-II прим.  |

   Очистка кузова автосамосвала от раствора  |

   т  |

   0,7  |

   0,048  |

   0,03  |

   0-02,1  |

   0-01  |

|
   47  |

   § I-II, п. 3б  |

   Погрузить раствор в ящики для подъема  |

   т  |

   0,7  |

   0,41  |

   0,29  |

   0-18  |

   0-13  |

|
   48  |

   § 1-5, п. 1б  |

   Подача раствора в ящиках на рабочее место  |

   100 т  |

   0,007  |

   29,2  |

   0,2  |

   14-40  |

   0-10  |

|
   49  |

   § 1-5, п.3б  |

   Разгрузить поддоны с красным кирпичом  |

   100 т  |

   0,035  |

   10  |

   0,35  |

   4-93  |

   0-17  |

|
   50  |

   § 1-5, п. 3б  |

   Подать красный кирпич на рабочее место  |

   100 т  |

   5,035  |

   10  |

   0,35  |

   4-93  |

   0-17  |

|
   51  |

   Применительно § 7-16, п. 2  |

   Огрунтовка основания битумной мастикой  |

   100 м2  |

   2,15  |

   4,2  |

   9,03  |

   2-07  |

   4-45  |

|
   52  |

   § 11-29, п. 2в  |

   Окрасочная гидроизоляция горячей битумной мастикой  |

   100 м2  |

   2,15  |

   10,5  |

   22,58  |

   5-87  |

   12-62  |

|
   53  |

   § 11-32, п. 3а  |

   Оклеечная гидроизоляция на битумной мастике  |

   1 м2  |

   18,2  |

   0,195  |

   3,55  |

   0-10,9  |

   1-98  |

|
   54  |

   § 11-6  |

   Подача мастики битумным насосом  |

   1 м3  |

   1,2  |

   0.7  |

   0,84  |

   0-73,4  |

   0-86  |

|
   55  |

   § 11-46  |

   Приготовление битумной мастики в котле вместимостью 1,5 т  |

   1 т  |

   1,2  |

   10,5  |

   12,6  |

   5-94  |

   7-13  |

|
   56  |

   Общая часть  |

   Обслуживание монтажного крана КС-3562А, машинист 5-го разр.-1  |

   чел-дни  |

   16  |

  |

  |

   5-62  |

   89-92  |

|
   57  |

   Общая часть  |

   Обслуживание цемент-пушки, машинист 4-го разр.-1  |

   чел-дни  |

   6  |

  |

  |

   5-00  |

   30-00  |

|
   58  |

   Общая часть  |

   Обслуживание компрессора, машинист 3-го разр.-1  |

   чел-дни  |

   5  |

  |

  |

   4-42  |

   22-10  |

|

  |

  |

   ИТОГО  |

  |

  |

  |

   1143  |

  |

   824-12  |

|
   Операции, подлежащие контролю  |

   Контроль качества выполнения операций  |
 ||||
|
   производителем работ  |

   мастером  |

   Контролируемые параметры  |

   Способы  |

   Время  |

   Привлекаемые службы  |

|
   Подготовительные работы  |

   -  |

   Достаточность размеров котлована, правильность его расположения (привязка к разбивочным осям), надежность крепления, отметки дна котлована, отметка верха подушки  |

   Стальной рулеткой, отвесом, нивелиром визуально  |

   До установки опалубки  |

   Геодезическая  |

|

  |

   Устройство бетонной подготовки  |

   Неровность поверхности  |

   Нивелир, двухметровая рейка  |

   -  |

   Геодезическая  |

|
   Подготовительные  |

  |

   Качество выполнения опалубки  |

   Визуально  |

   До бетонирования  |

  |

|

  |

  |

   Соответствие проекту отметки основания  |

   Нивелир  |

   До бетонирования  |

  |

|

  |

  |

   Состояние арматуры и закладных частей (ржавчина, масло). Акт приемки арматуры  |

   Визуально  |

   До бетонирования  |

  |

|
   Распалубливание  |

   -  |

   Отметки уступов и верха, отметка дна прочность бетона  |

   Нивелир неразрушающими методами  |

   После распалубливания  |

   Геодезическая, строительная лаборатория  |

|
   Распапубливание  |

   -  |

   Качество поверхности, наличие и соответствие проекту отверстий, проемов и каналов, соответствие геометрических размеров и внешних очертаний проекту  |

  |

  |

  |

|

  |

  |

   Прочность бетона, его однородность, наличие пор и трещин  |

   Прибор УКБ, визуально  |

   До бетонирования  |

   Лаборатория  |

|

  |

   Подготовительные работы  |

   Толщина подготовки и ее качество  |

   Стальным метром, визуально  |

   До установки опалубки  |

   Технадзор  |

|

  |

  |

   Качество основания (очистка от грязи, наледи, снега и т.п.), снятие верхнего слоя на рабочих швах (насечка, промывка)  |

   Визуально  |

   До бетонирования  |

  |

|
   -  |

   Устройство опалубки  |

   Правильность привязки к осям, геометрические размеры, вертикальность и горизонтальность элементов опалубки, плотность прилегания, подвижность крепления опалубки и ее жесткость  |

   Метром, уровнем, отвесом, визуально  |

   До начала бетонирования  |

  |

|
   Приемка арматуры  |

   -  |

   Соответствие арматурных каркасов и сеток проекту по паспорту  |

   Визуально  |

   До монтажа арматуры  |

  |

|
   Монтаж арматуры  |

  |

   Правильность установки сеток, каркасов  |

   Отвес, стальной метр  |

   В процессе монтажа до сварки  |

  |

|

  |

  |

   Обеспечение защитного слоя  |

   Стальной метр  |

   При установке опалубки  |

  |

|

  |

  |

   Закрепление стыков каркасов, стоек (сварка, вязка)  |

   Визуально  |

   После закрепления  |

  |

|
   -  |

   Приемка арматуры  |

   Диаметры и расстояния между рабочими стержнями и хомутами в сетках и каркасах (выборочно)  |

   Штангенциркуль, стальной метр  |

   До установки арматуры  |

  |

|

  |

  |

   Положение закладных частей в каркасах  |

   Стальной метр  |

   До установки арматуры  |

  |

|

  |

  |

   Качество выполнения мест скрепления арматуры в каркасе и сетке  |

   Визуально  |

   До установки арматуры  |

  |

|
   -  |

   Складирование арматуры  |

   Правильность складирования и хранения  |

   Визуально  |

   До установки арматуры  |

  |

|
   -  |

   Монтаж арматуры  |

   Правильность строповки  |

   Стальной метр, визуально  |

   Во время монтажа арматуры  |

  |

|

  |

   Монтаж арматуры  |

   Соответствие технологии, принятой в технологической карте ППР  |

   Визуально  |

   Во время Монтажа арматуры  |

  |

|

  |

  |

   Правильность установки ходовых досок по плите  |

   Визуально  |

   Во время монтажа арматуры  |

  |

|

  |

   Укладка бетонной смеси  |

   Качество бетонной смеси (подвижность, кубиковая прочность)  |

   Конус Строй-ЦНИЛ пресс ПСУ-500  |

   В процессе укладки  |

   Лаборатория  |

|

  |

  |

   Правильность технологии укладки бетонной смеси  |

  |

  |

  |

|

  |

  |

   Правильность выполнения рабочих швов  |

   Визуально  |

   В процессе укладки  |

  |

|

  |

  |

   Температура наружного воздуха и бетонной смеси (зимой)  |

   Термометр  |

   В процессе укладки  |

  |

|
   -  |

   Уплотнение  |

   Шаг перестановки и глубина погружения вибраторов. Правильность их установки  |

   Визуально  |

   В процессе уплотнения  |

  |

|

  |

  |

   Достаточность вибрации и толщина бетонного слоя при уплотнении  |

   Визуально  |

   В процессе уплотнения  |

  |

|

  |

   Обработка поверхности днища  |

   Наличие поверхностных дефектов, ровность поверхности, горизонтальность, уклон  |

   Двухметровой рейкой, уровнем  |

   После окончания бетонирования  |

  |

|
   Обработка поверхности днища  |

   -  |

   Общий вид днища, соответствие отметок проектным  |

   Визуально, швеллером  |

   После окончания бетонирования  |

  |

|

  |

   Уход за бетоном при твердении  |

   Соблюдение влажностного и температурного режимов  |

   Термометр  |

   В процессе твердения  |

  |

|
   Торкретирование  |

   -  |

   Контроль физико-механических свойств торкрета  |

   Исследование  |

   В процессе торкретирования  |

   Лаборатория  |

|

  |

   Подготовка к торкретированию  |

   Подготовка поверхности  |

   Визуально, рулетка  |

   До торкретирования  |

   Геодезическая  |

|

  |

   Торкретирование поверхности  |

   Соблюдение состава торкрет-штукатурки  |

   Исследование  |

   До торкретирования  |

   Лаборатория  |

|

  |

  |

   Контроль толщины наносимых слоев  |

   Визуально, рейка, стальная рулетка  |

   После нанесения слоя  |

   Геодезическая  |

|

  |

  |

   Соблюдение сроков и режима ухода за поверхностью  |

   Визуально, рейка, стальная рулетка  |

   После нанесения слоя  |

   Лаборатория  |

|
   Кирпичная кладка прижимной стенки  |

   -  |

   Качество кирпича, раствора  |

   Внешний осмотр, обмер, проверка паспорта  |

   До начала кладки  |

   Лаборатория  |

|
   -  |

   Кирпичная кладка прижимной стенки  |

   Геометрические размеры кладки  |

   Стальная рулетка, метр  |

   После выполнения каждых 10 м3 кладки  |

  |

|

  |

  |

   Вертикальность, горизонтальность и поверхность кладки  |

   Уровень, рейка, отвес  |

   В процессе кладки и после окончания  |

  |

|

  |

  |

   Качество швов кладки (размеры и заполнения)  |

   Стальной метр, двухметровая рейка  |

   После выполнения каждых 10 м3 кладки  |

  |

|
   -  |

   Окрасочная гидроизоляция  |

   Качество основания (очистка от грязи, наледи, снега и т.п.)  |

   Визуально  |

   До устройства гидроизоляции  |

  |

|

  |

  |

   Контроль толщины наносимых слоев  |

   Визуально  |

   В процессе устройства гидроизоляции  |

  |

Проектной разработки вопросов, связанных с обеспечением безопасности бетонных, изоляционных работ и работ по устройству кирпичной прижимной стенки, не требуется.
При торкретировании поверхности необходимо:
перед началом каждой смены проверять исправность торкрет-машины, шлангов, дозаторов и другого оборудования (предохранительные клапаны и манометры должны быть опломбированы);
запрещать работу на цемент-пушке под давлением, превышающим указанное в технических паспортах;
разборку, ремонт и очистку торкрет-машины выполнять после снятия давления и отключения машины от электросети;
рабочие места сопловщиков связать сигнализацией (звуковой, световой) с рабочим местом моториста торкрет-машины;
при работе на открытом воздухе сопловщику обязательно надевать очки. В закрытых помещениях очки и респираторы надевать всем членам бригады;
после окончания работы цемент-пушку очистить от невыработанных материалов, все шланги продуть сжатым воздухом и скрутить в бухты.
Затраты труда на весь объем работ, чел.-день . . . . . . . . . . . . . . 142,86
Затраты труда на 1 м3 объема отстойника, чел.-день . . . . . . . . . 0,26
Выработка на одного рабочего в смену, м3 объема отстойника 3,83
Стоимость затрат труда, руб.-коп . . . . . . . . . . . . . . . . . . . . . . . . . 824-12
Средняя заработная плата на 1 чел.-день, руб.-коп . . . . . . . . . . 5-77
Затраты машино-смен на весь объем работ . . . . . . . . . . . . . . . . . 22
В том числе:
Для установки "Пневмобетон" . . . . . . . . . . . . . . . . . . . . . . . . . . . 6
для автомобильного крана КС-3562А . . . . . . . . . . . . . . . . . . . . . 16
4.1. Потребность в основных материалах и полуфабрикатах
Таблица 4
|
   Наименование  |

   Марка  |

   Ед. изм.  |

   Количество  |

|
   Бетон  |

   М 200  |

   м3  |

   63,9  |

|
   Бетон  |

   М 50  |

   м3  |

   14  |

|
   Раствор состава 1:2  |

  |

   м3  |

   2,8  |

|
   Раствор  |

   М 50  |

   м3  |

   0,45  |

|
   Арматура  |

  |

  |

  |

|
   Ø 6 мм A-I  |

  |

   кг  |

   155  |

|
   Ø 8 мм A-I  |

  |

   кг  |

   1473  |

|
   Ø 10 мм A-I  |

  |

   кг  |

   138  |

|
   Ø 10 мм А-II  |

  |

   кг  |

  |

|
   Ø 14 мм А-II  |

  |

   кг  |

   890  |

|
   Ø 20 мм А-II  |

  |

   кг  |

   89,0  |

|
   Ø 22 мм А-II  |

  |

   кг  |

   1050,0  |

|
   Ø 25 мм А-II  |

  |

   кг  |

   276  |

  Кирпич |

   М 75  |

   шт  |

   1008  |

|
   Мастика битумная  |

  |

   м3  |

   1,2  |

|
   Раствор для торкретирования  |

   М 150  |

   м3  |

   10,9  |

4.2. Машины, оборудование, инструменты, инвентарь и приспособления
Таблица 5
|
   Наименование  |

   Марка, ГОСТ, № чертежа  |

   Количество, шт.  |

   Техническая характеристика  |

|
   Автомобильный кран  |

   КС-3562А  |

   1  |

   Стрела 14 м  |

|
   Сварочный трансформатор  |

   ТД-500  |

   3  |

   Мощность 25,6 кВт  |

|
   Инструмент электросварщика  |

  |

   3 комплекта  |

  |

|
   Понижающий трансформатор  |

   ИВ-4  |

   3  |

   Мощность 1,2 кВт  |

|
   Глубинный вибратор  |

   ИВ-47  |

   3  |

   Мощность 1,2 кВт  |

|
   Виброрейка  |

   C0-I32  |

   1  |

   Длина 3 м  |

|
   Битумоварочный котел  |

   ИОМТПС* раб. черт 301.00.00.00  |

   1  |

   Вместимость 3,4 м3  |

|
   Центробежный насос  |

   НШ-150  |

   1  |

   Производительность 150 м3/ч  |

|
   Компрессор  |

   ДК-9М  |

   1  |

   Производительность 9 м3/мин  |

|
   Цемент-пушка  |

   СБ-13  |

   1  |

   Производительность 1,5 м3/ч  |

|
   Растворосмеситель  |

   СБ-97(СБ-30)  |

   1  |

   Объем готового зачеса 250 л  |

|
   Пневматический передвижной бак для воды  |

   ППП-1000  |

   1  |

   Вместимость 1000 л  |

|
   Строп четырехветвевой  |

   4CK-8.0 (PтI-8.0) (K1-3,2) 4000 ОСТ 24.090.48-79  |

   1  |

  |

|
   Бадья поворотная  |

   ЦНИИОМТП, раб. черт. 2233-4.00.000  |

   3  |

   Вместимость 1 м3  |

|
   Ящик для раствора  |

   ЦНИИОМТП, раб. черт. 3.241.42.000  |

   4  |

   Вместимость 550 кг  |

  Подхват-футляр |

   ЦНИИОМТП, раб. черт. 3.241.42.000  |

  |

   Грузоподъемность 1,5 т  |

|
   Металлические безболтовые трубчатые леса  |

   Конструкции Промстройпроект  |

   352 м2  |

   Допустимая нагрузка 250 кг/м2  |

|
   Столик универсальный  |

   ЦНИИОМТП, раб. черт. 3.241.42.000  |

   2  |

  |

|
   Противопожарный инвентарь  |

  |

   1 компл  |

  |

|
   Пояс предохранительный  |

   ГОСТ 5718-67  |

   12  |

  |

|
   Каска винипластовая  |

   ГОСТ 920-61  |

   12  |

  |

|
   Очки защитные типа З.И.  |

   ГОСТ 12.4.003-74  |

   6  |

  |

|
   Респиратор РУ-60М  |

   ГОСТ 17269-71  |

   6  |

  |

|
   Перчатки резиновые  |

   ГОСТ 20010-74  |

   6  |

  |

|
   Лом стальной  |

   ЛМ-4 ГОСТ 1405-72  |

   3  |

  |

|
   Кувалда  |

   ГОСТ 11401-75  |

   2  |

   Масса 5 кг  |

|
   Молоток стальной  |

   ГОСТ 2310-70  |

   3  |

  |

|
   Лопата строительная  |

   ГОСТ 3620-63  |

   6  |

  |

|
   Пила-ножовка поперечная  |

   ТУ 25-06-642-70  |

   2  |

  |

|
   Ключ разводной  |

   ГОСТ 7275-75  |

   4  |

  |

|
   Скребок  |

   ЦНИИОМТП, раб. черт. 3.293.00.200  |

   4  |

  |

|
   Щетка стальная  |

   ТУ 494-01-104-76  |

   4  |

  |

|
   Кельма  |

   ГОСТ 9533-71  |

   4  |

  |

|
   Кисть маховая  |

   ГОСТ 10597-70  |

   4  |

  |

|
   Гребок кровельный  |

   ИОМТПС, раб. черт. 333-00-00-00  |

   4  |

  |

|
   Щетка кровельная  |

   Раб. черт. 334-00-00-00-00  |

   4  |

  |

|
   Скребок кровельный  |

   Раб. черт. 335-00-00-00  |

   2  |

  |

|
   Ведро оцинкованное  |

   МРТУ Минторга СССР  |

   2  |

   Вместимость 10 л  |

|
   Рейка-порядовка  |

   ИОМТПС, раб. черт. 286.00.00.00.  |

   3  |

  |

|
   Кельма для рубки кирпича  |

   ЦНИИОМТП, раб. черт. 3.293.04.000  |

   2  |

  |

|
   Швабровка  |

   ЦНИИОМТП, раб. черт. 369.00.00.000  |

   2  |

  |

|
   Расшивка выпуклая  |

   ГОСТ 12808-67  |

   2  |

  |

|
   Правило  |

  |

   2  |

   2000×50×30  |

|
   Терка деревянная  |

   ИОМТПС, раб. черт. 32.00.00.000  |

   6  |

  |

|
   Гладилка ленточная  |

   ГОСТ 10403-74  |

   3  |

  |

|
   Кельма типа КБ  |

   ГОСТ 9533-71  |

   3  |

  |

|
   Шланг резиновый  |

   ГОСТ 18698-73  |

   40 м  |

  |

|
   Рейка с уровнем  |

   ЦНИИОМТП, раб. черт. 3.295.10.00  |

   1  |

  |

|
   Рулетка металлическая  |

   ГОСТ 7502-69  |

   4  |

  |

|
   Отвес строительный  |

   ГОСТ 7948-71  |

   4  |

  |

|
   Метр складной металлический  |

   ГОСТ 7253-54  |

   4  |

  |

|
   Уровень строительный  |

   ГОСТ 9416-76  |

   2  |

  |

|
   Рейка деревянная  |

  |

   1  |

   Длина 2000  |

|
   ___________  |
 |||
4.3. Потребность в эксплуатационных материалах
Таблица 6
|
   Наименование  |

   Единица измерения  |

   Норма на 1 ч работы машины  |

   Количество на принятый объем работы  |

|
   Электроэнергия  |

   кВт.ч  |

  |

   486,4  |

|
   Дизельное топливо  |

   кг  |

  |

   556,8  |

|
   Бензин  |

   кг  |

  |

   845,9  |
