ТИПОВАЯ
ТЕХНОЛОГИЧЕСКАЯ КАРТА
на
монтаж строительных конструкций
7.05.01.23
МОНТАЖ ОПУСКОВ ОТ МАГИСТРАЛЬНЫХ ВОЗДУХОВОДОВ ПРОХОДЯЩИХ В МЕЖФЕРМЕННОМ ПРОСТРАНСТВЕ С ПРОХОДОМ ЗА ПОДКРАНОВЫМИ ПУТЯМИ
МОСКВА - 1989
|
   РАЗРАБОТАНА  |


  |

   СОГЛАСОВАНО  |
 |
|
   Институтом ГПИ Проектпромвентиляция  |


  |

   НПО "Промвентиляция"  |
 |
|
   Главный инженер института  |

   П.А. Овчинников  |

   Главный инженер  |

   В.А. Мурашкин  |

|
   Начальник отдела  |

   А.И. Иванов  |

   Отделом механизации и технологии строительства Госстроя СССР  |
 |
|
   Главный специалист  |

   О.К. Терехов  |

   Письмо от 27.12.1988 г., № 23-737  |
 |
|
   Зав. сектором  |

   В.Л. Кириллова  |


  |
 |
|

  |


  |

   Введена в действие с 1 февраля 1989 г.  |
 |
Содержание
|

   2. ОРГАНИЗАЦИЯ И ТЕХНОЛОГИЯ ВЫПОЛНЕНИЯ РАБОТ 3. ТРЕБОВАНИЯ К КАЧЕСТВУ И ПРИЕМКЕ РАБОТ 6. МАТЕРИАЛЬНО-ТЕХНИЧЕСКАЯ ЧАСТЬ 8. ТЕХНИКО-ЭКОНОМИЧЕСКИЕ ПОКАЗАТЕЛИ НА 50 м2 ПОВЕРХНОСТИ ВОЗДУХОВОДОВ  |

1.1. Типовая технологическая карта разработана из расчета устройства 50 м2 поверхности воздуховодов. Карта рекомендуется для монтажа опусков от магистральных воздуховодов, проходящих в межферменном пространстве с проходом за подкрановыми путями на промышленных объектах повышенной этажности.
1.2. Типовая технологическая карта распространяется на монтаж опусков от магистрального воздуховода круглого или прямоугольного сечения из тонколистовой стали толщиной до 1 мм, диаметром 630, 710, 800 мм или периметром от 1800 до 2400 мм.
1.3. В состав работ, рассматриваемых картой входят:
комплектование и подноска деталей к месту монтажа;
сборка воздуховодов (опусков) в укрупненные блоки, осуществляемая в пределах рабочей зоны;
установка грузоподъемных средств грузовых и отводных блоков;
подъем воздуховодов (опусков) на проектную отметку и подсоединение к магистральному воздуховоду;
закрепление опусков.
1.4. Картой предусматривается монтаж опусков от магистральных воздуховодов укрупненными блоками с помощью электролебедок или монтажно-тяговых механизмов.
1.5. При привязке типовой технологической карты к конкретному объекту уточняются объемы работ, калькуляция затрат труда, средств механизации с учетом максимального использования имеющихся в наличии монтажных механизмов.
2.1. Монтаж воздуховодов следует вести в соответствии с ППР, утвержденным в установленном порядке и согласованным с генподрядчиком.
2.2. До начала монтажа воздуховодов должны быть выполнены следующие работы:
смонтированы фермы и уложены плиты перекрытия;
установлены закладные детали для крепления опусков;
обеспечены необходимые проезды и проходы к месту монтажа;
ограждена зона монтажа (СНиП III-4-80, п. 2.7);
установлены знаки безопасности (ГОСТ 12.4.026-76);
составлена комплектовочная ведомость на укрупненные блоки и определена последовательность их монтажа;
намечены и согласованы с генподрядчиком места установки и крепления грузоподъемных механизмов;
доставлены детали к месту монтажа.
2.3. Последовательность рабочих операций при монтаже опусков от магистральных воздуховодов укрупненными блоками, проходящих в межферменном пространстве с проходом за подкрановыми путями:
комплектование и подноска отдельных деталей к месту подъема;
установка и крепление лебедок;
установка и крепление грузовых блоков;
сборка укрупненного блока путем соединения отдельных деталей на фланцах с постановкой готовых прокладок и затяжкой болтов на инвентарных подставках (положение I).
установка средств крепления;
строповка укрупненного блока к электролебедкам и установка оттяжек;
подъем укрупненного блока с помощью электролебедок в положение II, временное его закрепление;
установка укрупненного блока в проектное положение, соединение его с ранее смонтированным магистральным воздуховодом затяжкой болтов, вставленных в отверстия на фланцах, между которыми помещены прокладки;
выверка соответствия положения блока проектному;
окончательное крепление укрупненного блока;
расстроповка укрупненного блока и снятие оттяжек;
снятие грузовых блоков и лебедок.
2.4. Рекомендуемый состав подъемных механизмов и оборудования, необходимых для монтажа, приводится в табл. 1.
Таблица 1
|
   Наименование комплекта подъемных механизмов и оборудования  |

   Вариант (фасет-код)  |

   Техническая характеристика  |

   ГОСТ, тип, марка  |

   Количество  |

|
   Электролебедка  |


  |

   Грузоподъемность 1 т  |

   ЛМ-1  |

   2  |

|
   Блок однорольный  |


  |

   То же  |

   -  |

   4  |

|
   Строп облегченный  |


  |

   Диаметр 6,7 мм, длина 4 м  |

   2  |
 |
|
   То же  |


  |

   Длина 2 м  |

   "  |

   2  |

|
   Монтажно-тяговый механизм  |


  |

   Грузоподъемность 1 т  |

   МТМ Туапсинский з-д  |

   1  |

|
   Строп облегченный  |


  |

   Длина 4 м  |

   -  |

   2  |

|
   То же  |


  |

   Длина 2 м  |

   -  |

   4  |

|
   Стропы для крепления лебедок и блоков  |


  |

   Длина 3 м  |

   ГОСТ 3071-74 УКС-1,25  |

   6  |

|
   Автогидроподъемник  |


  |

   АГП-12А+ АГП-28 в зависимости от высоты подъема  |

   ГОСТ 22859-77  |

   1  |

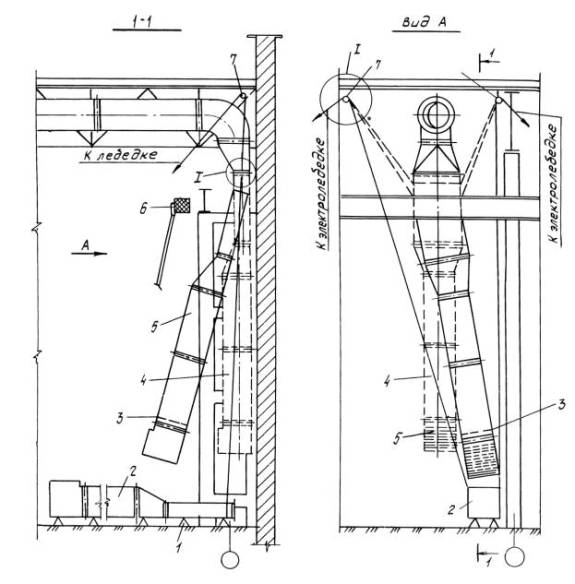

Монтаж опусков от магистральных воздуховодов, проходящих в межферменном пространств с проходом за подкрановыми путями

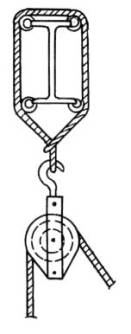

Строповка воздуховода,
поднимаемого в вертикальном положении

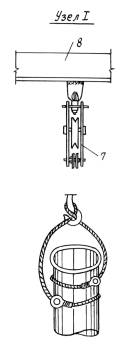

Крепление блока к верхнему поясу фермы

Инвентарная металлическая подкладка

Крепление вертикального воздуховода с помощью дюбеля

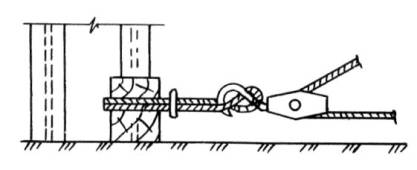

Крепление отводного блока к колонне
1 - инвентарные подставки; 2 - положение I опуска воздуховода; 3 - оттяжка; 4 - проектное положение воздуховода; 5 - положение II опуска воздуховода; 6 - рабочий настил автогидроподъемника; 7 - грузовой блок; 8 - верхний пояс фермы; 9 - круг диаметром 6 мм; 10 - труба диаметром 32 мм; 11 - уголок 25×25×5 мм; 12 - дюбель ДВР М6; 13 - воздуховод
3.1. До начала монтажа составляют акт на скрытые строительные работы, осуществляют входной контроль качества применяемых материалов, заготовок, измерительных инструментов, соответствие их стандартам и техническим условиям, проектным типам и маркам.
3.2. Технические критерии и средства контроля операций и процессов приведены в табл. 2.
3.3. Приемочный контроль смонтированных конструкций осуществляют согласно СНиП 3.05.01-85 . При приемке работ предъявляют журналы монтажных и сварочных работ, антикоррозийной защиты сварных соединений, акты освидетельствования скрытых работ.
Таблица 2
|
   Наименование процессов, подлежащих контролю  |

   Предмет контроля  |

   Инструмент и способ контроля  |

   Время контроля  |

   Ответственный контролер  |

   Технические критерии оценки качества  |

|
   Подготовительные предмонтажные работы  |

   Соответствие геометрических размеров проектным, наличие внешних дефектов  |

   Рулетка металлическая. Визуальный осмотр  |

   До начала монтажа  |

   Мастер  |

   Без отклонений от ТУ  |

|
   Сборка воздуховодов в укрупненные блоки  |

   Соответствие монтажным чертежам  |

   Визуально, линейка измерительная (рулетка)  |

   До начала подъема блока на проектную отметку  |

   Мастер  |

   Прямолинейность  |

|
   Выполнение сварных соединений  |

   Качество шва  |

   Визуально, испытание  |

   То же  |

   То же  |

   Герметичность  |

|
   Фланцевые соединения  |

   Плотность соединений, правильность установки прокладок, надежность затяжки болтов  |

   Визуально, щупом, гаечным ключом и молотком  |

   "  |

   "  |

   То же  |

|
   Монтаж опусков от магистральных воздуховодов  |

   Привязка опусков к строительным конструкциям, соответствие проекту  |

   Рулетка, метр, отвес, уровень  |

   После монтажа опусков и прикрепления к магистральному воздуховоду  |

   Мастер  |

   Допустимые отклонения от вертикали - не более 2 мм на 1 м воздуховода  |

|
   Разметка мест установки средств крепления воздуховодов  |

   Расстояние между подвесками  |

   Рулетка, метр, уровень, шнур  |

   До начала подъема блока на проектную отметку  |

   Мастер  |

   Допустимые отклонения ± 10 мм  |

|
   Приварка кронштейнов, опор и подвесок к строительным конструкциям для крепления воздуховодов  |

   Качество сварного шва  |

   Визуально  |

   То же  |

   То же  |

   Надежность сварного шва  |

Примечание. Для строительных конструкций из бетона крепление кронштейнов и подвесок производится с помощью распорных дюбелей.
Таблица 3
Наименование процесса  |

   Номер фасет для пересчета показателей  |

   Единица измерения  |

   Объем работ  |

   Обоснование (ЕНиР и др. нормы)  |

   На единицу  |

   На объем  |

   Примечание  |
 ||
|
   норма времени, чел.-ч  |

   расценка, р.-к.  |

   затраты труда, чел.-ч  |

   зарплата, р.-к.  |
 ||||||
|
   Погрузка деталей воздуховодов и фасонных частей на автотранспорт  |


  |

   т  |

   0,4  |

   ЕНиР 24-14, 2-а, к=1,25  |

   1,56  |

   0-795  |

   1,56  |

   0-795  |


  |

|
   Разгрузка с автотранспорта деталей воздуховодов и фасонных частей с переноской к месту складирования на расстояние до 50 м  |


  |

   т  |

   0,4  |

   ЕНиР 24-14, 2-б, к=1,25  |

   1,44  |

   0-725  |

   1,44  |

   0-725  |


  |

|
   Комплектование и подноска воздуховодов и фасонных частей к месту сборки на расстояние до 50 м  |


  |

   т  |

   0,4  |

   ЕНиР 24-20, 1-б  |

   1,43  |

   0-728  |

   1,43  |

   0-728  |


  |

|
   Погрузка на автотранспорт инвентаря и оборудования  |


  |

   т  |

   0,65  |

   ЕНиР 24-14, 2-а, к=1,25  |

   1,56  |

   0-795  |

   1,56  |

   0-795  |


  |

|
   Разгрузка с автотранспорта инвентаря и оборудования  |


  |

   т  |

   0,65  |

   ЕНиР 24-14, 2-б, к=1,25  |

   1,44  |

   0-725  |

   1,44  |

   0-725  |


  |

|
   Установка электролебедок  |


  |

   шт  |

   2  |

   ЕНиР 24-5, 1-а  |

   1,55  |

   0-788  |

   3,10  |

   1-576  |


  |

|
   Снятие электролебедок  |


  |

   шт  |

   2  |

   ЕНиР 24-5, 5-а  |

   0,64  |

   0-325  |

   1,28  |

   0-65  |


  |

|
   Перемещение электролебедок на расстояние до 2 0м  |


  |

   шт  |

   2  |

   ЕНиР 24-5, 9-а  |

   0,115  |

   0-058  |

   0,23  |

   0-116  |


  |

|
   Установка блоков внизу  |


  |

   шт  |

   2  |

   ЕНиР 24-9, 1-а  |

   0,53  |

   0-272  |

   1,06  |

   0-544  |


  |

|
   То же, на высоте до 10 м  |


  |

   шт  |

   2  |

   ЕНиР 24-9, 2-а  |

   0,69  |

   0-354  |

   1,38  |

   0-708  |


  |

|
   Снятие блоков внизу  |


  |

   шт  |

   2  |

   ЕНиР 24-9, 1-а  |

   0,318  |

   0-163  |

   0,636  |

   0-326  |


  |

|
   То же, на высоте до 10 м  |


  |

   шт  |

   2  |

   ЕНиР 24-9, 2-а, к=0,6  |

   0,414  |

   0-212  |

   0,828  |

   0,424  |


  |

|
   Закрепление оттяжек l=25 м, Ø=19 мм  |


  |

   шт  |

   1  |

   ЕНиР 24-11, 1-б  |

   0,99  |

   0,521  |

   0,99  |

   0-521  |


  |

|
   Снятие оттяжек на высоте до 10 м  |


  |

   шт  |

   1  |

   ЕНиР 24-9, 2-б, к=0,6  |

   1,44  |

   0,756  |

   1,44  |

   0-756  |


  |

|
   Монтаж опусков от магистральных воздуховодов укрупненными блоками  |


  |

   м2  |

   50  |

   ЕНиР 10-5, 4-в, табл. 4  |

   0,51  |

   0-388  |

   25,5  |

   19-40  |


  |

|

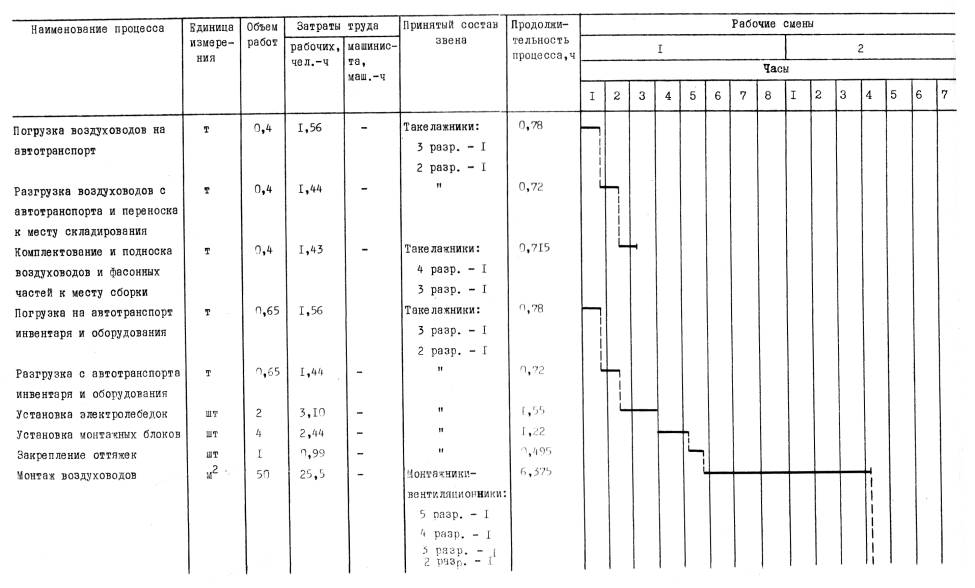

   Итого:  |


  |


  |


  |


  |


  |


  |

   43,874  |

   28-789  |


  |

|

  |


  |


  |


  |


  |


  |

   или  |


  |


  |


  |

|

  |


  |


  |


  |


  |


  |


  |

   5,35 чел.-дн.  |


  |


  |

Таблица 4

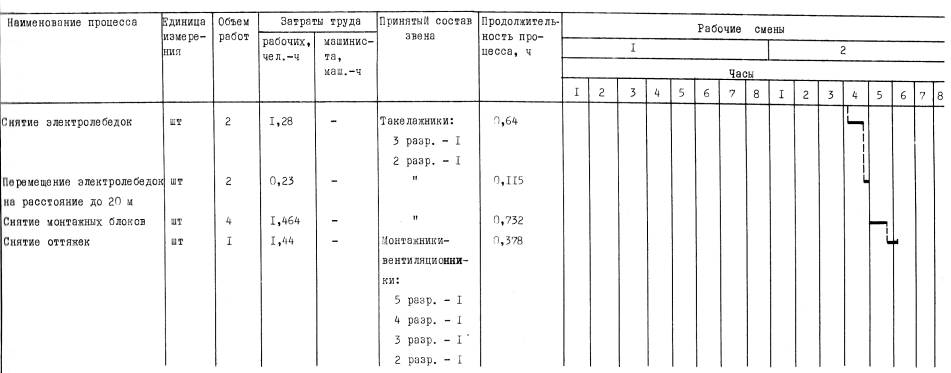

Примечание: График производства работ составлен для монтажа опусков от магистральных воздухопроводов при помощи электролебедок.
6.1. Потребность в инструменте, инвентаре и приспособлениях приведена в табл. 5.
Таблица 5
|
   Наименование  |

   Марка, техническая характеристика, ГОСТ, № чертежа  |

   Единица измерения  |

   Количество  |

   Назначение  |

|
   Электролебедка ЛМ-1-80 грузоподъемностью 1 т  |

   ГОСТ 2914-80  |

   шт  |

   2  |

   Подъем грузов на высоту  |

|
   Блок БМ-1  |


  |

   шт  |

   2  |

   То же  |

|
   То же, БМ-2  |


  |

   шт  |

   2  |

   "  |

|
   Строп облегченный l=4 м  |


  |

   шт  |

   2  |

   Строповка грузов  |

|
   То же, l=2 м  |


  |

   шт  |

   4  |

   То же  |

|
   Монтажно-тяговый механизм МТМ-1,6 грузоподъемностью 1,6 т  |

   Туапсинский завод  |

   шт  |

   2  |

   Поднятие укрупненных блоков на высоту  |

|
   Блок БМ-2  |


  |

   шт  |

   2  |

   То же  |

|
   Строп облегченный l=4 м  |


  |

   шт  |

   2  |

   Строповка укрупненных блоков  |

|
   То же, l=2 м  |


  |

   шт  |

   4  |

   То же  |

|
   Автогидроподъемник  |

   ГОСТ 22859-77 АГП-12А¸ АГП-28 в зависимости от высоты подъема  |

   шт  |

   1  |

   Установка креплений, сборка фланцевых соединений на высоте  |

|
   Подмости монтажные  |

   ВНИПИпромстальконструкция 29800-15  |

   шт  |

   1  |

   То же  |

|
   Электросварочный трансформатор ТД-300  |

   шт  |

   1  |

   Сварка закладных деталей для крепления воздуховодов и подварка выполненных сварных соединений  |
 |
|
   Кабель сварочный ПРГД 1×50 мм2  |

   ГОСТ 6731-77  |

   м  |

   50  |

   То же  |

|
   Кабель силовой (для заземления) НРПГ 3×6 мм2  |

   ГОСТ 13497-77Е  |

   м  |

   15  |

   "  |

|
   Набор инструмента электросварщика ЭНУ-300  |

   ТУ 36-1162-81  |

   компл  |

   1  |

   Сварка закладных деталей для крепления воздуховодов и подварка готовых сварных соединений  |

|
   Щиток электросварщика  |

   шт  |

   1  |

   То же  |
 |
|
   Электрическая шлифовальная машина с двойной изоляцией Э-2005  |

   Позрянский з-д "Электроинструмент"  |

   шт  |

   1  |

   Подготовка воздуховодов  |

|
   Ключ трещеточный без холостого хода, размер зева сменных головок 10, 11, 13, 14, 17 мм  |

   СТД-961/76  |

   шт  |

   2  |

   Соединение деталей воздуховодов  |

|
   Электрогайковерт Æ резьбы 12 мм  |

   ИЭ-3116  |

   шт  |

   2  |

   Соединение воздуховодов  |

|
   Ключ гаечный, мм  |

   ГОСТ 2839-80Е  |

   шт  |


  |

   То же  |

|
   8-10  |


  |

   шт  |

   5  |


  |

|
   13-14  |


  |

   шт  |

   3  |


  |

|
   17-19  |


  |

   шт  |

   2  |


  |

|
   22-24  |


  |

   шт  |

   1  |


  |

|
   Оправка удлиненная  |

   СТД-418  |

   шт  |

   3  |

   Совмещение отверстий фланцев  |

|
   Метр складной  |

   ГОСТ 7502-80 Цена деления 1 мм  |

   шт  |

   4  |

   Замеры  |

|
   Рулетка металлическая измерительная  |

   ГОСТ 7502-80 Цена деления 1 мм  |

   шт  |

   1  |

   То же  |

|
   Уровень строительный УС-300  |

   ГОСТ 9416-83 Длина 300 мм  |

   шт  |

   1  |

   Определение горизонтальности воздуховода  |

|
   Отвес (масса 0,2 кг)  |

   шт  |

   1  |

   Определение вертикальности воздуховода  |
 |
|
   Лом строительный  |

   ГОСТ 1405-83  |

   шт  |

   1  |

   Вспомогательные работы  |

|
   Кувалда тупоносая (масса 3 кг)  |

   ГОСТ 11401-75  |

   шт  |

   1  |

   Рихтовка элементов  |

|
   Бородок слесарный Æ стержня 8-10 мм  |

   ГОСТ 7214-72  |

   шт  |

   2  |

   Вспомогательные работы  |

|
   Молоток слесарный тип 2 (0,4 кг)  |

   ГОСТ 2310-77  |

   шт  |

   2  |

   Вспомогательные работы  |

|
   Ящик инструментальный переносной трехсекционный 408×208×300 мм  |

   ВНИИМонтажспецстрой  |

   шт  |

   2  |

   Хранение инструмента  |

|
   Щетка стальная  |

   Гипросельстрой  |

   шт  |

   2  |

   Очистка поверхностей от загрязнения  |

|
   Канат пеньковый Æ 19 мм, длина 25 м  |

   ГОСТ 483-75  |

   шт  |

   2  |

   Оттяжка укрупненных блоков воздуховодов  |

|
   Инвентарная подставка  |

   черт. 3-7.904/3  |

   шт  |

   20  |

   Для сборки воздуховодов в укрупненные блоки  |

|
   Электрический ручной перфоратор ИЭ-4713  |

   ТУ 36.48.11-004-86  |

   шт  |

   1  |

   Образование отверстий для крепления кронштейнов, опор, подвесок  |

6.2. Потребность в материалах и полуфабрикатах для выполнения работ по монтажу воздуховодов поверхностью 50 м2 приводятся в табл. 6.
Таблица 6
|
   Наименование материалов, полуфабрикатов, конструкций (марка, ГОСТ)  |

   Вариант (фасетный код)  |

   Исходные данные  |

   Потребность в материале, кг  |
 ||
|
   единица измерения  |

   объем работ в нормативных единицах  |

   принятая норма расхода материалов  |
 |||
|
   Болты Æ 8×30 мм (ГОСТ 7798-70) с гайками М8 (ГОСТ 5915-70)  |


  |

   50 м2 поверхности воздуховода  |


  |


  |

   9  |

|
   Хомуты, подвески, стяжки (ТУ 36-1195-84)  |


  |

   То же  |


  |


  |

   6  |

|
   Электроды  |


  |

   "  |


  |


  |

   18  |

|
   Резина профилированная  |


  |

   "  |


  |


  |

   4,2  |

|
   Кронштейны из угловой стали 40×40×3 мм  |


  |

   "  |


  |


  |

   30  |

|
   Дюбели ДВР М6  |


  |

   "  |


  |


  |

   0,3  |

7.1. Работы выполняются с соблюдением СНиП III-4-80 "Техника безопасности в строительстве", норм, утвержденных Госгортехнадзором СССР, и требований ОСТ 36-100.3.10-85 "Монтаж внутренних санитарно-технических устройств. Требования безопасности".
7.2. Приступать к монтажу разрешается только при наличии проекта производства работ (ППР).
7.3. Зоны работ по монтажу воздуховодов в межферменном пространстве на высоте и в зоне возможного падения материалов и инструмента должны быть ограждены с выставлением ограничительных знаков ГОСТ 12.4.059-78 ССБТ. "Строительство. Ограждения защитные инвентарные" и ГОСТ 12.4.026-76 ССБТ. "Цвета сигнальные и знаки безопасности".
7.4. Запрещается пребывание людей в зоне возможного падения материалов и инструментов при производстве работ в межферменном пространстве.
7.5. При работе на высоте слесари-вентиляционники должны пройти медосмотр и иметь проверенные и испытанные предохранительные пояса, без которых их нельзя допускать к производству работ (ГОСТ 12.4.089-80. ССБТ. "Строительство. Пояса предохранительные"). Места крепления карабинов предохранительных поясов к строительным конструкциям и специальным приспособлениям (натянутые стальные канаты и т.д.) должны быть указаны производителем работ или мастером. Запрещается закреплять предохранительные пояса за ограждение настила.
7.6. Все монтажники должны быть обеспечены защитными касками (ГОСТ 12.4.087-84 ССБТ. "Строительство. Каски строительные").
7.7. Работы с электрифицированным инструментом и электросварочным оборудованием должны производиться с обеспечением требований техники безопасности в соответствии с ГОСТ 12.2.013-75 и ГОСТ 12.3.003-86.
7.8. Сварочные аппараты и электрифицированный инструмент должны быть заземлены по ГОСТ 12.1.030-81.
7.9. Запрещается использование неисправных инструмента и механизмов, блоков, стропов, тросов.
7.10. Расстроповка поднятого воздуховода допускается только после его надежного закрепления. Стропы применяются в соответствии с ГОСТ 25573-82. "Стропы грузовые канатные кольцевые типа СКК".
7.11. По нижнему поясу ферм генподрядчиком должен быть уложен профильный настил, выдерживающий нагрузку 200 кг/м2. Пребывание на настиле допускается не более двух человек. Настил должен иметь временные ограждения высотой не менее 1,2 м в соответствии с требованиями ГОСТ 12.4.059-78. При невозможности устройств этих ограждений работы на высоте следует выполнять с использованием предохранительных поясов по ГОСТ 12.4.089-80 (см. п. 7.5).
Стропы грузовые канатные типа СКК
Таблица 7
|
   Диаметр   |

   Грузоподъемность стропа, кг  |
 ||
|
   Канат по ГОСТ  |
 |||
|
   3071-74  |
  |||
|
   7,6  |

   560  |

   -  |

   -  |

|
   8,5  |

   780  |

   -  |

   -  |

|
   9,7  |

   -  |

   -  |

   1100  |

|
   11,5  |

   1300  |

   -  |

   1400  |

|
   13,5  |

   1600  |

   2000  |

   -  |

|
   15,0  |

   -  |

   -  |

   2550  |

|
   15,5  |

   2300  |

   250  |

   -  |

|
   16,5  |

   -  |

   -  |

   3200  |

|
   17,0  |

   -  |

   3200  |

   -  |

|
   1. Нормативные затраты труда рабочих, чел.-ч  |

   - 43,874  |

|
   2. Заработная плата рабочих-монтажников, р.-к.  |

   - 28-79  |

|
   3. Продолжительность выполнения работ, смена  |

   - 1,34  |

|
   4. Выработка на одного рабочего в смену, м2  |

   - 9-33  |

Фасет 01
Тип механизмов на монтажных работах
|
   Наименование фактора  |

   Обоснование  |

   Код  |

   Значение фактора  |

|
   Электролебедка ЛМ-1-80 грузоподъемностью 1 т  |

   ЕНиР 24-5, табл. 4, 1-а  |


  |


  |

|

  |

   Такелажные работы  |

   1  |

   По калькуляции  |

|
   Монтажно-тяговый механизм МТМ-1,6  |

   ЕНиР 24-5,  |


  |


  |

|
   установка  |

   5-а  |


  |

   Н.вр. - 1,2 расц. - 0-61  |

|
   снятие  |

   8-а  |


  |

   Н.вр. - 0-49 расц. - 0-249  |

Фасет 02
Монтаж опусков от магистральных воздуховодов с поверхностью системы 15 м2
|
   Наименование фактора  |

   Обоснование  |

   Код  |

   Значение фактора  |

|
   Монтаж воздуховодов с количеством фасонных частей до:  |

   ЕНиР 10-5, табл. 3,  |


  |


  |

|
   5  |

   2-а  |

   1  |

   Н вр. - 0,56 расц. - 0-426  |

|
   10  |

   3-а  |

   2  |

   Н вр. - 0,68 расц. - 0-517  |

Фасет 03
Монтаж опусков от магистральных воздуховодов с поверхностью системы 25 м2
|
   Наименование фактора  |

   Обоснование  |

   Код  |

   Значение фактора  |

|
   Монтаж воздуховодов с количеством фасонных частей до:  |

   ЕНиР 10-5 табл. 3,  |


  |


  |

|
   5  |

   2-б  |

   1  |

   Н вр. - 0,49 расц. - 0-372  |

|
   10  |

   3-б  |

   2  |

   Н вр. - 0,58 расц. - 0-441  |

|
   15  |

   4-б  |

   3  |

   Н вр. - 0,68 расц. - 0-517  |

Фасет 04
Монтаж опусков от магистральных воздуховодов с поверхностью системы 50 м2
|
   Наименование фактора  |

   Обоснование  |

   Код  |

   Значение фактора  |

|
   Монтаж воздуховодов с количеством фасонных частей до:  |

   ЕНиР 10-5, табл. 3,  |


  |


  |

|
   5  |

   2-в  |

   1  |

   Н вр. - 0,42 расц. - 0-319  |

|
   10  |

   3-в  |

   2  |

   Н вр. - 0,49 расц. 0-37,2  |

|
   15  |

   4-в  |

   3  |

   Н вр. - 0,56 расц. - 0-42,6  |

|
   20  |

   5-в  |

   4  |

   Н вр. - 0,6 расц. - 0-45,6  |

|
   25  |

   6-в  |

   5  |

   Н вр. - 0,64 расц. - 0-48,6  |

|
   30  |

   7-в  |

   6  |

   Н вр. - 0,68 расц. - 0,51,7  |

Фасет 05
Монтаж опусков от магистральных воздуховодов с поверхностью системы 75 м2
|
   Наименование фактора  |

   Обоснование  |

   Код  |

   Значение фактора  |

|
   Монтаж воздуховодов с количеством фасонных частей до:  |

   ЕНиР 10-5, табл. 3,  |


  |


  |

|
   5  |

   2-г  |

   1  |

   Н вр. - 0,4 расц. - 0-30,4  |

|
   10  |

   3-г  |

   2  |

   Н вр. - 0,44 расц. - 0-33,4  |

|
   15  |

   4-г  |

   3  |

   Н вр. - 0,49 расц. 0-37.2  |

|
   20  |

   5-г  |

   4  |

   Н вр. - 0,55 расц. 0-41,8  |

|
   25  |

   6-г  |

   5  |

   Н вр. - 0,56 расц. - 0,42,6  |

|
   30  |

   7-г  |

   6  |

   Н вр. - 0,6 расц. - 0-45,6  |

Фасет 06
Монтаж опусков от магистральных воздуховодов с поверхностью системы 100 м2
|
   Наименование фактора  |

   Обоснование  |

   Код  |

   Значение фактора  |

|
   Монтаж воздуховодов с количеством фасонных частей до:  |

   ЕНиР 10-5, табл. 3,  |


  |


  |

|
   5  |

   2-д  |

   1  |

   Н вр. - 0,39 расц. 0-29,6  |

|
   10  |

   3-д  |

   2  |

   Н вр. - 0,42 расц. - 0-31,9  |

|
   15  |

   4-д  |

   3  |

   Н вр. - 0,46 расц. - 0-35  |

|
   20  |

   5-д  |

   4  |

   Н вр. - 0,49 расц. - 0-37,2  |

|
   25  |

   6-д  |

   5  |

   Н вр. - 0,53 расц. 0-40,3  |

|
   30  |

   7-д  |

   6  |

   Н вр. - 0,56 расц. - 0-42,6  |

|
   60 и более  |

   8-д  |

   7  |

   Н вр. 0,68 расц. - 0-51,7  |

Фасет 07
Монтаж опусков от магистральных воздуховодов с поверхностью системы 150 м2 и более
|
   Наименование фактора  |

   Обоснование  |

   Код  |

   Значение фактора  |

|
   Монтаж воздуховодов с количеством фасонных частей до:  |

   ЕНиР 10-5, табл. 3,  |


  |


  |

|
   5  |

   2-е  |

   1  |

   Н вр. - 0,39 расц. 0-29,6  |

|
   10  |

   3-е  |

   2  |

   Н вр. - 0,4 расц. - 0-30,4  |

|
   15  |

   4-е  |

   3  |

   Н вр. - 0,42 расц. - 0-31,9  |

|
   20  |

   5-е  |

   4  |

   Н вр. - 0,44 расц. - 0-33,4  |

|
   25  |

   6-е  |

   5  |

   Н вр. - 0,47 расц. 0-35,7  |

|
   30  |

   7-е  |

   6  |

   Н вр. - 0,49 расц. - 0-37,2  |

|
   60 и более  |

   8-8  |

   7  |

   Н вр. 0,6 расц. - 0-45,6  |

Примечания.
1. При монтаже вентиляционных систем без фасонных частей
Н вр. - 0,36
расц. - 0-27,4 (ЕНиР 10-5, табл. 3, п. 1).
2. При подъеме и установке воздуховодов, фасонных частей и других изделий с подмостей, лестниц и монтажных вышек на высоте более 3 м и оборудования более 1 м от пола Н вр. и расц. принимать с коэффициентами, приведенными в табл. 7.
Таблица 7
|
   Высота подъема и установки воздуховодов, фасонных частей, деталей и изделий м, до  |

   Высота подъема и установка оборудования, м, до  |

   Коэффициенты к Н вр. и расц.  |

|
   5  |

   3  |

   1,1  |

|
   8  |

   6  |

   1,25  |

|
   10  |

   8  |

   1,35  |

|
   более 10  |

   более 8  |

   1,5  |

3. Нормами и расценками предусмотрена затяжка болтов с помощью электрогайковерта. При затяжке болтов трещеточным ключом Н вр. и расц. умножать на 1,05, а при использовании ручного гаечного ключа - на 1,1.
4. Нормами и расценками предусмотрено крепление кронштейнов, опор и подвесок приваркой. При креплении вышеперечисленных приспособлений к строительным конструкциям из бетона с помощью распорных металлических дюбелей Н вр. и расц. следует умножить на 0,9.
