   Открытое акционерное общество Проектно-конструкторский и технологический институт промышленного строительства ОАО ПКТИпромстрой  |

  |

|
   УТВЕРЖДАЮ Генеральный директор, к.т.н. _____________С.Ю. Едличка «05» 06 2006 г.  |

КАРТЫ ОПЕРАЦИОННОГО КОНТРОЛЯ
КАЧЕСТВА
Часть 1
МОНТАЖ СБОРНЫХ
ЖЕЛЕЗОБЕТОННЫХ КОНСТРУКЦИЙ
135-06
|
   Главный инженер ____________А.В. Колобов Начальник лаборатории _________Б.И. Бычковский  |

2006
Содержание
Качество строительно-монтажных работ характеризуется степенью их соответствия требованиям проектов и нормативных документов. Любое отклонение от этих требований должно быть своевременно обнаружено и исправлено, чего можно добиться только при организации повседневного операционного контроля качества в процессе выполнения работ и по завершении операций. Операционный контроль качества строительно-монтажных работ осуществляется производителем работ и мастером с привлечением в необходимых случаях представителей специализированных строительных лабораторий.
Основными задачами операционного контроля качества выполнения строительно-монтажных работ являются:
- соответствие последовательности и состава выполняемых технологических операций технологической и нормативной документации, распространяющейся на данные технологические операции;
- соблюдение технологических режимов, установленных технологическими картами и регламентами;
- соответствие показателей качества выполнения операций и их результатов требованиям проектной и технологической документации, а также распространяющейся на данные технологические операции нормативной документации.
Места выполнения контрольных операций, их частота, исполнители, методы и средства измерений, формы записи результатов, порядок принятия решений при выявлении несоответствий установленным требованиям должны соответствовать требованиям проектной, технологической и нормативной документации.
Результаты операционного контроля качества должны быть документированы.
Все выявленные в ходе операционного контроля дефекты должны быть устранены до начала последующих операций (работ). Операционный контроль должен вестись в соответствии с требованиями проектной, организационно-технологической и нормативной документации. Основными документами операционного контроля качества являются карты операционного контроля. Они должны постоянно находиться на строящихся объектах у руководителя стройки и предъявляться по требованию лиц, контролирующих качество работ. В них указаны обязанности должностных лиц при осуществлении операционного контроля. Если работы на объекте возглавляет один руководитель (прораб или мастер), то он выполняет все контрольные функции, указанные в картах операционного контроля.
Карты операционного контроля качества предназначены для линейных инженерно-технических работников и бригадиров, а также могут быть использованы сотрудниками технадзора Заказчика и другими лицами, осуществляющими контроль качества строительно-монтажных работ.

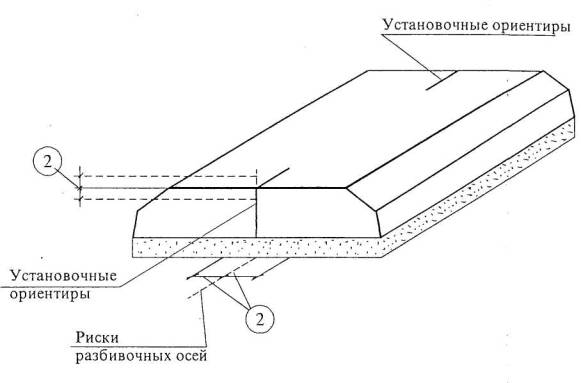

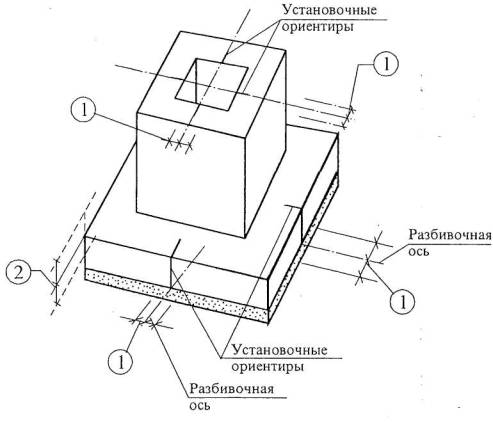

Предельные отклонения при монтаже крупноблочных ленточных фундаментов принять в соответствии с требованиями СНиП 3.03.01-87:
1. Отклонение от совмещения установочных ориентиров фундаментных блоков с рисками разбивочных осей …..12 мм.
2. Отклонение отметок опорных поверхностей фундаментов:
- до устройства выравнивающего слоя ….. -20 мм.
- после устройства выравнивающего слоя ….. ± 5 мм.

|
   Лица, осуществляющие контроль качества  |

   Операции, подлежащие контролю  |

   Состав контроля  |

   Способ контроля  |

   Время контроля  |

   Лица, привлекаемые к контролю  |

   Актируемые работы  |

|
   Производитель работ  |

   Подготовительные работы  |

   Определение состояния грунтов  |

   Визуально  |

   До начала монтажа  |

  |

   +  |

|
   Правильность расположения котлована относительно разбивочного чертежа, надежность крепления, отметка дна котлована  |

   Визуально, с помощью нивелира и рулетки  |

   До начала монтажа  |

   Геодезист  |

   +  |
 ||
|
   Отметка верха песчаной или гравийной подушки  |

   С помощью нивелира  |

   До начала монтажа  |

   Геодезист  |

   +  |
 ||
|
   Правильность складирования плит  |

   Визуально  |

   До начала монтажа  |

  |

  |
 ||
|
   Разбивка осей фундаментов  |

   Точность определения положения углов здания, соответствие проекту расстояний между осями сборных фундаментов  |

   С помощью теодолита и рулетки  |

   До начала монтажа  |

   Геодезист  |

  |
 |
|
   Установка фундаментных блоков  |

   Правильность и надежность строповки  |

   Визуально  |

   В процессе установки  |

  |

  |
 |
|
   Точность установки фундаментных блоков.  |

   С помощью уровня и отвеса  |

   В процессе установки  |

  |

  |
 ||
|
   Плотность опирания и примыкания  |

   Визуально  |

  |

  |

  |
 ||
|
   Соответствие отметок проектным  |

   С помощью нивелира  |

   После установки блоков  |

   Геодезист  |

  |
 ||
|
   Мастер  |

   Подготовительные работы  |

   Достаточность размеров котлованов  |

   С помощью рулетки  |

   До начала монтажа  |

  |

  |

|
   Толщина песчаной или гравийной подушки, качество ее уплотнения  |

   Визуально, с помощью стального метра  |

   До начала монтажа  |

  |

   +  |
 ||
|
   Очистка фундаментных блоков от грязи, зимой от снега  |

   Визуально  |

   До начала монтажа  |

  |

  |
 ||
|
   Наличие паспортов на железобетонные конструкции; соответствие геометрических размеров блоков проекту; наружные дефекты  |

   Визуально, с помощью стального метра, рулетки  |

   До начала монтажа  |

  |

  |
 ||
|
   Разбивка осей фундамента  |

   Правильность натяжения осей, точность перенесения осей на блоки фундаментов  |

   С помощью теодолита  |

   До начала монтажа  |

   Геодезист  |

  |
 |
|
   Установка фундаментных блоков  |

   Соответствие технологии монтажа технологической карте  |

   Визуально  |

   В процессе установки  |

  |

  |

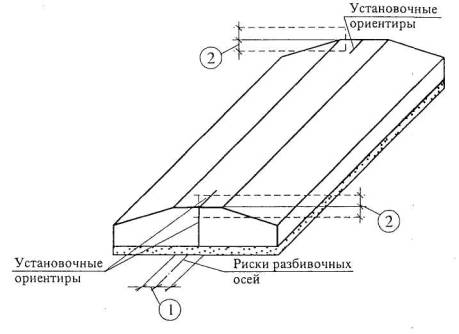

Предельные отклонения при монтаже плит ленточных фундаментов принять в соответствии с требованиями СНиП 3.03.01-87:
1. Отклонение от совмещения установочных ориентиров фундаментных плит с рисками разбивочных осей ….. 12 мм.
2. Отклонение отметок опорных поверхностей плит:
- до устройства выравнивающего слоя ….. -20 мм.
- после устройства выравнивающего слоя ….. ± 5 мм.

|
   Лица, осуществляющие контроль качества  |

   Операции, подлежащие контролю  |

   Состав контроля  |

   Способ контроля  |

   Время контроля  |

   Лица, привлекаемые к контролю  |

   Актируемые работы  |

|
   Производитель работ  |

   Подготовительные работы  |

   Определение состояния грунтов  |

   Визуально  |

   До начала монтажа  |

  |

   +  |

|
   Правильность расположения котлована относительно разбивочного чертежа, надежность крепления, отметка дна котлована  |

   Визуально, с помощью нивелира и рулетки  |

   До начала монтажа  |

   Геодезист  |

   +  |
 ||
|
   Отметка верха песчаной или гравийной подушки  |

   С помощью нивелира  |

   До начала монтажа  |

   Геодезист  |

   +  |
 ||
|
   Правильность складирования плит  |

   Визуально  |

   До начала монтажа  |

  |

  |
 ||
|
   Разбивка осей фундаментов  |

   Точность определения положения углов здания, соответствие проекту расстояний между осями сборных фундаментов  |

   С помощью теодолита и рулетки  |

   До начала монтажа  |

   Геодезист  |

  |
 |
|
   Установка фундаментных плит  |

   Правильность и надежность строповки  |

   Визуально  |

   В процессе установки  |

  |

  |
 |
|
   Точность установки фундаментных плит.  |

   С помощью уровня и отвеса  |

   В процессе установки  |

  |

  |
 ||
|
   Плотность опирания и примыкания  |

   Визуально  |
 |||||
|
   Соответствие отметок проектным  |

   С помощью нивелира  |

   После установки блоков  |

   Геодезист  |

  |
 ||
|
   Мастер  |

   Подготовительные работы  |

   Достаточность размеров котлованов  |

   С помощью рулетки  |

   До начала монтажа  |

  |

  |

|
   Толщина песчаной или гравийной подушки, качество ее уплотнения  |

   Визуально, с помощью стального метра  |

   До начала монтажа  |

  |

   +  |
 ||
|
   Очистка фундаментных плит от грязи, зимой от снега  |

   Визуально  |

   До начала монтажа  |

  |

  |
 ||
|
   Наличие паспортов на железобетонные конструкции; соответствие геометрических размеров плит проекту; наружные дефекты  |

   Визуально, с помощью стального метра, рулетки  |

   До начала монтажа  |

  |

  |
 ||
|
   Разбивка осей фундамента  |

   Правильность натяжения осей, точность перенесения осей на плиты фундаментов  |

   С помощью теодолита  |

   До начала монтажа  |

   Геодезист  |

  |
 |
|
   Установка фундаментных плит  |

   Соответствие технологии монтажа технологической карте  |

   Визуально  |

   В процессе установки  |

  |

  |

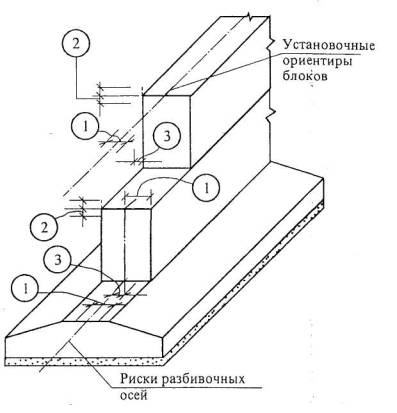

Предельные отклонения от совмещения ориентиров при монтаже фундаментов стаканного типа принять в соответствии с требованиями СНиП 3.03.01-87:

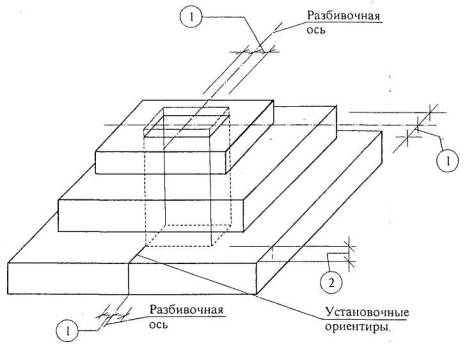

1. Отклонение от совмещения установочных ориентиров фундаментов стаканного типа с рисками разбивочных осей ….. 12 мм.
2. Отклонение отметок опорной поверхности дна стаканов фундаментов от проектных:
- до устройства выравнивающего слоя по дну стакана ….. -20 мм;
- после устройства выравнивающего слоя по дну стакана ….. ± 5 мм.

|
   Лица, осуществляющие контроль качества  |

   Операции, подлежащие контролю  |

   Состав контроля  |

   Способ контроля  |

   Время контроля  |

   Лица, привлекаемые к контролю  |

   Актируемые работы  |

|
   Производитель работ  |

   Подготовительные работы  |

   Определение состояния грунтов  |

   Визуально  |

   До начала монтажа  |

  |

   +  |

|
   Правильность расположения котлована относительно разбивочного чертежа, надежность крепления, отметка дна котлована  |

   Визуально, с помощью нивелира и рулетки  |

   До начала монтажа  |

   Геодезист  |

   +  |
 ||
|
   Отметка верха песчаной или гравийной подушки  |

   С помощью нивелира  |

   До начала монтажа  |

   Геодезист  |

   +  |
 ||
|
   Правильность складирования фундаментов стаканного типа  |

   Визуально  |

   До начала монтажа  |

  |

  |
 ||
|
   Разбивка осей фундаментов  |

   Точность определения положения углов здания, соответствие проекту расстояний между осями сборных фундаментов  |

   С помощью теодолита и рулетки  |

   До начала монтажа  |

   Геодезист  |

  |
 |
|
   Установка фундаментных блоков  |

   Правильность и надежность строповки  |

   Визуально  |

   В процессе установки  |

  |

  |
 |
|
   Точность установки фундаментных блоков.  |

   С помощью уровня и отвеса  |

   В процессе установки  |

  |

  |
 ||
|
   Плотность опирания и примыкания  |

   Визуально  |
 |||||
|
   Соответствие отметок проектным  |

   С помощью нивелира  |

   После установки блоков  |

   Геодезист  |

  |
 ||
|
   Мастер  |

   Подготовительные работы  |

   Достаточность размеров котлованов  |

   С помощью рулетки  |

   До начала монтажа  |

  |

  |

|
   Толщина песчаной или гравийной подушки, качество ее уплотнения  |

   Визуально, с помощью стального метра  |

   До начала монтажа  |

  |

   +  |
 ||
|
   Очистка фундаментных блоков от грязи, зимой от снега  |

   Визуально  |

   До начала монтажа  |

  |

  |
 ||
|
   Наличие паспортов на железобетонные конструкции; соответствие геометрических размеров блоков проекту; наружные дефекты  |

   Визуально, с помощью стального метра, рулетки  |

   До начала монтажа  |

  |

  |
 ||
|
   Разбивка осей фундамента  |

   Правильность натяжения осей, точность перенесения осей на блоки фундаментов  |

   С помощью теодолита  |

   До начала монтажа  |

   Геодезист  |

  |

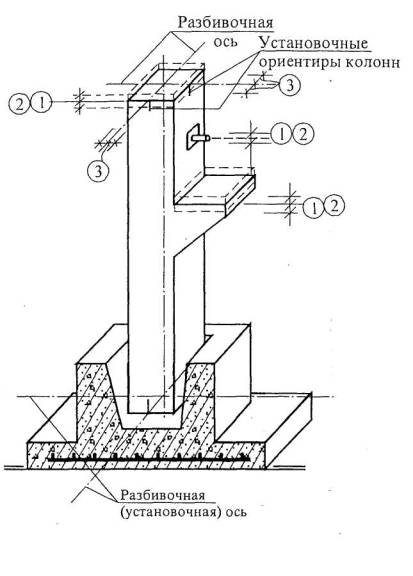

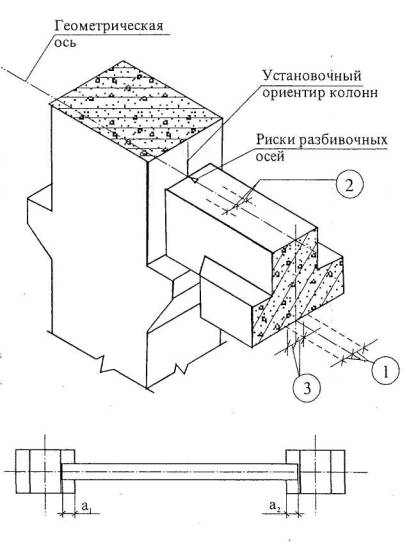

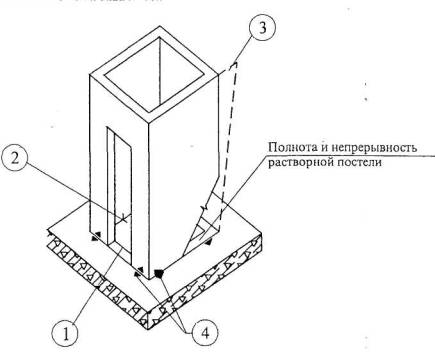

Предельные отклонения при монтаже железобетонных фундаментов под колонны приняты в соответствии с требованиями СНиП 3.03.01-87:
1. Отклонение от совмещения установочных ориентиров стаканов фундаментов с рисками разбивочных осей ….. ±12 мм.
2. Отклонение отметок опорной поверхности дна стаканов фундаментов от проектных:
- до устройства выравнивающего слоя по дну стакана ….. -20 мм;
- после устройства выравнивающего слоя по дну стакана ….. ± 5 мм.

|
   Лица, осуществляющие контроль качества  |

   Операции, подлежащие контролю  |

   Состав контроля  |

   Способ контроля  |

   Время контроля  |

   Лица, привлекаемые к контролю  |

   Актируемые работы  |

|
   Производитель работ  |

   Подготовительные работы  |

   Подготовка основания под фундаменты, его состояние, размеры, отметки, защита от промерзания зимой  |

   С помощью нивелира, стального метра, рулетки  |

   До начала монтажа  |

   Геодезист  |

   +  |

|
   Размеры котлованов, правильность их расположения и надежность крепления стенок котлована, отметки дна котлована  |

   Визуально, с помощью нивелира, рулетки, отвеса  |

   До начала монтажа  |

  |

   +  |
 ||
|
   Отметка верха основания и горизонтальность подушки  |

   С помощью нивелира  |

   До начала монтажа  |

   Геодезист  |

   +  |
 ||
|
   Боковая гидроизоляция фундаментных блоков  |

   Качество изоляции  |

   Визуально  |

   После монтажа  |

  |

   +  |
 |
|
   Мастер  |

   Подготовительные работы  |

   Толщина песчаной или гравийной подушки и качество ее уплотнения  |

   Визуально, с помощью стального метра  |

   До начала монтажа  |

  |

  |

|
   Очистка от грязи, зимой от снега и наледи  |

   Визуально  |

   До начала монтажа  |

  |

  |
 ||
|
   Проверка геометрических размеров блоков, дефекты  |

   Визуально, с помощью стального метра  |

   До начала монтажа  |

  |

  |
 ||
|
   Сопоставление паспортных данных железобетонных конструкций с проектными  |

   Визуально, с помощью стального метра, рулетки  |

   До начала монтажа  |

  |

  |
 ||
|
   Установка контрольных визирок по осям фундаментов  |

   Соответствие проекту перенесенных на дно котлована осей. Точность положения верха контрольных визирок.  |

   С помощью теодолита, нивелира  |

   До начала монтажа  |

  |

  |
 |
|
   Установка и выверка блоков  |

   Точность установки, соответствие проектным отметкам и осям  |

   С помощью нивелира, отвеса  |

   Во время монтажа  |

   Геодезист  |

  |

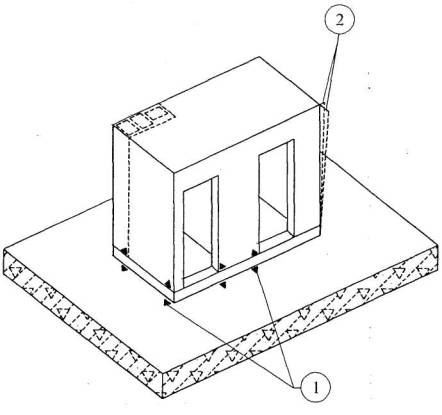

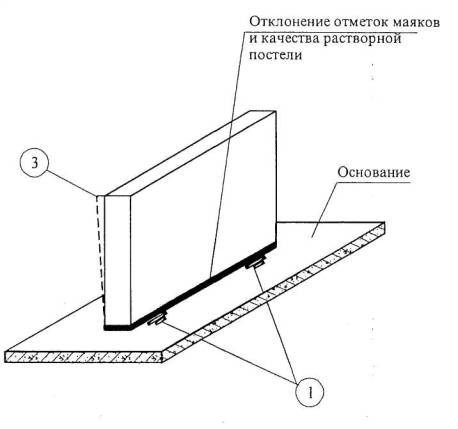

Предельные отклонения при монтаже блоков стен подвалов принять в соответствии с требованиями СНиП 3.03.01-87:
1. Отклонение от совмещения установочных ориентиров блоков стен подвала с рисками разбивочных осей ….. 12 мм.
2. Отклонения отметок опорных поверхностей блоков стен подвала:
- до устройства выравнивающего слоя ….. - 20 мм;
- после устройства выравнивающего слоя ….. ± 5 мм.
3. Отклонение от совмещения ориентиров (рисок геометрических осей, граней) в нижнем сечении установленных блоков с установочными ориентирами (рисками геометрических осей или гранями нижележащих элементов, рисками разбивочных осей) фундаментов и ранее установленных блоков стен подвалов ….. 8 мм.
4. Подвижность раствора по глубине погружения стандартного конуса ….. 5-7 см.

|
   Лица, осуществляющие контроль качества  |

   Операции, подлежащие контролю  |

   Состав контроля  |

   Способ контроля  |

   Время контроля  |

   Лица, привлекаемые к контролю  |

   Актируемые работы  |

|
   Производитель работ  |

   Подготовительные работы  |

   Определение состояния грунтов  |

   Визуально  |

   До начала монтажа  |

  |

   +  |

|
   Правильность расположения котлована относительно разбивочного чертежа, надежность крепления  |

   Визуально, с помощью нивелира и рулетки  |

   До начала монтажа  |

   Геодезист  |

   +  |
 ||
|
   Отметка верха фундаментных блоков или плит  |

   С помощью нивелира  |

   До начала монтажа  |

   Геодезист  |

   +  |
 ||
|
   Правильность складирования блоков  |

   Визуально  |

   До начала монтажа  |

  |

  |
 ||
|
   Разбивка осей фундаментов  |

   Точность определения положения углов здания, соответствие проекту расстояний между осями сборных фундаментов  |

   С помощью теодолита и рулетки  |

   До начала монтажа  |

   Геодезист  |

  |
 |
|
   Установка блоков стен подвала  |

   Правильность и надежность строповки  |

   Визуально  |

   В процессе установки  |

  |

  |
 |
|
   Точность установки блоков стен подвала.  |

   С помощью уровня и отвеса  |

   В процессе установки  |

  |

  |
 ||
|
   Плотность опирания и примыкания  |

   Визуально  |
 |||||
|
   Соответствие отметок проектным  |

   С помощью нивелира  |

   После установки блоков  |

   Геодезист  |

  |
 ||
|
   Мастер  |

   Подготовительные работы  |

   Достаточность размеров котлована  |

   С помощью рулетки  |

   До начала монтажа  |

  |

  |

|
   Очистка блоков стен подвала от грязи, зимой от снега  |

   Визуально  |

   До начала монтажа  |

  |

  |
 ||
|
   Наличие паспортов на железобетонные конструкции; соответствие геометрических размеров блоков проекту; наружные дефекты  |

   Визуально, с помощью стального метра, рулетки  |

   До начала монтажа  |

  |

  |
 ||
|
   Разбивка осей фундамента  |

   Правильность натяжения осей, точность перенесения осей на блоки стен подвала  |

   С помощью теодолита  |

   До начала монтажа  |

   Геодезист  |

  |
 |
|
   Установка блоков стен подвала  |

   Соответствие технологии монтажа технологической карте  |

   Визуально  |

   В процессе установки  |

  |

  |

Предельные отклонения при монтаже железобетонных колонн в соответствии с требованиями СНиП 3.03.01-87 не должны превышать:
1. Разность отметок верха колонн или их опорных площадок (кронштейнов, консолей) одноэтажных зданий и сооружений при длине колонн в м:
-до 4 ….. 14 мм;
-св. 4 до 8 ….. 16мм;
- св. 8 до 16 ….. 20 мм;
-св. 16 до 25 ….. 24 мм.
2. Разность отметок верха колонн каждого яруса многоэтажного здания и сооружения в пределах выверяемого участка при:
- контактной установке ….. 12 + 2п мм,
где п - порядковый номер яруса колонн;
- установке по маякам ….. 10 мм.
3. Отклонение от совмещения ориентиров (рисок геометрических осей) в верхнем сечении колонн многоэтажных зданий с рисками разбивочных осей при длине колонн, м:
- до 4 ….. 12 мм;
- св. 4 до 8 ….. 15 мм;
-св. 8 до 16 ….. 20 мм;
-св. 16 до 25 ….. 25 мм.

|
   Лица, осуществляющие контроль качества  |

   Операции, подлежащие контролю  |

   Состав контроля  |

   Способ контроля  |

   Время контроля  |

   Лица, привлекаемые к контролю  |

   Актируемые работы  |

|
   Производитель работ  |

   Подготовительные работы  |

   Правильность складирования колонн  |

   Визуально  |

   До начала монтажа  |

  |

  |

|
   Подготовка мест установки колонн  |

   Отметка дна стакана фундамента  |

   С помощью нивелира  |

   До начала монтажа  |

   Геодезист  |

   +  |
 |
|
   Установка колонн  |

   Надежность строповки; вертикальность установки; соосность; отметки опорных площадок; временное крепление  |

   Визуально, с помощью нивелира, с помощью теодолита  |

   В процессе монтажа  |

   Геодезист  |

  |
 |
|
   Приварка металлических деталей  |

   Качество сварных швов  |

   Визуально  |

   В процессе монтажа  |

   В случае необходимости лаборатория  |

   +  |
 |
|
   Антикоррозийная защита металлических деталей  |

   Качество нанесения антикоррозийного слоя  |

   Визуально  |

   В процессе монтажа  |

   В случае необходимости лаборатория  |

   +  |
 |
|
   Замоноличивание колонн  |

   Тщательность замоноличивания  |

   Визуально  |

   В процессе монтажа  |

  |

   +  |
 |
|
   Мастер  |

   Подготовительные работы (прием конструкций)  |

   Наличие паспортов, чертежей, геометрические размеры, внешние дефекты, нанесение разбивочных осей, рисок, размеры площадок опирания, правильность расположения закладных деталей  |

   Визуально, с помощью стального метра  |

   До начала монтажа  |

  |

  |

|
   Подготовка мест установки колонн  |

   Очистка стаканов, размеры стакана фундамента; наличие рисок на фундаменте  |

   Визуально, с помощью стального метра  |

   До начала монтажа  |

  |

  |
 |
|
   Установка монтажной оснастки  |

   Точность фиксирования оснастки  |

   Визуально  |

   В процессе монтажа  |

  |

  |
 |
|
   Приварка металлических деталей  |

   Соответствие проекту; марка электродов; размеры швов  |

   Визуально  |

   В процессе монтажа  |

   Лаборатория-  |

  |
 |
|
   Замоноличивание колонн в фундаментах  |

   Марка, консистенция бетонной смеси, тщательность уплотнения  |

   Визуально, с помощью стандартного конуса  |

   В процессе монтажа  |

   Лаборатория  |

  |

Предельные отклонения при монтаже ригелей в соответствии с требованиями СНиП 3.03.01-87 не должны превышать:
1. Отклонение от совмещения ориентиров (рисок геометрических осей, граней) в нижнем сечении установленных ригелей с установочными ориентирами (рисками геометрических осей или гранями нижележащих элементов, рисками разбивочных осей) ….. 8 мм.
2. Отклонение от совмещения ориентиров (рисок геометрических осей, граней) в верхнем сечении установленных ригелей на опоре с установочными ориентирами (рисками геометрических осей или граней нижестоящих элементов, рисками разбивочных осей) при высоте ригеля на опоре, м:
- до 1 ….. 6 мм;
-св. 1 до 1,6 ….. 8 мм;
- св. 1,6 до 2,5 ….. 10 мм;
- св. 2,5 до 4 ….. 12 мм.
3. Отклонение от
симметричности (половина разности глубины опирания концов элемента) при
установке ригелей в направлении перекрываемого пролета при длине элемента, мм ![]()
- до 4000 ….. 5 мм;
- св. 4000 до 8000 ….. 6 мм;
- св. 8000 до 16000 ….. 8 мм;
- св. 16000 до 25000 ….. 10 мм.

|
   Лица, осуществляющие контроль качества  |

   Операции, подлежащие контролю  |

   Состав контроля  |

   Способ контроля  |

   Время контроля  |

   Лица, привлекаемые к контролю  |

   Актируемые работы  |

|
   Производитель работ  |

   Подготовительные работы  |

   Правильность складирования ригелей  |

   Визуально  |

   До начала монтажа  |

  |

  |

|
   Выверка опорных поверхностей на колоннах  |

   Соответствие отметок опорных площадок колонн проектным, правильность нанесения разбивочных осей  |

   С помощью теодолита, нивелира, стального метра  |

   До начала монтажа  |

   Геодезист  |

  |
 |
|
   Монтаж ригелей  |

   Правильность и надежность строповки  |

   Визуально  |

   В процессе монтажа  |

  |

  |
 |
|
   Совмещение осей ригеля с разбивочными осями на опорных конструкциях, вертикальность и плотность опирания ригеля  |

   Визуально, с помощью отвеса  |

   В процессе монтажа  |

  |

   +  |
 ||
|
   Сварка закладных деталей в стыках  |

   Качество сварки, акты приемки сварных соединений, размеры швов  |

   Визуально, с помощью стального метра  |

   В процессе монтажа  |

   В случае необходимости лаборатория  |

   +  |
 |
|
   Замоноличивание стыков  |

   Внешний вид стыков, прочность бетона в стыке  |

   Визуально, с помощью эталонного молотка  |

   После распалубки стыка  |

   Лаборатория  |

   +  |
 |
|
   Мастер  |

   Подготовительные работы  |

   Соответствие геометрических размеров проектным, внешние дефекты, наличие паспортов, правильность расположения закладных деталей, очистка их  |

   Визуально, с помощью стального метра, рулетки  |

   До начала монтажа  |

  |

  |

|
   Выверка опорных поверхностей на колоннах  |

   Положение опорных площадок и закладных деталей  |

   Визуально, с помощью стального метра  |

  |

  |

  |
 |
|
   Монтаж ригелей  |

   Правильность нанесения осевых и контрольных рисок на ригелях  |

   Визуально, с помощью стального метра, рулетки  |

   В процессе монтажа  |

  |

  |
 |
|
   Правильность технологии монтажа  |

   Визуально  |

   В процессе монтажа  |

  |

  |
 ||
|
   Сварка закладных деталей в стыках  |

   Соответствие конструкции стыка и марки электродов по проекту  |

   Визуально  |

   В процессе монтажа  |

  |

  |
 |
|
   Замоноличивание стыков  |

   Плотность и прочность опалубки  |

   Визуально  |

   В процессе монтажа  |

  |

  |
 |
|
   Марка бетона  |

  |

   До бетонирования  |

   Лаборатория  |

  |
 ||
|
   Качество уплотнения стыка  |

   Визуально  |

   В процессе бетонирования  |

  |

  |
 ||
|
   Качество заполнения стыков  |

   Визуально  |

   После распалубки  |

  |

  |

Предельные отклонения при монтаже наружных стеновых панелей приняты в соответствии с требованиями СНиП 3.03.01-87:
1. Отклонение от совмещения ориентиров (рисок геометрических осей, граней) в нижнем сечении установленных элементов с установочными ориентирами (рисками геометрических осей или гранями нижележащих элементов, рисками разбивочных осей):
- панелей несущих стен ….. 8 мм;
- панелей навесных стен ….. 10 мм
2. Разность отметок верха стеновых панелей каркасных зданий в пределах выверяемого участка при:
- контактной установке ….. 12 + 2п мм,
где п - число установленных по высоте панелей;
- установке по маякам ….. 10 мм
3. Отклонение от вертикали верха плоскостей:
- панелей несущих стен ….. 10 мм
- навесных стеновых панелей ….. 12 мм.

|
   Лица, осуществляющие контроль качества  |

   Операции, подлежащие контролю  |

   Состав контроля  |

   Способ контроля  |

   Время контроля  |

   Лица, привлекаемые к контролю  |

   Актируемые работы  |

|
   Производитель работ  |

   Подготовительные работы  |

   Отметка верха ранее установленных стеновых панелей (блоков стен подвала)  |

   С помощью нивелира  |

   До начала монтажа  |

   Геодезист  |

   +  |

|
   Правильность складирования стеновых панелей  |

   Визуально  |

   До начала монтажа  |

  |

  |
 ||
|
   Разбивка осей фундаментов здания  |

   Точность определения положения углов здания, соответствие проекту расстояний между осями сборных фундаментов  |

   С помощью теодолита и рулетки  |

   До начала монтажа  |

   Геодезист  |

  |
 |
|
   Установка наружных стеновых панелей  |

   Правильность и надежность строповки  |

   Визуально  |

   В процессе установки  |

  |

  |
 |
|
   Точность установки стеновых панелей  |

   С помощью уровня и отвеса  |

   В процессе установки  |

  |

  |
 ||
|
   Плотность опирания и примыкания  |

   Визуально  |
 |||||
|
   Соответствие отметок проектным  |

   С помощью нивелира  |

   После установки блоков  |

   Геодезист  |

  |
 ||
|
   Мастер  |

   Подготовительные работы  |

   Очистка стеновых панелей от грязи, зимой от снега  |

   Визуально  |

   До начала монтажа  |

  |

  |

|
   Наличие паспортов на железобетонные конструкции; соответствие геометрических размеров панелей проекту; наружные дефекты  |

   Визуально, с помощью стального метра, рулетки  |

   До начала монтажа  |

  |

  |
 ||
|
   Разбивка осей фундамента здания  |

   Правильность разбивки осей, точность перенесения осей на стеновые панели  |

   С помощью теодолита  |

   До начала монтажа  |

   Геодезист  |

  |
 |
|
   Установка наружных стеновых панелей  |

   Соответствие технологии монтажа технологической карте  |

   Визуально  |

   В процессе установки  |

  |

  |

Предельные отклонения при монтаже внутренних стеновых панелей приняты в соответствии с требованиями СНиП 3.03.01-87:
1. Отклонение от совмещения ориентиров (рисок геометрических осей, граней) в нижнем сечении установленных элементов с установочными ориентирами (рисками геометрических осей или гранями нижележащих элементов, рисками разбивочных осей):
- панелей несущих стен ….. 8 мм;
- панелей навесных стен ….. 10 мм
2. Разность отметок верха стеновых панелей каркасных зданий в пределах выверяемого участка при:
- контактной установке ….. 12+2п мм,
где п - число установленных по высоте панелей;
- установке по маякам ….. 10 мм
3. Отклонение от вертикали верха плоскостей:
- панелей несущих стен ….. 10 мм
- навесных стеновых панелей ….. 12 мм.

|
   Лица, осуществляющие контроль качества  |

   Операции, подлежащие контролю  |

   Состав контроля  |

   Способ контроля  |

   Время контроля  |

   Лица, привлекаемые к контролю  |

   Актируемые работы  |

|
   Производитель работ  |

   Подготовительные работы  |

   Отметка верха стеновых панелей  |

   С помощью нивелира  |

   До начала монтажа  |

   Геодезист  |

   +  |

|
   Правильность складирования панелей  |

   Визуально  |

   До начала монтажа  |

  |

  |
 ||
|
   Установка внутренних стеновых панелей  |

   Правильность и надежность строповки  |

   Визуально  |

   В процессе установки  |

  |

  |
 |
|
   Точность установки стеновых панелей  |

   С помощью уровня и отвеса  |

   В процессе установки  |

  |

  |
 ||
|
   Плотность опирания и примыкания  |

   Визуально  |
 |||||
|
   Соответствие отметок проектным  |

   С помощью нивелира  |

   После установки блоков  |

   Геодезист  |

  |
 ||
|
   Мастер  |

   Подготовительные работы  |

   Очистка стеновых панелей от грязи, зимой от снега  |

   Визуально  |

   До начала монтажа  |

  |

  |

|
   Наличие паспортов на железобетонные конструкции; соответствие геометрических размеров панелей проекту; наружные дефекты  |

   Визуально, с помощью стального метра, рулетки  |

   До начала монтажа  |

  |

  |
 ||
|
   Разбивка осей фундамента здания  |

   Правильность разбивки осей, точность перенесения осей на стеновые панели  |

   С помощью теодолита  |

   До начала монтажа  |

   Геодезист  |

  |
 |
|
   Установка внутренних стеновых панелей  |

   Соответствие технологии монтажа технологической карте  |

   Визуально  |

   В процессе установки  |

  |

  |

Предельные отклонения при монтаже лестничных маршей приняты в соответствии с требованиями СНиП 3.03.01-87:
1. Допускаемые отклонения ступеней от горизонтали ….. не более 2 мм.
2. Допускаемые отклонения поверхности ступени от поверхности площадок (высота уступа) ….. не более 3 мм.
3. Просветы при наложении 2-х метровой рейки вдоль марша ….. не более 4 мм.
4. Предельные отклонения от симметричности опирания ….. 5 мм

|
   Лица, осуществляющие контроль качества  |

   Операции, подлежащие контролю  |

   Состав контроля  |

   Способ контроля  |

   Время контроля  |

   Лица, привлекаемые к контролю  |

   Актируемые работы  |

|
   Прораб или мастер  |

   Входной контроль  |

   Проверка геометрических размеров, внешнего вида, положения закладных деталей. Складирование и хранение конструкций. Качество раствора  |

   Визуально, метр, рулетки, отбор проб  |

   При приемке конструкций  |

   Инженер по качеству  |

  |

|
   Подготовительные работы  |

   Очистка от снега, наледи основания, устройство постели раствора. Соответствие проекту опорных поверхностей лестничных площадок  |

   Нивелир, метр  |

   До начала монтажа  |

   Инженер по качеству  |

  |
 |
|
   Монтажные работы  |

   Установка и выверка лестничного марша в проектное положение. Замоноличивание стыков.  |

   Визуально  |

   Во время монтажа  |

   Инженер по качеству  |

  |
 |
|
   Приемка работ  |

   Поэтажная приемка фактических высотных отметок лестничных маршей  |

   Визуально, нивелир  |

   После монтажа  |

   Геодезист  |

   +  |

Предельные отклонения при монтаже плит перекрытия (покрытия) приняты в соответствии с требованиями СНиП 3.03.01-87:
1. Разность отметок лицевых поверхностей двух смежных непреднапряженных плит перекрытия в шве при длине плит, м:
- до 4 ….. 8 мм;
- свыше 4 до 8 ….. 10 мм;
- свыше 8 до 16 ….. 12 мм
2. Отклонение от
симметричности (половина разности глубины опирания концов плиты) при установке плит
покрытий и перекрытий в направлении перекрываемого пролета при длине плит, м ![]()
- до 4 ….. 5 мм;
- свыше 4 до 8 ….. 6 мм;
- свыше 8 до 16 ….. 8 мм;
- свыше 16 до 25 ….. 10 мм
3. Допускаемые отклонения в размерах площадок опирания и зазоров между элементами конструкции определяются проектом.

|
   Лица, осуществляющие контроль качества  |

   Операции, подлежащие контролю  |

   Состав контроля  |

   Способ контроля  |

   Время контроля  |

   Лица, привлекаемые к контролю  |

   Актируемые работы  |

|
   Производитель работ  |

   Подготовительные работы  |

   Правильность складирования плит  |

   Визуально  |

   До начала монтажа  |

  |

  |

|
   Соответствие отметок и площадок опирания проектным  |

   С помощью нивелира, рулетки, стального метра  |

   До начала монтажа  |

   Геодезист  |

  |
 ||
|
   Монтаж плит перекрытия  |

   Инструментальная проверка монтажного горизонта каждого этажа  |

   С помощью нивелира  |

   В процессе монтажа  |

   Геодезист  |

   +  |
 |
|
   Антикоррозийная защита анкеров  |

   Качество антикоррозийного покрытия  |

   Визуально  |

   Закрепление стыков  |

   Лаборатория  |

   +  |
 |
|
   Замоноличивание стыков  |

   Качество замоноличивания стыков  |

   Визуально  |

   После замоноличивания  |

  |

   +  |
 |
|
   Мастер  |

   Подготовительные работы  |

   Наличие паспортов, геометрические размеры, качество поверхности конструкций  |

   Визуально, с помощью рулетки, стального метра  |

   До начала монтажа  |

  |

  |

|
   Правильность расположения закладных частей, монтажных петель  |

   Визуально, с помощью рулетки, стального метра  |

   До начала монтажа  |

  |

  |
 ||
|
   Выполнение опорного ряда кирпичной кладки тычком  |

   Визуально  |

   До начала монтажа  |

  |

  |
 ||
|
   Устройство постели из раствора  |

   Соответствие марки раствора проекту, толщина слоя раствора  |

   Визуально  |

   В процессе монтажа  |

   Лаборатория  |

  |
 |
|
   Монтаж плит  |

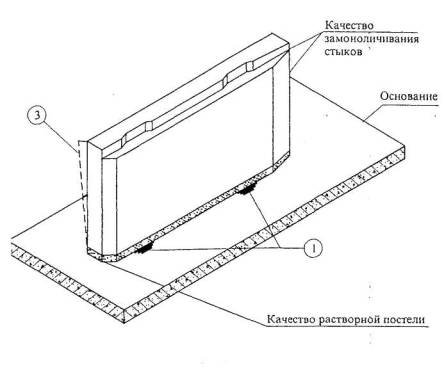

   Соответствие площади опирания. Положения плит в плане, плотность примыкания к опорной поверхности, правильность технологии монтажа  |

   Визуально  |

   В процессе монтажа  |

  |

  |
 |
|
   Анкеровка плит  |

   Соответствие анкеровки требованиям проекта  |

   Визуально  |

   До замоноличивания  |

  |

   +  |
 |
|
   Замоноличивание стыков  |

   Очистка и увлажнение стыкуемых поверхностей, соответствие марки раствора или бетона проектным  |

  |

   В процессе замоноличивания  |

   Лаборатория  |

  |

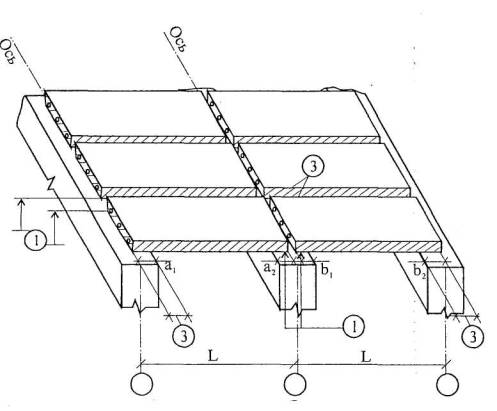

Предельные отклонения при монтаже железобетонных ферм и балок принять в соответствии с требованиями СНиП 3.03.01-87:

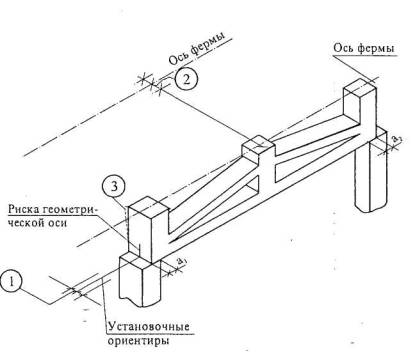

1. Отклонение от совмещения ориентиров (рисок геометрических осей, граней) в нижнем сечении ферм (балок) с установочными ориентирами (рисками геометрических осей или гранями нижележащих элементов) ….. 8 мм.
2. Расстояние между осями верхних поясов ферм и балок в середине пролета ….. 60 мм;
3. Отклонение от совмещения ориентиров (рисок геометрических осей, граней) в верхнем сечении установленных элементов (балок, подстропильных ферм, стропильных ферм и балок) на опоре с установочными ориентирами (рисками геометрических осей или граней нижестоящих элементов, рисками разбивочных осей) при высоте элемента на опоре, м:
-до 1 ….. 6 мм;
- свыше 1 до 1,6 ….. 8 мм;
- свыше 1,6 до 2,5 ….. 10 мм;
- свыше 2,5 до 4 ….. 12 мм.
4. Отклонение от
симметричности (половина разности глубины опирания концов элемента) при
установке балок, подстропильных ферм, стропильных ферм (балок) в направлении
перекрываемого пролета при длине элемента, м ![]()
- до 4 ….. 5 мм;
- свыше 4 до 8 ….. 6 мм;
- свыше 8 до 16 ….. 8 мм;
- свыше 16 до 25 ….. 10 мм.

|
   Лица, осуществляющие контроль качества  |

   Операции, подлежащие контролю  |

   Состав контроля  |

   Способ контроля  |

   Время контроля  |

   Лица, привлекаемые к контролю  |

   Актируемые работы  |

|
   Производитель работ  |

   Подготовительные работы  |

   Правильность складирования железобетонных конструкций  |

   Визуально  |

   До начала монтажа  |

  |

  |

|
   Выверка опорных поверхностей ранее смонтированных конструкций  |

   Соответствие отметок опорных площадок проектным, правильность нанесения разбивочных осей  |

   Визуально, с помощью нивелира, стального метра  |

   До начала монтажа  |

   Геодезист  |

  |
 |
|
   Монтаж ферм, балок  |

   Правильность и надежность строповки  |

   Визуально  |

   В процессе монтажа  |

  |

  |
 |
|
   Совмещение осей ферм, балок с разбивочными осями, вертикальность конструкций опирания  |

   Визуально, с помощью отвеса  |

   В процессе монтажа  |

  |

   +  |
 ||
|
   Надежность временного крепления  |

   Визуально  |

   В процессе монтажа  |

  |

  |
 ||
|

  |

   Сварка закладных деталей в стыках  |

   Качество сварки, акты приемки сварных соединений, размеры швов  |

   Визуально, с помощью стального метра  |

   В процессе монтажа  |

   В случае необходимости лаборатория  |

   +  |

|
   Антикоррозийная защита  |

   Качество нанесения антикоррозийного слоя  |

   Визуально  |

   До замоноличивания  |

   В случае необходимости лаборатория  |

   +  |
 |
|
   Мастер  |

   Подготовительные работы  |

   Наличие паспортов, геометрические размеры, внешние дефекты железобетонных конструкций  |

   Визуально, с помощью стального метра  |

   До начала монтажа  |

  |

  |

|
   Расположение закладных деталей, очистка их от ржавчины и наплывов бетона  |

   Визуально, с помощью стального метра  |

   До начала монтажа  |

  |

  |
 ||
|
   Выверка опорных поверхностей конструкций  |

   Положение опорных площадок и закладных деталей  |

   Визуально  |

   До начала монтажа  |

  |

  |
 |
|
   Монтаж ферм, балок  |

   Наличие и правильность нанесения осевых и контрольных рисок на конструкциях  |

   С помощью стального метра  |

   В процессе монтажа  |

  |

  |
 |
|
   Правильность технологии монтажа  |

   Визуально  |

   В процессе монтажа  |

  |

  |
 ||
|
   Сварка закладных деталей в стыках  |

   Тип электродов, соответствие стыка проекту  |

   Визуально  |

   В процессе монтажа  |

  |

  |
 |
|
   Замоноличивание стыков  |

   Плотность и прочность опалубки  |

   Визуально  |

   До бетонирования  |

  |

  |
 |
|
   Марка бетона, качество уплотнения  |

  |

   В процессе замоноличивания  |

   Лаборатория  |

  |
 ||
|
   Внешний вид стыка, качество заделки  |

   Визуально  |

   В процессе замоноличивания  |

  |

   +  |
 ||
|
   Соответствие отметок установленных конструкций проектным, расстояние между осями  |

   Визуально, с помощью стальной ленты  |

   После монтажа  |

   Геодезист  |

  |

Предельные отклонения при монтаже железобетонных подкрановых балок принять в соответствии с требованиями СНиП 3.03.01-87:
1. Отклонение от совмещения ориентиров (рисок геометрических осей, граней) в нижнем сечении подкрановых балок с установочными ориентирами (рисками геометрических осей или гранями нижележащих элементов) ….. 8 мм.
2. Расстояние между осями верхних поясов подкрановых балок в середине пролета ….. 60 мм;
3. Отклонение от совмещения ориентиров (рисок геометрических осей, граней) в верхнем сечении установленных подкрановых балок на опоре с установочными ориентирами (рисками геометрических осей или граней нижестоящих элементов, рисками разбивочных осей) при высоте элемента на опоре, м:
- до 1 ….. 6 мм;
- свыше 1 до 1,6 ….. 8 мм;
- свыше 1,6 до 2,5 ….. 10 мм;
- свыше 2,5 до 4 ….. 12 мм.
4. Отклонение от
симметричности (половина разности глубины опирания концов элемента) при
установке подкрановых балок в направлении перекрываемого пролета при длине
элемента, м ![]()
- до 4 ….. 5 мм;
- свыше 4 до 8 ….. 6 мм;
- свыше 8 до 16 ….. 8 мм;
- свыше 16 до 25 ….. 10 мм.

|
   Лица, осуществляющие контроль качества  |

   Операции, подлежащие контролю  |

   Состав контроля  |

   Способ контроля  |

   Время контроля  |

   Лица, привлекаемые к контролю  |

   Актируемые работы  |

|
   Производитель работ  |

   Подготовительные работы  |

   Правильность складирования железобетонных подкрановых балок  |

   Визуально  |

   До начала монтажа  |

  |

  |

|
   Выверка опорных поверхностей ранее смонтированных конструкций  |

   Соответствие отметок опорных площадок проектным, правильность нанесения разбивочных осей  |

   Визуально, с помощью нивелира, стального метра  |

   До начала монтажа  |

   Геодезист  |

  |
 |
|
   Монтаж подкрановых балок  |

   Правильность и надежность строповки  |

   Визуально  |

   В процессе монтажа  |

  |

  |
 |
|
   Совмещение осей подкрановых балок с разбивочными осями, вертикальность конструкций опирания  |

   Визуально, с помощью отвеса  |

   В процессе монтажа  |

  |

   +  |
 ||
|
   Надежность временного крепления  |

   Визуально  |

   В процессе монтажа  |

  |

  |
 ||
|

  |

   Установка анкеров в стыках  |

   Качество сварки, акты приемки сварных соединений, размеры швов  |

   Визуально, с помощью стального метра  |

   В процессе монтажа  |

   В случае необходимости лаборатория  |

   +  |

|
   Антикоррозийная защита  |

   Качество нанесения антикоррозийного слоя  |

   Визуально  |

   До замоноличивания  |

   В случае необходимости лаборатория  |

   +  |
 |
|
   Мастер  |

   Подготовительные работы  |

   Наличие паспортов, геометрические размеры, внешние дефекты железобетонных подкрановых балок  |

   Визуально, с помощью стального метра  |

   До начала монтажа  |

  |

  |

|
   Расположение закладных деталей, очистка их от ржавчины и наплывов бетона  |

   Визуально, с помощью стального метра  |

   До начала монтажа  |

  |

  |
 ||
|
   Выверка опорных поверхностей конструкций  |

   Положение опорных площадок и закладных деталей  |

   Визуально  |

   До начала монтажа  |

   -  |

  |
 |
|
   Монтаж подкрановых балок  |

   Наличие и правильность нанесения осевых и контрольных рисок на конструкциях  |

   С помощью стального метра  |

   В процессе монтажа  |

  |

  |
 |
|
   Правильность технологии монтажа  |

   Визуально  |

   В процессе монтажа  |

  |

  |
 ||
|
   Установка анкеров в стыках  |

   Соответствие стыка проекту  |

   Визуально  |

   В процессе монтажа  |

  |

  |
 |
|
   Замоноличивание стыков балок  |

   Плотность и прочность опалубки  |

   Визуально  |

   До бетонирования  |

  |

  |
 |
|
   Марка бетона, качество уплотнения  |

  |

   В процессе замоноличивания  |

   Лаборатория  |

  |
 ||
|
   Внешний вид стыка, качество заделки  |

   Визуально  |

   В процессе замоноличивания  |

  |

   +  |
 ||
|
   Соответствие отметок установленных конструкций проектным, расстояние между осями  |

   Визуально, с помощью стальной ленты  |

   После монтажа  |

   Геодезист  |

  |

Предельные отклонения от совмещения ориентиров при монтаже вентиляционных блоков приняты в соответствии с требованиями СНиП 3.03.01-87:
1. Отклонение от совмещения ориентиров (рисок геометрических осей, граней) в нижнем сечении вентблока с установочными ориентирами (рисками геометрических осей или гранями нижележащих элементов, рисками разбивочных осей) ….. 8 мм.
2. Отклонение от вертикали верха плоскости блока ….. 10 мм.
3. Совмещение каналов установленных блоков ….. визуально.
4. Полнота заполнения горизонтальных швов раствором ….. визуально.

|
   Лица, осуществляющие контроль качества  |

   Операции, подлежащие контролю  |

   Состав контроля  |

   Способ контроля  |

   Время контроля  |

   Лица, привлекаемые к контролю  |

   Актируемые работы  |

|
   Производитель работ  |

   Подготовительные работы  |

   Правильность складирования вентблоков  |

   Визуально  |

   До начала монтажа  |

  |

  |

|
   Разбивка осей вентблоков  |

   Точность определения положения вентблоков. Соответствие проекту мест расположения вентблоков  |

   С помощью теодолита и рулетки  |

   До начала монтажа  |

   Геодезист  |

  |
 |
|
   Отметки основания  |

   С помощью нивелира  |

   До начала монтажа  |

   Геодезист  |

   +  |
 ||
|
   Установка вентиляционных блоков  |

   Правильность и надежность строповки  |

   Визуально  |

   В процессе установки  |

  |

  |
 |
|
   Точность установки  |

   С помощью уровня и отвеса  |

   В процессе установки  |

  |

  |
 ||
|
   Плотность опирания и примыкания  |

   Визуально  |

  |

  |

  |
 ||
|
   Мастер  |

   Подготовительные работы  |

   Очистка вентиляционных блоков от грязи, зимой от снега  |

   Визуально  |

   До начала монтажа  |

  |

  |

|
   Наличие паспортов на вентблоки, соответствие геометрических размеров вентблоков проектным; наружные дефекты  |

   Визуально, с помощью стального метра, рулетки  |

   До начала монтажа  |

  |

  |
 ||
|
   Разбивка осей установки вентблоков  |

   Правильность разбивки осей и привязки по вертикали  |

   С помощью теодолита  |

   До начала монтажа  |

   Геодезист  |

   +  |
 |
|
   Установка вентиляционных блоков  |

   Совпадение установочных рисок; соответствие технологии монтажа технологической карте  |

   Визуально  |

   В процессе установки  |

  |

  |

Предельные отклонения при монтаже элементов шахты лифта принять в соответствии с требованиями СНиП 3.03.01-87:
1. Отклонение по высоте порога дверного проема объемного элемента шахты лифта относительно посадочной площадки ….. ±10 мм.
2. Отклонение от перпендикулярности внутренней поверхности стен ствола шахты лифта относительно горизонтальной плоскости (пола приямка) согласно ГОСТ 22845-85 ….. 30 мм.
3. Отклонение от вертикали верха плоскостей лифтовых блоков ….. 10 мм.
4. Отклонения от совмещения ориентиров (рисок геометрических осей) в нижнем сечении установленных элементов с установочными ориентирами ….. 8 мм.

|
   Лица, осуществляющие контроль качества  |

   Операции, подлежащие контролю  |

   Состав контроля  |

   Способ контроля  |

   Время контроля  |

   Лица, привлекаемые к контролю  |

   Актируемые работы  |

|
   Производитель работ  |

   Подготовительные работы  |

   Правильность складирования элементов шахты лифта  |

   Визуально  |

   До начала монтажа  |

  |

  |

|
   Разбивка осей шахты лифта  |

   Точность определения положения элементов шахты лифта. Соответствие проекту мест расположения элементов шахты лифта  |

   С помощью теодолита и рулетки  |

   До начала монтажа  |

   Геодезист  |

  |
 |
|
   Отметки основания  |

   С помощью нивелира  |

   До- начала монтажа  |

   Геодезист  |

   +  |
 ||
|
   Установка элементов шахты лифта  |

   Правильность и надежность строповки  |

   Визуально  |

   В процессе установки  |

  |

  |
 |
|
   Точность установки  |

   С помощью уровня и отвеса  |

   В процессе установки  |

  |

  |
 ||
|
   Плотность опирания и примыкания  |

   Визуально  |

  |

  |

  |
 ||
|
   Мастер  |

   Подготовительные работы  |

   Очистка элементов шахты лифта от грязи, зимой от снега  |

   Визуально  |

   До начала монтажа  |

  |

  |

|
   Наличие паспортов на элементы шахты лифта; соответствие геометрических размеров элементов шахты лифта проекту; наружные дефекты  |

   Визуально, с помощью стального метра, рулетки  |

   До начала монтажа  |

  |

  |
 ||
|
   Разбивка осей установки элементов шахты лифта  |

   Правильность разбивки осей  |

   С помощью теодолита  |

   До начала монтажа  |

   Геодезист  |

   +  |
 |
|
   Установка элементов шахты лифта  |

   Совпадение установочных рисок, соответствие технологии монтажа технологической карте  |

   Визуально  |

   В процессе установки  |

  |

  |

Предельные отклонения от совмещения ориентиров при монтаже санитарно-технических кабин приняты в соответствии с требованиями СНиП 3.03.01-87:
1. Отклонение от совмещения ориентиров (рисок геометрических осей, граней) в нижнем сечении санитарно-технической кабины с установочными ориентирами (рисками геометрических осей или гранями нижележащих элементов, рисками разбивочных осей) ….. 8 мм.
2. Отклонение от вертикали верха плоскости блока ….. 10 мм.

|
   Лица, осуществляющие контроль качества  |

   Операции, подлежащие контролю  |

   Состав контроля  |

   Способ контроля  |

   Время контроля  |

   Лица, привлекаемые к контролю  |

   Актируемые работы  |

|
   Производитель работ  |

   Подготовительные работы  |

   Правильность складирования сантехкабин  |

   Визуально  |

   До начала монтажа  |

  |

  |

|
   Разбивка осей санитарно-технических кабин  |

   Точность определения положения сантехкабин. Соответствие проекту мест расположения сантехкабин  |

   С помощью теодолита и рулетки  |

   До начала монтажа  |

   Геодезист  |

  |
 |
|
   Отметки основания  |

   С помощью нивелира  |

   До начала монтажа  |

   Геодезист  |

   +  |
 ||
|
   Установка санитарно-технических кабин  |

   Правильность и надежность строповки  |

   Визуально  |

   В процессе установки  |

  |

  |
 |
|
   Точность установки  |

   С помощью уровня и отвеса  |

   В процессе установки  |

  |

  |
 ||
|
   Плотность опирания и примыкания  |

   Визуально  |

  |

  |

  |
 ||
|
   Мастер  |

   Подготовительные работы  |

   Очистка сантехкабин от грязи  |

   Визуально  |

   До начала монтажа  |

  |

  |

|
   Наличие паспортов; соответствие геометрических размеров кабины проектным; наружные дефекты  |

   Визуально, с помощью стального метра, рулетки  |

   До начала монтажа  |

  |

  |
 ||
|
   Разбивка осей установки сантехкабины  |

   Правильность разбивки осей и привязки к выпускам  |

   С помощью теодолита  |

   До начала монтажа  |

   Геодезист  |

   +  |
 |
|
   Установка сентехкабины  |

   Соответствие технологии монтажа технологической карте, совпадение установочных рисок  |

   Визуально  |

   В процессе установки  |

  |

  |
