ОРДЕНА ЛЕНИНА ГЛАВМОССТРОЙ ПРИ
МОСГОРИСПОЛКОМЕ
МОСОРГСТРОЙ
КАРТЫ ТРУДОВЫХ ПРОЦЕССОВ
НА ВЫСОКОКАЧЕСТВЕННУЮ ШТУКАТУРКУ
КИРПИЧНЫХ СТЕН
КОМПЛЕКСНО-МЕХАНИЗИРОВАННЫМ МЕТОДОМ
Москва - 1983
Карты трудовых процессов разработаны отделом проектирования технологии отделочных работ треста Мосоргстрой (Л.К. Немцын, Т.И. Певзнер) совместно с нормативно-исследовательской станцией ЦНИБ «Мосстрой» (Л.Ф. Троицкая), согласованы с Управлением отделочных работ Главмосстроя (В.И. Малин) и одобрены ВНИПИ труда Госстроя СССР.
Карты трудовых процессов разработаны на основе изучения и обобщения опыта работы штукатуров СУ-163 Управления строительства Главмосстроя (звено Щербаковой Н.Д., Щелкуновой А.И., Кондратенко Н.Т.) и рекомендованы к внедрению в строительное производство при высококачественной штукатурке кирпичных стен комплексно-механизированным методом.
Содержание
1. Нормативные данные получены на основе наблюдения и отбора наиболее рациональных приемов труда с применением усовершенствованных инструментов и приспособлений при высококачественной штукатурке стен комплексно-механизированным методом. Выработка (В) на одного рабочего за смену составит:
![]()
Сокращение трудозатрат (Д) по сравнению с нормами ЕНиР § 8-8, табл. 2 составит:
![]()
2. Режим труда и отдыха принят из условия оптимального темпа выполнения трудовых процессов в соответствии с основами «Методики технического нормирования труда в строительстве».
|
   Карта трудового процесса строительного производства  |

   КТ-8.0-6.1-82  |

  Подготовка поверхности |

   Разработана трестом Мосгорстрой Главмосстроя с участием ЦНИБ «Мосстрой».  |

|
   Входит в комплект карт ККТ-8.0-6-82 на высококачественную штукатурку кирпичных стен комплексно-механизированным методом  |

1.1. Карта предназначена для организации труда рабочих при подготовке поверхностей под высококачественную штукатурку.
1.2. Показатели производительности труда:
выработка на 1 чел.-дн., м2 - 49,26
затраты труда на
Примечание. В затраты труда входит время на подготовительно-заключительные работы (5 %) и отдых (10 %).
2.1. До начала работ по подготовке поверхностей под оштукатуривание необходимо:
закончить строительно-монтажные работы;
заделать места сопряжений оконных, балконных и дверных блоков с элементами ограждений; установить подоконники внутри помещений;
устроить подготовку под чистые полы;
проложить все коммуникации и заделать коммуникационные каналы;
смонтировать сети электрообеспечения, телефонизации, радиофикации, телевидения и др.;
остеклить световые проемы.
2.2. Поверхности, подлежащие оштукатуриванию, должны быть тщательно очищены от пыли, грязи, жировых и битумных пятен, а также от выступивших на поверхности солей.
2.3. В зимних условиях работы должны выполняться при наличии постоянно действующих систем отопления и вентиляции, температура воздуха в помещении должна быть не нижа +10 °С,
2.4. Влажность кирпичных стен, подлежащих оштукатуриванию в зимних условиях, не должна превышать 8 %.
2.5. В сухую погоду при температуре +23 °С и выше оштукатуриваемые участки стен из кирпича необходимо увлажнить, предотвращая отсос воды из раствора.
2.6. Работы должны выполняться при соблюдении правил техники безопасности и охраны труда рабочих, согласно СНиП III-4-80 «Техника безопасности в строительстве».
штукатур IV разряда (Ш1) - 1
штукатур III разряда (Ш2) - 1
|
   № п.п.  |

   Наименование, назначение и основные параметры  |

   ГOCT, № чертежа, изготовитель  |

   Количество, шт.  |

|
   1.  |

   Скарпель для срубки наплывов  |

   ТУ 22-2781-73  |

   2  |

|
   2.  |

   Молоток слесарный  |

   ГОСТ 2310-70  |

   2  |

|
   3.  |

   Шнур разметочный в корпусе  |

   ТУ 82-3937-76  |

   по необход.  |

|
   4  |

   Отвес от 200  |

   ГОСТ 7948-71  |

   1  |

|
   5.  |

   Правило деревянное (для устройства маяков)  |

   Черт. 389 треста Мосоргстрой  |

   2  |

|
   6.  |

   Рейкодержатель (для закрепления реек при устройстве маяков)  |

   Черт. № 1231 треста Мосоргстрой  |

   по необхоод.  |

|
   7.  |

   Сокол разборный (для устройства марок и маяков)  |

   ТУ 22-2757-73  |

   2  |

|
   8.  |

   Кельма КШ (для устройства марок и маяков)  |

   2  |
 |
|
   9.  |

   Полутерок деревянный (для затирки маяков)  |

   ТУ 22-2497-72  |

   2  |

|
   10.  |

   Передвижной ящик для транспортирования раствора  |

   Черт. 048.00.00 Управления механизации отделочных работ объединения Мосотделестрой  |

   1  |

|
   11.  |

   Двухвысотный складной столик-подмости  |

   Черт. 298А.00.00 Управления механизации отделочных работ объединения Мосотделстрой  |

   2  |

4.1. Работы по подготовке поверхностей под оштукатуривание выполняются; в следующей последовательности:
срубка наплывов;
провешивание поверхности;
устройство марок;
устройство маяков

Условные обозначения:

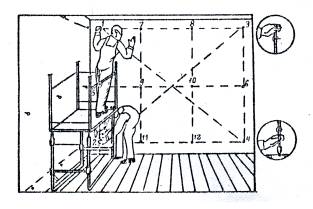

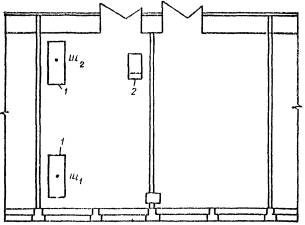

1 - столик-подмости; 2 - ящик для раствора; Ш1, Ш2 - штукатуры

|
   № пo графику  |

   Наименование операций, их продолжительностьх), исполнители, орудия труда  |

|
   1  |

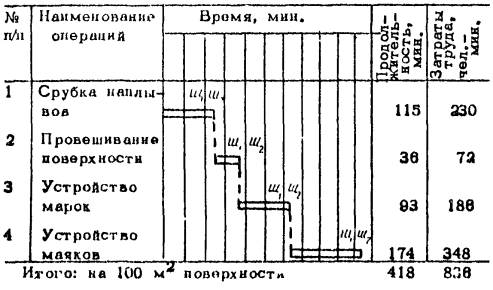

   Срубка наплывов; 115 мин.; Ш1, Ш2; скарпель, молоток, столик-подмости. Штукатуры Ш1 и Ш2 производят срубку наплывов раствора при помощи скарпели и молотка (рис. 1).  |

|
   2  |

   Провешивание поверхности;
  36 мин: Ш1, Ш2 . отвес, шнур, молоток. В
  верхнем углу на расстоянии 30-  |

|
   3  |

   Устройство марок; 93 мин.;
  Ш1, Ш2; сокол, кельма,
  столик-подмости, ящик для раствора. Штукатуры
  Ш1, Ш2 (самостоятельно) делают марки из штукатурного
  раствора или гипсового теста. Раствор наносят вокруг гвоздей в виде небольших
  круглых бугорков диаметром 80-  |

|
   4  |

   Устройство горизонтальных маяков; 174 мин; Ш1, Ш2; рейка; рейкодержитель, сокол, кельма, полутерок, столик - подмости, ящик для раствора. Штукатур Ш1 прикладывает рейку в двум маркам, а штукатур Ш2 закрепляет ее рейкодержателями. В промежуток между стеной и рейкой наносят раствор при помощи кельмы. Раствор должен целиком заполнить этот промежуток. Сверху и снизу рейки избытки раствора снимают кельмой и подмазывают места, не заполненные раствором (рис. 4). После схватывания раствора рейку снимают. Раковины на маяках заделывают раствором и затирают полутерком.  |

х) на




|
   Карта трудового процесса строительного производства  |

   КТ-8.0-6.1-82  |

  Механизированное нанесение обрызга и грунта |

   Разработана трестом Мосгорстрой Главмосстроя с участием ЦНИБ «Мосстрой».  |

|
   Входит в комплект карт ККТ-8.0-6-82 на высококачественную штукатурку кирпичных стен комплексно-механизированным методом  |

1.1. Карта предназначена для организации труда рабочих при механизированном нанесении на поверхность обрызга и грунта.
1.2. Показатели производительности труда:
выработка на 1 чел.-дн., м2 - 94,1
затраты труда на
Примечание. В затраты труда входит время на подготовительно-заключительные работы (5 %) и отдых (10 %).
2.1. До начала работ по механизированному нанесению обрызга и грунта необходимо:
подготовить поверхности согласно карте КТ-8.0-6.1;
проверить работу механизмов на холостом ходу;
обеспечить световую или звуковую сигнализацию между штукатуром и машинистом;
тщательно осмотреть шланги, устранить изломы и перегибы;
во время работы категорически запрещается сгибать шланги, переносить шланги разрешается только после остановки растворонасоса;
промыть шланги известковым молоком.
2.2. Обрызг и грунт следует наносить ровным слоем без пропусков.
2.3. Толщина каждого слоя грунта не должна превышать
2.4. Растворы для обрызга и грунта должны процеживаться
через сетку с ячейками 3´3 мм. Подвижность процеженных штукатурных
растворов в момент механизированного нанесения их на оштукатуриваемые поверхности должна соответствовать
глубине погружения стандартного конуса: дли слоев обрызга 8-
2.5. Транспортирование и хранение штукатурных растворов в зимних условиях должны быть организованы таким образом, чтобы доставленный на рабочее место раствор имел температуру в момент нанесения его на оштукатуриваемые поверхности не менее +8 °С.
2.6. При выполнении работ необходимо соблюдать требования СНиП III-21-73* «Отделочные покрытия строительных конструкций» и СНиП III-4-80 «Техника безопасности в строительстве».
штукатур IV разряда (Ш1) - 1
штукатур III разряда (Ш2) - 1
|
   № п.п.  |

   Наименование, назначение и основные параметры  |

   ГOCT, № чертежа, изготовитель  |

   Количество, шт.  |

|
   1.  |

   Комплексная установка для приема и подачи штукатурных растворов КУШР-2,7  |

   Опытный ремонтно-механический завод объединения Мосремстроймаш Главмонтажснецстроя  |

   1  |

|
   2.  |

   Установка для транспортирования растворов CО-48  |

   Прилукскнй завод строительно-отделочных машин  |

   2  |

|
   3.  |

   Поэтажный ящик для раствора  |

   Черт. 315.00.00 Управления механизации отделочных pa6oт  |

   1  |

|
   4.  |

   Правило с оковкой (для разравнивания раствора)  |

   Черт. 088А треста Мосоргстрой Главмосстроя  |

   1  |

|
   5.  |

   Полутерок деревянный (для разравнивания раствора)  |

   ТУ 22-2497-72  |

   1  |

|
   6.  |

   Кельма КШ (для насечки маяков)  |

   ГОСТ 9533-71  |

   2  |

|
   7.  |

   Лоток из досок, l =   |

   Изготавливается по месту  |

   по необход.  |

|
   8.  |

   Скребок металлический с удлиненной ручкой (для очистки маяков)  |

   Черт. 1233 треста Мосоргстрой Главмосстроя  |

   2  |

|
   9.  |

   Очки защитные  |

   1  |
 |
|
   10.  |

   Двухвысотный складной столик-подмости  |

   Черт. 298А.00.00 Управления механизации отделочных работ объединения Мосотделстрой  |

   2  |

|

  |

3.3. Расход материалов на
4.1. Работы по механизированному нанесению обрызга и грунта выполняются в следующей последовательности:
нанесение обрызга;
очистка маяков от раствора;
нанесение 1-го слоя грунта;
разравнивание грунта;
очистка маяков от раствора;
нанесение 2-го слоя грунта;
разравнивание;
очистка маяков от раствора;
насечка маяков.
Товарный цементно-известковый раствор выгружают из автомашины в приемный бункер установки КУШР-2,7, откуда он подается по металлическому раствороводу на этажи. Растворовод имеет на каждом этаже отводы с трехходовыми кранами. Нанесение раствора методом соплования производится от установки СО-48.

Условные обозначения:

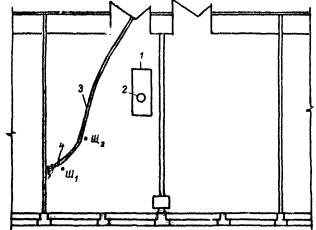

1 - скребок металлический; 2 - растворный шланг; 3 - столик-подмости; 4 - форсунка Ш1 и Ш2 - штукатуры

|
   № по графику  |

   Наименование операций, их продолжительность х), исполнители, орудия труда  |

|
   1.  |

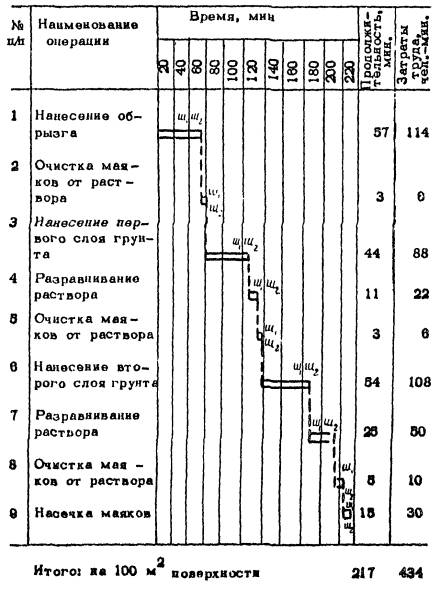

   Нанесение обрызга; 57
  мин.; Ш1 и Ш2; установка СО-48, лоток,
  кельма. Штукатур Ш1 производит нанесение обрызга на стены движением форсунки
  сверху вниз и слева направо, держа форсунку на расстоянии 80-  |

|
   2.  |

   Очистка маяков от раствора; 3 мин.; Ш1 и Ш2. скребок металлический с удлиненной ручкой. Штукатуры Ш1 и Ш2 производят очистку маяков от раствора при помощи скребков.  |

|
   3.  |

   Нанесение 1-го слоя грунта; 44 мин.; Ш1 и Ш2, установка СО-48, лоток, кельма. Операции по нанесению грунта выполняется аналогично операции по нанесению обрызга (пункт 1).  |

|
   4.  |

   Разравнивание раствора; 11 мин.; Ш1 и Ш2, правило с оковкой, полутерок, столик-подмости. Штукатур Ш1 производит разравнивание нанесенного раствора правилом до получения ровной поверхности (рис. 2). Штукатур Ш2 в труднодоступных местах разравнивает раствор полутерком.  |

|
   5.  |

   Очистка маяков от раствора; 3 мин.; Ш1 и Ш2, скребок металлический. Штукатуры Ш1 и Ш2 производят очистку маяков от раствора при помощи скребков  |

|
   6.  |

   Нанесение второго слоя грунта; 54 мин.; Ш1 и Ш2; установка СО-48, лоток, кельма. Приемы труда см. п. 1.  |

|
   7.  |

   Разравнивание раствора; 23 мин.; Ш1 и Ш2; правило с оковкой, полутерок, столик-подмости. Приемы труда см. п. 4.  |

|
   8.  |

   Очистка маяков от раствора; 5 мин.; Ш1 и Ш2; скребок металлический. Штукатуры Ш1 и Ш2 производят очистку маяков от раствора при помощи скребков, а затем проверяют ровность поверхности контрольным правилом по маякам.  |

|
   9.  |

   Насечка маяков; 15 мин.; Ш1 и Ш2; кельма, столик-подмости. Штукатуры Ш1 и Ш2 производят насечку маяков, выполненных из цементно-известкового раствора, кельмой; гипсовые маяки вырубают и образовавшиеся пустоты заполняют цементно-известковым раствором.  |

х) на 100 м2 поверхности

Рис. 1

|
   Карта трудового процесса строительного производства  |

   КТ-8.0-6.3-82  |

  Механизированное нанесение накрывочного слоя и затирка поверхности |

   Разработана трестом Мосгорстрой Главмосстроя с участием ЦНИБ «Мосстрой».  |

|
   Входит в комплект карт ККТ-8.0-6-82 на высококачественную штукатурку кирпичных стен комплексно-механизированным способом  |

1.1. Карта предназначена для организации труда рабочих при механизированном нанесении накрывочного слоя с затиркой поверхности.
1.2. Показатели производительности труда:
выработка на 1 чел.-дн. м2 – 57,1;
затраты труда на
Примечание. В затраты труда входит время на подготовительно-заключительные работы (5 %) и отдых (10 %).
2.1. До начала работ необходимо:
подготовить к работе механизмы согласно KT-8.0-6.2-82, пункт 2.1;
при затирке штукатурки электрифицированными машинами, последние до начала работ следует тщательно проверить, устранить неисправности и сделать заземление.
2.2. Нанесение накрывочного слоя производится после схватывания последнего слоя грунта (время схватывания зависит от температурно-влажностного режима в помещении).
2.3. Толщина слоя накрывки после ее выравнивания и затирки
должна составлять не более
2.4. При приеме штукатурных работ предъявляются следующие требования (СНиП III-21-73* «Отделочные покрытия строительных конструкций»):
штукатурка должна быть прочно соединена с поверхностью оштукатуренной конструкции и не отслаиваться от нее;
оштукатуренные поверхности должны быть ровными, гладкими с четко отделанными гранями углов, пересекающихся плоскостей, без следов затирочного инструмента, потеков раствора, пятен и высолов;
трещины, бугорки, раковины, дутики, грубошероховатая поверхность, пропуски не допускаются.
2.6. При выполнении работ необходимо соблюдать требования СНиП III-4-80 «Техника безопасности в строительстве».
штукатур IV разряда (Ш1) - 1
штукатур III разряда (Ш2) - 1
|
   № п.п.  |

   Наименование, назначение и основные параметры  |

   ГOCT, № чертежа, изготовитель  |

   Количество, шт.  |

|
   1.  |

   Комплексная установка для приема и подачи штукатурных растворов КУШР-2,7  |

   Опытный ремонтно-механический завод объединения Мосремстроймаш Главмонтажспецстроя  |

   1  |

|
   2.  |

   Установка для транспортирования растворов CО-48  |

   Прилукский завод строительно-отделочных машин  |

   1  |

|
   3.  |

   Поэтажный ящик для раствора  |

   Черт. 315.00.00 Управления механизации отделочных pa6oт объединения Мосотделстрой  |

   1  |

|
   4.  |

   Правило с оковкой (для разравнивания раствора)  |

   Черт. 988А треста Мосоргстрой Главмосстроя  |

   1  |

|
   5.  |

   Полутерок деревянный (для разравнивания раствора)  |

   ТУ 22-2497-72  |

   1  |

|
   6.  |

   Правило контрольное  |

   Черт. 389 треста Мосоргстрой Главмосстроя  |

   1  |

|
   7.  |

   Штукатурно-затирочный инструмент СО-88  |

   Даугавпилсский завод электроинструментов  |

   1  |

|
   8.  |

   Кельма КШ  |

   ГОСТ 9533-71  |

   2  |

|
   9.  |

   Терка пенопластовая  |

   ТУ 22-3182-75  |

   1  |

|
   10.  |

   Лоток из досок l =   |

   Изготавливается по месту  |

   по необход.  |

|
   11.  |

   Очки защитные  |

   1  |
 |
|
   12.  |

   Двухвысотный складной столик-подмости  |

   Черт. 298А.00.00 Управления механизации отделочных работ объединения Мосотделстрой  |

   2  |

3.3. Расход материалов на
4.1. Работы выполняются в следующей последовательности:
нанесение накрывочного слоя;
разравнивание накрывочного слоя;
затирка оштукатуренной поверхности.

Условные обозначения:
1 - столик-подмости; 2 - штукатурно-затирочный инструмент; 3 - растворный шланг; 4 - форсунка; Ш1 и Ш2 - штукатуры

|
   № по графику  |

   Наименование операций, их продолжительностьх), исполнители, орудия труда  |

|
   1.  |

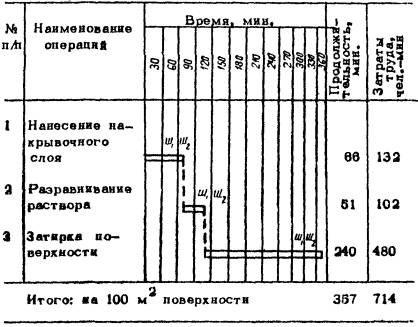

   Нанесение накрывочного
  слоя; 66 мин.; Ш1 и Ш2;установка СО-48, лоток,
  кельма Штукатур Ш1 производит нанесение
  накрывочного слоя на стены движением форсунки сверху вниз и слева направо,
  держа форсунку на расстоянии 80-  |

|

  |


 Рис. 1  |

|
   х) на 100 м2 поверхности  |
 |
|
   2.  |

   Разравнивание раствора; 51 мин.; Ш1 и Ш2;правило с оковкой, полутерок, столик-подмости. Штукатур Ш1 производит разравнивание нанесенного раствора правилом до получения ровной поверхности (рис. 2). Штукатур Ш2 в труднодоступных местах разравнивает раствор полутерком.
 Рис. 2  |

|
   3.  |

   Затирка поверхности; 240 мин.; Ш1 и; штукатурно-затирочный инструмент СО-88, терка пенопластовая, столик-подмости. Штукатур Ш1 производит затирку поверхности круговыми движениями, передвигая затирочный инструмент по обрабатываемой поверхности. В процессе затирки поверхность смачивается водой, подаваемой от затирочного инструмента. После каждых 13-20 мин. работы инструмента следует устраивать 6-8-минутный перерыв для охлаждения электродвигателя (рис. 3).Штукатур Ш2 затирает моста, недоступные для затирочного инструмента, при помощи терки.
 Рис. 3
  |
