МИНИСТЕРСТВО СТРОИТЕЛЬСТВА СССР
УПРАВЛЕНИЕ ОРГАНИЗАЦИИ ТРУДА И ЗАРАБОТНОЙ ПЛАТЫ
ТИПОВАЯ КАРТА ТРУДОВОГО ПРОЦЕССА
СТРОИТЕЛЬНОГО ПРОИЗВОДСТВА
«НАНЕСЕНИЕ НАКРЫВОЧНОГО СЛОЯ
ПРИ ОШТУКАТУРИВАНИИ КИРПИЧНЫХ СТЕН»
КТ-8-1-68
Разработана Центральной нормативно-исследовательской станцией Управления организации труда и заработной платы Минстроя СССР.
|
   Входит в комплект карт ККТ  |

   КТ - 5  |

СОДЕРЖАНИЕ
|
   I. Назначение и эффективность применения карт II. Исполнители, предметы и орудия труда III. Условия и подготовка процесса  |

Настоящая карта предназначена для широкого внедрения рациональных методов и приемов труда, а также эффективных форм его организации при нанесении накрывочного слоя при оштукатуривании кирпичных стен.
I.1 Карта может быть использована:
- при составлении и осуществлении на объектах строительства мероприятий по совершенствованию приемов, методов и форм организации труда рабочих на основе планов НОТ;
- при обучении рабочих в школах передового опыта, а также учебных комбинатах и курсах, осуществляющих подготовку и повышение квалификации рабочих и при индивидуально-бригадном методе обучения;
- при разработке технологических карт на строительные и монтажные работы, проектов и графиков производства работ.
I.2 Источники передового опыта
При оптимизации карт использован опыт работы бригад Главверхневолжскстроя, Главволговятскстроя Министерства строительства СССР, а также других министерств и ведомств.
I.3 Эффективность применения карт
Рекомендуемые в картах эффективные приемы, методы и формы
организации труда позволяют звену из 2-х человек в течение 8-часового рабочего
дня дать выработку
Нанесение накрывочного слоя при оштукатуривании кирпичных стен производят:
штукатур 4 разряда - Ш1;
штукатур 3 разряда - Ш2.
Набор инструмента для
выполнения процесса необходимо делать по "Альбому ручного инструмента для
производства строительно-монтажных работ", выпуск 1-
|
   №№ п.п.  |

   Наименование инструмента, приспособления, инвентаря ;  |

   Назначение инструмента  |

   ГОСТ или организация, разработавшая рабочие чертежи  |

   Ед. изм.  |

   Количество, ч  |

   Иллюстрации  |

|
   1.  |

   Столик-подмости  |

   для работы на II ярусе  |

   0-63070  |

   шт.  |

   1  |

   Сито с ячейками
  |

|
   2.  |

   Ящик для раствора  |

   для раствора  |

   III-63068  |

   шт.  |

   2  |
 |
|
   3.  |

   Емкость для рас вора  |

   для хранения раствора  |

   0-65025  |

   шт.  |

   1  |
 |
|
   4.  |

   Сито с ячейками 1,6 ×
    |

   для процеживания раствора  |

   Изготавливается промышленностью  |

   шт.  |

   1  |
 |
|
   5.  |

   Ведро  |

   для хранения воды  |

   Изготавливается промышленностью  |

   шт.  |

   1  |
 |
|

  |


  |


  |


  |


  |


  |

При нанесении накрывочного слоя
применяется известковый раствор марки 4-6 в количестве
Третий слой штукатурки называется накрывкой. Этим слоем выравнивают поверхность грунта, он легко затирается и поверхность получается гладкой.
Перед началом нанесения накрывочного слоя должны быть нанесены первые два слоя штукатурки; обрызг и грунт, последний тщательно разравнен. Поверхность должны быть строго вертикальна и горизонтальна, не иметь неровностей, трещин, выбоин, пятен и т.д. Должны быть выделаны лузги, усенки и др. архитектурные детали.
Приступая к завершающим операциям процесса штукатурных работ
- к нанесению накрывочного слоя и его затирке, надо помнить, что во многом
чистота поверхности штукатурки зависит от качества приготовленного для накрывки
раствора. Подвижность раствора, определяемая по осадке стандартного конуса
должна быть равна 7-
Для прочного сцепления накрывки с грунтом и образования монолитной штукатурной корки, поверхность высохшего грунта за 15-20 мин. до нанесения накрывочного слоя смачивают водой.
Помещение, где ведутся работы, должно быть очищено от
строительного мусора. Температура воздуха внутри помещения должна быть не ниже,
чем + 3°С на высоте
До каждого штукатура должны быть доведены технические условия приемки данной работы согласно СНиП III-В.13-62, §§2.16; 2.20; 2.21. Во всем остальном условия и подготовка процесса идентична с картой КТ (на процесс подготовки поверхности к оштукатуриванию).
Для снижения утомляемости в работе должно быть использовано
время на отдых, включенное в нормы времени в размере, предусмотренном
нормативами, указанными в "Основах методики технического нормирования
труда в строительстве (НИИЭС ГОССТРОЯ СССР, выпуск 1-
При производстве работ по нанесению накрывочного слоя необходимо руководствоваться нормами и правилами по технике безопасности, изложенными в СНиП III-А.П-62 §§ 17.1; 17.5; 17.12; и противопожарными мероприятиями.
Процесс нанесения накрывочного слоя имеет следующую технологическую последовательность.
Подготавливают рабочее место и по мере надобности смачивают поверхность грунта, после полного его схватывания, примерно через 2-6 часов.
Через 15-20 мин. после смачивания наносят накрывочный слой.
После того, как накрывочный слой слегка затвердеет, приступают к его затирке.
Толщина накрывки до обработки затиркой - 8-
Затираемую поверхность рекомендуется смачивать водой, особенно при высыхании накрывки. Смачивание производится при помощи кисти-окомелка.
После затирки приступают к выделке лузг и усенков, доводя их
до строго вертикальной линии. При отделке лузг и усенков надо иметь ввиду, что
при улучшенной штукатурке отклонения от горизонтали и вертикали согласно
технических условий могут быть допустимы

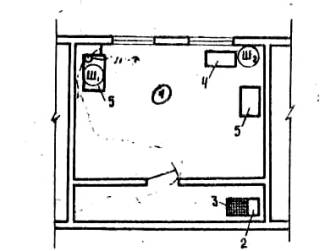

Ш1 и Ш2 - исходной положение рабочих
1. Ведро
2. Емкость для раствора
3. Сито
4. Ящик для раствора
5. Столик - подмости
→ Направление передвижения рабочих в процессе выполнения операций.
|
   №№ п.п  |

   Наименование операций, и продолжительность  |

   Характеристика приемов труда (описание)  |

   Иллюстрации  |

|
   1.  |

   Подготовка рабочего места, продолжительность - 2 мин.  |

   Штукатуры Ш1 и Ш2 устанавливают столик-подмости и подносят необходимый инструмент и инвентарь  |


  |

|
   2.  |

   Процеживание и доведение раствора до требуемой консистенции,продолжительнооть-5 мин.  |

   Штукатур Ш2 подает раствор растворонасосом через бескомпрессорную форсунку на сито. Сито устанавливается на емкости под углом 60°, откуда берется раствор для работы. В емкости процеженный раствор доводится до нужной консистенции путем добавления известкового молока  |


  |

|
   3.  |

   Нанесение и разравнивание накрывочного слоя. Продолжительность -30 мин.  |

   Штукатуры
  Ш1 и Ш2 процеженный раствор из емкости набирают в ящик,
  который располагают на расстоянии   |
 |
|
   4.  |

   Затирка поверхности с периодическим смачиванием. Продолжительность - 47 мин.  |

   Как только накрывочный слой несколько затвердеет, штукатуры Ш1 и Ш2 берут терки правой рукой, прижимают плотно к затираемой поверхности и движениями вкруговую или вразгонку производят затирку. Затираемую поверхность рекомендуется смачивать водой, особенно при высыханий накрывки.  |


  |

|
   5.  |

   Выделка лузг и усенков Продолжительность -16 мин  |

   Штукатур Ш1 к нанесенному раствору прикладывает полутерок или правило и, передвигая их с небольшим нажимом вверх и вниз, производит окончательную выделку лузг и усенков. Точность выполнения работ проверяется отвесом или уровнем. Обнаруженные дефекты исправляются дополнительным нанесением раствора и затиркой его маленькими полутерками..  |
 |
|
   6.  |

   Очистка инструмента и инвентаря от раствора. Продолжительность -7 мин.  |

   Штукатуры Ш1 и Ш2 после окончания работы очищают инструмент и инвентарь от раствора и насухо вытирают его ветошью  |


  |

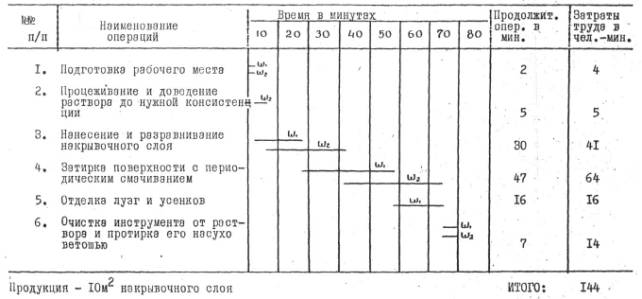

Таким образом, распределение выполнения отдельных операций между штукатурами можно представить следующей таблицей:
|
   №№ п.п  |

   Наименование операций  |

   Исполнители  |
 |
|
   Штукатур 4 разряда  |

   Штукатур 3 разряда  |
 ||
|
   1.  |

   Подготовка рабочего места  |

   +  |

   +  |

|
   2.  |

   Процеживание и доведение раствора до нужной консистенции  |


  |

   +  |

|
   3.  |

   Нанесение и разравнивание накрывочного слоя  |

   +  |

   +  |

|
   4.  |

   Затирка поверхности с периодическим смачиванием  |

   +  |

   +  |

|
   5.  |

   Отделка лузг и усенков  |

   +  |


  |

|
   6.  |

   Очистка инструмента от раствора и протирка его насухо ветошью  |

   +  |

   +  |
