МИНИСТЕРСТВО ТРАНСПОРТНОГО СТРОИТЕЛЬСТВА
ВСЕСОЮЗНЫЙ ПРОЕКТНО-ТЕХНОЛОГИЧЕСКИЙ, ИНСТИТУТ ТРАНСПОРТНОГО СТРОИТЕЛЬСТВА
Технологическая карта
|

  |

   Всесоюзный  |

УСТРОЙСТВО БЫСТРОТОКА ИЗ БЕТОННЫХ ПЛИТ РАЗМЕРОМ 0,49×0,49×0,1 м С ВОДОБОЙНЫМ УСТУПОМ
1980 г.
Содержание:
Технологическая карта разработана, на основе методов научной организации труда и предназначена для использования при разработке проектов производства работ и организации труда на строительных объектах.
Быстротоки устраивают при строительстве автомобильных дорог с продольным уклоном более 30‰, а также на отдельных сложных пересечениях, где это требуется для обеспечения быстрого отвода воды с покрытия.
В технологической карте предусмотрено устройство быстротока из бетонных плит размером 0,49×0,49×0,1 м вдоль земляного полотна в целях предохранения его от размыва. Для гашения скорости водного потока в конце быстротока устраивают водобойный уступ и лоток, пройдя который вода сбрасывается в водопропускную трубу или лог.
Расположение быстротоков определяют по проекту, в составе которого должен быть план соответствующего участка автомобильной дороги с нанесенной осью быстротока.
Конструкция быстротока принята по типовому проекту «Дорожные одежды автомобильных дорог общей сети Союза ССР. Проектирование конструкций водоотводных устройств и их укрепления» № 819.
Во всех случаях применения технологической карты необходима привязка ее к конкретным условиям производства работ.
До начала работ по устройству быстротока с водобойным уступом и лотком должны быть закончены работы по устройству покрытия, досыпке присыпных обочин и планировке откосов.
К месту работы заблаговременно доставляют и раскладывают вдоль устраиваемого быстротока плиты размером 0,49×0,49×0,1 м, завозят щебень и выгружают его на обочине вырытого кювета под быстроток.
При производстве работ по устройству быстротока выполняют следующие работы (см. рисунок):
разработку кювета и котлована для водобойного уступа и лотка;
устройство щебеночного основания под бетонные плиты;
устройство водобойного уступа и лотка;
укладку бетонных плит на дно и откосы кювета;
заполнение швов цементным раствором.
До начала работ с помощью нивелира производят разбивку. Выносят и закрепляют ось быстротока, обозначают колышками контуры котлована и кювета. Затем экскаватором ЭО-1621 разрабатывают кювет и котлован. На дне котлована делают разбивку положения блоков водобойного уступа и лотка. Траншеи под блоки разрабатывают на 15-20 см шире проектной ширины для возможности регулирования положения блоков в плане. После этого зачищают дно и откосы вручную под рейку.
По окончании земляных работ приступают к устройству щебеночного основания. Щебень рассыпают слоем 5 см, выравнивают под рейку и уплотняют. Толщину щебеночного слоя контролируют по вбитым в грунт контрольным колышкам и нивелиром. Ровность щебеночного основания проверяют трехметровой рейкой. Закончив устройство щебеночного основания, блоки водобойного уступа и лотка автокраном устанавливают в подготовленную траншею. Пазухи засыпают щебнем и уплотняют трамбовкой.
Для укладки плит разбивают базис-опорную линию, натягивают шнур. Разбивку по высоте не делают, но в ходе укладки проверяют нивелиром вертикальные отметки.
Укладку плит выполняют автокраном СК-2562, начиная от водобойного уступа.
Первую плиту ряда укладывают вплотную к шнуру, последующие - рядом с первой таким образом, чтобы между плитами оставался зазор шириной 1 см.

Технологическая схема устройства быстротоков с водобойным уступом
1 - Экскаватор ЭО-1621 (Э-153A); 2 – автомобиль-самосвал 3 - щебень 4 - кювет 5 – пакеты плит 6 – уложенные плиты 7 – автомобиль-самосвал с цементным раствором 8 – ёмкость для цементного раствора; 9 – бетонный конус 10 – блок водобойного уступа 11 – блок лотка; 12 - автокран KC-2562. Цифры в кружках – разряды рабочих.
При укладке необходимо соблюдать прямолинейность укладываемых плит. Уложив 10-12 плит на дно кювета, приступают к укладке плит на откосы.
Уложенные плиты осаживают на щебеночное основание с помощью трамбовки.
Закончив укладку плит, зазоры между ними заделывают цементным раствором, который доставляют с растворного узла автомобилями-самосвалами и выгружают в расходную емкость, а затем к месту работы подают в ведрах.
Заполнение швов цементным раствором осуществляется в определенной последовательности.
Стенки швов смачивают водой, по линии шва цементный раствор распределяют лопатами, затем при помощи кельмы равномерно распределяют раствор в зазоре шва и уплотняют его металлической шуровкой.
После уплотнения цементного раствора поверхность шва отделывают заподлицо с поверхностью плит при помощи кельмы. Излишки цементного раствора убирают с поверхности плит лопатами и сметают метлами.
После того, как цементный раствор потеряет подвижность, швы расшивают при помощи шаблона и укрывают полиэтиленовой пленкой.
Требования к качеству работ
Готовый быстроток должен иметь ровные поверхности дна и откосов.
Смещение уложенных плит по отношению друг к другу не должно превышать 5 мм в плане и в вертикальной плоскости.
При производстве работ мастер должен руководствоваться картой операционного контроля качества (см. раздел VIII настоящей технологической карты).
При производстве работ по устройству быстротока с водобойным уступом следует руководствоваться следующей литературой:
СНиП III-40-78 «Автомобильные дороги. Правила производства и приемка работ. Приемка в эксплуатацию». М., «Транспорт», 1978;
«Инструкцией по оценке качества строительно-монтажных работ» СН 378-77. М., Стройиздат, 1977;
Типовым проектом «Дорожные одежды автомобильных дорог общей сети Союза ССР. Проектирование, конструкции водоотводных устройств и их укрепление».
Указания по технике безопасности
При устройстве быстротоков с водобойным уступом плиты и блоки должны быть выгружены из транспортных средств с помощью автокрана и уложены в установленные места вдоль бровки кювета.
При работе автокраном запрещается находиться под стрелой крана. Посторонним лицам не разрешается находиться ближе 5м от радиуса действия стрелы автокрана.
При укладке блоков и плит рабочие обязаны пользоваться инструментом, предусмотренным инструкцией, и должны быть снабжены защитной спецодеждой.
При производстве работ следует выполнять требования техники безопасности в соответствии со СНиП III-А.11-70 «Техника безопасности в строительстве». М., Стройиздат, 1970 г., и «Правилами техники безопасности при строительстве, ремонте и содержании автомобильных дорог». М, «Транспорт», 1978.

Работы по устройству быстротока c водобойным уступом (см. рисунок) выполняет бригада в следующем составе:
|
   Машинист автокрана  |

   5 разр.  |

   - 1  |

|
   Монтажники конструкций  |

   4 разр.  |

   - 1  |

|
   3 разр.  |

   - 1  |
 |
|
   2 разр.  |

   - 2  |
 |
|
   Дорожные рабочие  |

   3 разр.  |

   - 2  |

|
   2 разр.  |

   - 4  |

Для выполнения кратковременных работ привлекается машинист экскаватора ЭО-1621 (Э-153А) 4 разр., который разрабатывает кювет под быстроток и котлован под водобойный уступ и лоток.
Дорожный рабочий (2 разр. - 1) принимает участие в планировке дна и откосов насыпи.
Дорожные рабочие (3 разр. - 1 и 2 разр. - 1) производят окончательную планировку дна и откосов кювета с выверкой по рейке, заполняют зазоры в швах между плитами цементным раствором.
Дорожные рабочие (3 разр. - 1 и 2 разр. - 2) набрасывают щебень на дно и откосы кювета толщиной 5 см, окончательно планируют щебеночное основание и уплотняют его.
Машинист автокрана 5 разр. и монтажники конструкций (4, 3 и 2 разр. - 2) устанавливают блоки водобойного уступа и лотка, укладывают и рихтуют железобетонные плиты.
В начале смены бригада, после инструктажа мастера, получает инструменты и знаки ограждения, которые по указанию мастера устанавливают в необходимых местах.
В конце смены снимают знаки ограждения, очищают инструмент и сдают его в кладовую.
На участке работ необходимо иметь питьевую воду, воду для технических и бытовых целей, аптечку.
Работу рекомендуется проводить по методу бригадного подряда.

|
   Итого:  |

   на 120 м2  |

  |

   90,0  |

|

  |

   на 100 м2  |

  |

   75,0  |

|

  |

  |

  |

   (9,4 чел-дн)  |

Примечание: цифры над линией - количество рабочих, занятых в операции, под линией - продолжительность операции в минутах
|
   Шифр норм и расценок  |

   Описание работ  |

   Состав звена  |

   Единица измерения  |

   Объем работ  |

   Норма времени, чел-ч  |

   Расценка, руб - коп.  |

   Нормативное время на полный объем работ, чел-ч  |

   Стоимость затрат труда на
  полный объем работ  |

|
   ЕНиР, § 2-1 - 11, табл. 2 №1,ж  |

   Разработка котлована кювета и траншеи для водобойного уступа  |

   Машинист экскаватора 4 разр.-1  |

   100 м3  |

   0,35  |

   8,1  |

   5-06  |

   2,84  |

   1-77  |

|
   ТНиР, § Т16-10, табл. 3, № 1,б  |

   Планировка дна кювета и откосов по рейке  |

   Землекопы: 3 разр.-1 2 разр.- I  |

   1 м3  |

   5  |

   4  |

   1-97  |

   20,0  |

   9-85  |

|
   ЕНиР, § 2-1-31, табл. 3, № 1, е (применительно)  |

   Выборка грунта под установку блоков водобойного уступа и лотка  |

   Землекоп 2 разр.-1  |

   »  |

   3,5  |

   1,25  |

   0-61,6  |

   4,38  |

   2-16  |

|
   ЕНиР, § 17-25, № 1  |

   Россыпь и разравнивание щебня слоем 5 см на откосах и дне кювета  |

   Дорожные рабочие: 2 разр. - 1 1 разр. - 1  |

   100 м2  |

   1,2  |

   5,2  |

   2-42  |

   6,24  |

   2-90  |

|
   ЕНиР, § 4-1-1, № 1  |

   Установка бетонных блоков водобойного уступа и лотка автокраном с выверкой правильности установки блоков  |

   Монтажники конструкций:  |

   1 установка  |

   3  |

   0,72  |

   0-42,7  |

   2,16  |

   1-28  |

|
   4 разр. - 1  |
 ||||||||
|
   3 разр. -1  |
 ||||||||
|
   2 разр. - 1  |
 ||||||||
|
   Машинист 5 разр.-1  |
 ||||||||
|
   ЕНиР, § 17-26, № 2, б  |

   Окончательная планировка и отделка щебеночного основания  |

   Дорожные  |

   100.м2  |

   1,2  |

   1,6  |

   0-82,2  |

   1,92  |

   0-98  |

|
   рабочие:  |
 ||||||||
|
   3 разр. - 1  |
 ||||||||
|
   2 разр. - 2  |
 ||||||||
|
   ЕНиР, § 2-1-45, табл. 3, № 2, а  |

   Уплотнение щебеночного слоя  |

   Землекоп 3 разр. - 1  |

   »  |

   1,2  |

   1,95  |

   1-08  |

   2,34-  |

   1-29  |

|
   ТНиР, § Т1-40, № 3 (применительно)  |

   Укладка железобетонных плит самоходным краном  |

   Машинист крана  |

   »  |

   1,2  |

   37 (7,4)  |

   21-74  |

   44,4  |

   26-08  |

|
   5 разр. - 1  |
 ||||||||
|
   Мостовщики  |
 ||||||||
|
   4 разр. - 2  |
 ||||||||
|
   Такелажники  |
 ||||||||
|
   2 разр. - 2  |
 ||||||||
|
   ЕНиР, § 4-4 - 98  |

   Бетонирование дна гасителя вручную  |

   Бетонщики:  |

   1 м3  |

   0,3  |

   3,1  |

   1-79  |

   0,93  |

   0-54  |

|
   4 разр. - 1 3 разр. - 2  |
 ||||||||
|
   ЕНиР, § 17-31, № 1  |

   Уход за бетоном засыпкой песком  |

   Дорожный  |

   100 м2  |

   0,06  |

   4,2  |

   1-84  |

   0,25  |

   0-11  |

|
   рабочий  |
 ||||||||
|
   1 разр. - 1  |
 ||||||||
|
   ТНиР, § Т92-1 - 5, № 5  |

   Заполнение швов между плитами цементным раствором  |

   Дорожные рабочие: 3 разр. - 2 2 разр. - 2  |

   100 м  |

   5,4  |

   4,6  |

   2-41  |

   24,84  |

   13-01  |

|

  |

   Итого: на 120 м2  |

  |

  |

  |

  |

  |

   110,3  |

   59-97  |

|
   на 100 м2  |

   -  |

  |

  |

  |

  |

   91,9 (11,5 чел-дн)  |

   49-97  |

|
   Наименование показателей  |

   По калькуляции А  |

   По графику Б  |

   На сколько процентов показатели
  по графику больше (+) или меньше (-), чем по калькуляции   |

|
   Трудоёмкость работ при устройстве 100м2 быстротока с водобойным уступом, чел.-дн.  |

   11,5  |

   9,4  |

   -18,3  |

|
   Средний разряд рабочих  |

   2,8  |

   2,8  |

   -  |

|
   Среднедневная заработная плата на одного рабочего, руб.-коп.  |

   4-34  |

   5-31  |

   +22,3  |

А. Основные материалы
|
   Наименование материалов  |

   Количество  |

|
   Бетонные плиты размером 0,49×0,49×0,1м, шт.  |

   576  |

|
   Щебень фракции 15-40 мм для основания м3  |

   7,2  |

|
   Цементный раствор м3  |

   1,03  |

|
   Песок для ухода за бетоном, м3  |

   0,5  |

|
   Блок водобойного уступа, шт.  |

   1  |

|
   Блок лотка, шт.  |

   2  |

B. Машины, оборудование, инструменты, инвентарь
|
   Наименование  |

   ГОСТ, марка  |

   Количество  |

|
   Экскаватор  |

   ЭО-1621 (Э153А)  |

   1  |

|
   Автокран  |

   КС-2562  |

   1  |

|
   Автомобиль-самосвал  |

   МАЗ-503  |

   По расчету  |

|
   Нивелир  |

   ГОСТ 10528-76  |

   1  |

|
   Рейка нивелирная  |

   ГОСТ 11158-76  |

   2  |

|
   Лопата стальная строительная  |

   ГОСТ 3620-76  |

   5  |

|
   Рулетка измерительная металлическая  |

   ГОСТ 7502-69  |

   1  |

|
   Шуровка металлическая  |

   -  |

   2  |

|
   Трамбовка электрическая  |

   ГОСТ 20773-75  |

   1  |

|
   Кельма (мастерок) типа КБ  |

   ГОСТ 9533-71  |

   3  |

|
   Лом стальной строительный ЛМ-32  |

   ГОСТ 1405-72  |

   3  |

|
   Колышки  |

   Изготавливаются на месте  |

   40  |

|
   Уровень строительный длиной 1м  |

   ГОСТ 9416-76  |

   1  |

|
   Ведро железное  |

   -  |

   3  |

|
   Кисть малярная  |

   ГОСТ 10597-70  |

   3  |

|
   Метла  |

   -  |

   3  |

|
   Шнур  |

   ГОСТ 5107-70  |

   2  |

|
   Контролируемые параметры  |

   Предельные отклонения  |

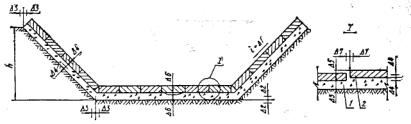

 Схема быстротока с водобойным уступом с указанием отклонений 1-щебеночное основание; 2-железобетонные плиты  |

|
   Крутизна откосов, %  |

   Δ1=+10  |
 |
|
   Размеры кювета:  |

  |
 |
|
   глубина (h), %  |

   Δ2=±10h  |
 |
|
   ширина, см  |

   Δ3=±5  |
 |
|
   Толщина слоя щебеночного основания (Я), %  |

   Δ4=±10H  |
 |
|
   Положение плит относительно друг  |

   Δ5=±5  |
 |
|
   Ровность планировки откосов и
  дна  |

   Δ6=±5  |
 |
|
   Величина зазора между плитами, мм  |

   Δ7=±5  |

|
   I  |

   Основные операции, подлежащие контролю  |

   Устройство кювета  |

   Устройство щебеночного основания  |

   Укладка бетонных плит  |

|
   II  |

   Состав контроля  |

   1. Глубина кювета. 2. Ширина кювета. 3. Ровность откосов и дна. 4. Крутизна откосов кювета  |

   Ровность и толщина слоя основания  |

   1. Положение плит относительно друг друга.  |

|
   III  |

   Метод и средства контроля  |

   Измерительный.  |

   Измерительный.  |

   Измерительный. 1. Шнур.  |

|
   1. Нивелир, визирки.  |
 ||||
|
   2. Рулетка металлическая.  |

   Нивелир, визирки, шаблон  |

   2. Линейка, визирка  |
 ||
|
   3. Шаблон, рейка.  |
 ||||
|
   4. Уклономер  |
 ||||
|
   IV  |

   Режим и объем контроля  |

   1. Через каждые 20 м нивелиром.  |

   Через каждые 30 м  |

   Постоянно  |

|
   2. Через каждые 20 м.  |
 ||||
|
   3, 4. Промеры через 3 м и на концевых участках  |

  |

  |
 ||
|
   V  |

   Лицо, контролирующее операцию  |

   Мастер, геодезист  |

   Мастер  |
 |
|
   VI  |

   Лицо, ответственное за организацию и осуществление контроля  |

   Прораб  |
 ||
|
   VII  |

   Привлекаемые подразделения для контроля  |

   Геодезическая служба  |

   -  |
 |
|
   VIII  |

   Где регистрируются результаты контроля  |

   Общий журнал работ, акт на скрытые работы  |

   Общий журнал работ, акт приемки работ  |
 |
