МИНИСТЕРСТВО СТРОИТЕЛЬСТВА СССР
ТРЕСТ ОРГТЕХСТРОЙ ПРОИЗВОДСТВЕННОГО СТРОИТЕЛЬНО-МОНТАЖНОГО
ОБЪЕДИНЕНИЯ КАЛИНИНГРАДСТРОЙ
ТИПОВАЯ ТЕХНОЛОГИЧЕСКАЯ КАРТА
УСТРОЙСТВО ПОРИЗОВАННЫХ ПОДГОТОВОК
И СТЯЖЕК В ПОЛАХ ЖИЛЫХ, ОБЩЕСТВЕННЫХ
И ВСПОМОГАТЕЛЬНЫХ ЗДАНИЙ
ТТК 66 34-82
ЯРОСЛАВЛЬ 1982
  ТИПОВАЯ ТЕХНОЛОГИЧЕСКАЯ КАРТА |

   УДК 69.025.222 ТТК 66 34 - 82  |

|
   Устройство поризованных подготовок и стяжек в полах жилых, общественных и вспомогательных зданий  |

1.1. Типовая технологическая карта разработана на устройство монолитных оснований и стяжек из поризованного раствора под полы различной конструкции в зданиях различного назначения с условно принятой поверхностью пола площадью 100 м2.
Поризованные растворные смеси могут быть приготовлены из отдельных компонентов: вяжущее, заполнитель, вода, добавки - или с использованием готовых цементно-песчаных смесей, воды и добавок.
1.2. В состав работ, рассматриваемых картой, входят:
приемка раствора с автосамосвала с зачисткой кузова;
подача раствора с помощью растворонасоса мощностью 6 м3/ч к месту приготовления состава, в бункер;
механическая подача в растворомешалку, дозировка составляющих, приготовление алюминиевой суспензии;
перемешивание в растворомешалке, выгрузка в накопительный бункер;
подача к месту укладки при помощи растворонасоса и устройство основания из поризованного раствора.
1.3. Работы допускается выполнять в летний и зимний период.
Типы покрытий и их назначение даны в приложении к карте.
|
   Разработана Трестом Оргтехстрой производственного строительно-монтажного объединения Калининградстрой 17 июня 1979г.  |

   Утверждена Минстроем СССР 2 октября 1981 г.  |

   Срок введения в действие 1 июля 1982 г.  |

1.4. При привязке типовой технологической карты к конкретному объекту и условиям строительства уточняют разбивку на захватки, а также объемы работ, калькуляцию трудовых затрат, средства механизации.
2.1. До устройства стяжек должны быть выполнены следующие работы:
установлены дверные и оконные блоки;
остеклены оконные блоки;
смонтированы перекрытия;
закончены штукатурные работы;
подготовлены поверхности под устройство стяжки.
На площадке строительства организуют складское хранение дозирующих добавок;
организуют узел приемки цементного раствора, приготовления смеси и подачи поризованного раствора к месту устройства стяжки устанавливают и заземляют механизмы, выносят отметки стяжки.
Работы по устройству поризованных подготовок и стяжек производить в соответствии с рабочими чертежами и проектом производства работ (ППР).
В ППР работы по устройству поризованных подготовок и стяжек увязывают с потоком общестроительных работ, предусматривают условия подготовки рабочих мест, оборудование и инструмент.
Устанавливают порядок централизованной заготовки и хранения материалов, потребность в рабочей силе.
2.2. Цементно-песчаные растворы для приготовления поризованного раствора можно приготавливать непосредственно на строительной площадке или доставлять автосамосвалами (см. Схему организации труда по устройству поризованных подготовок и стяжек в полах жилых, общественных и вспомогательных зданий).
Приготовление поризованных растворов производить в растворомешалке периодического или непрерывного действия; дозирование материалов - весовым способом.
Разрешается объемное дозирование заполнителей, воды, цементно-песчаных смесей, алюминиевой суспензии, водного раствора сернокислого натрия при точности дозирования ±5 %.
Приготовление поризованных растворов производить в такой последовательности:
загрузка цементно-песчаного раствора в растворомешалку;
добавление водно-алюминиевой суспензии;
добавление раствора сернокислого натрия;
перемешивание всех компонентов;
выгрузка готового раствора в накопительный бункер.
Объемное соотношение добавок в цементно-песчаный раствор для получения поризованного раствора требуемой марки определять лабораторным способом.
2.2.1. Приготовление водно-алюминиевой суспензии производить в соответствии с СН 277-80 «Инструкция по изготовлению изделий из ячеистых бетонов» в установке СО-11.
Водно-алюминиевую суспензию применяют при следующем соотношении составляющих массовых частей:
Пудра ПАП-1........................................................................................................................ 1
Поверхностно-активное вещество (жидкое мыло) в пересчете на сухое вещество. 0,05
Вода..................................................................................................................................... 30
2.3. Укладку поризованного раствора производить в такой последовательности:
по железобетонному основанию под полы сделать «маяки» из раствора;
плиты основания перед укладкой раствора смочить водой, чтобы предотвратить отсос влаги из поризованного раствора;
неровности основания более 5 мм выровнять раствором. Возможно применение для этой цели мелкозернистых бетонов, состав которых аналогичен составу поризованных растворных смесей, но не содержит специальных добавок;
укладку смеси производить равномерным слоем по ровному основанию (допускаемые просветы при проверке двухметровой рейкой должны быть не более 5 мм) путем плавного перемещения резинотканевого шланга растворонасоса, начиная с наиболее удаленных участков помещений, толщина укладываемого слоя должна быть меньше проектной на величину вспучивания, определяемую лабораторным путем;
поверхность свежеуложенной растворной смеси тщательно выровнять деревянными или алюминиевыми полутерками длиной 120 - 150 см;
места примыкания свежеуложенной поризованной растворной смеси к стенам и перегородкам изолировать прокладками из рулонных материалов. Во время укладки и набора прочности в помещениях не допускать сквозняков. Поставку поризованного раствора осуществлять из расчета 1 м3 каждые 20 мин.
Не допускать перерывов в работе при устройстве элементов полов из поризованного раствора в пределах одного помещения. В отдельных случаях в помещениях большой площади допускать укладку раствора участками площадью 150 - 200 м2.
В период вспучивания и твердения поризованных растворов поверхности элементов пола защищать от переувлажнения, пересыхания и механических повреждений. Передвижение людей допускать при достижении раствором прочности не менее 2 кг/см2, т.е. через 3 - 4 суток после укладки при температуре от +15 до +20 °С.
2.4. В зимнее время приготовление, транспортировку и хранение поризованных растворов организовать так, чтобы раствор в момент укладки имел температуру не ниже +10 °С.
Температура в помещениях и агрегате должна быть не менее +15 °С.
Раствороводы, располагаемые на открытом воздухе и в неотапливаемых помещениях, утеплить.
Влажность основания должна быть не менее 5 %. Степень влажности определяется лабораторным путем.
Производство работ в зимнее время внутри помещения осуществлять при действующих системах центрального или местного отопления и наличии вентиляции. Отопление помещения производить с таким расчетом, чтобы во время производства работ и последующего выдерживания покрытия температура была не ниже +15 °С.
Применение горячей воды для ускорения прогрева основания или удаления наледи не допускается.
2.5. Работы по устройству поризованных подготовок и стяжек под полы производит специализированная бригада, состоящая из 8 штукатуров и 2 машинистов растворонасосов.

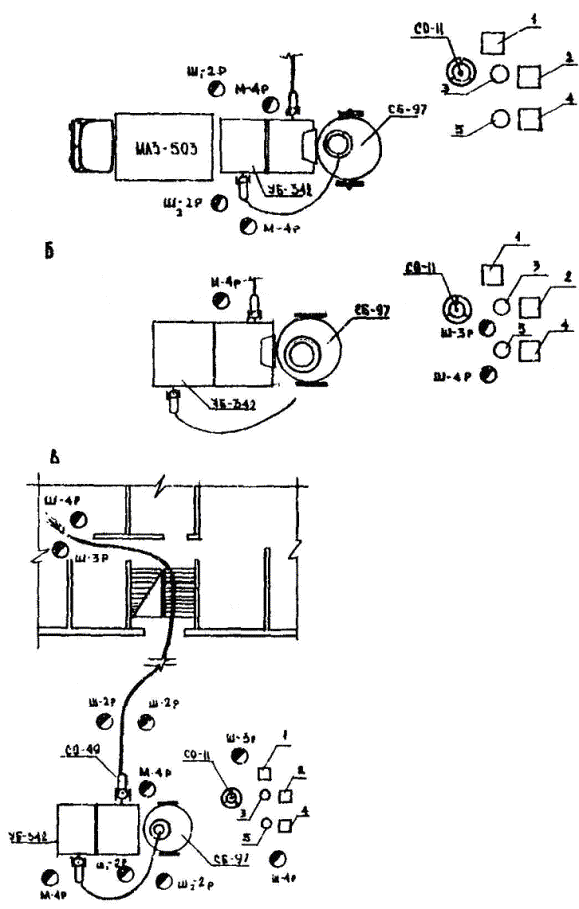

Схема организации труда по устройству поризованных подготовок и стяжек в полах жилых, общественных и вспомогательных зданий

А - приемка цементно-песчаного раствора с автотранспорта и подача в растворомешалку: штукатуры 2 разр. - 2; машинист 4 разр. - 1
Б - приготовление суспензии и перемешивании компонентов поризованного раствора в растворомешалке: штукатур 3 разр. - 1; штукатур 4 разр. - 1; машинист 4 разр. - 1
В - подача поризованного раствора к месту укладки. Устройство основания: машинисты 4 разр. - 2; штукатуры 3 разр. - 2; штукатуры 4 разра. - 2; штукатуры 2 разр. - 4
1 - емкость с алюминиевой пудрой ПАП-1
2 - емкость с мылом (порошком) ПАВ
3 - ведро для алюминиевой суспензии
4 - емкость с сернокислым натрием
5 - ведро для сернокислого натрия
○ - рабочий

2.6. График выполнения работ (при толщине подготовки 100 мм)

2.7. Калькуляция трудовых затрат (при толщине подготовки 100 мм)
|
    Обоснование (ЕНиР 1979 г.)  |

    Наименование работ  |

    Ед. изм.  |

    Объем работ  |

    Норма времени на ед. изм., чел.-ч  |

    Затраты труда на весь объем работ, чел.-ч  |

    Расценка на ед. изм., руб.-коп.  |

    Стоимость затрат труда на весь объем работ, руб.-коп.  |

|
   § 1-11, примеч. 4  |

   Приемка раствора с автосамосвала с зачисткой кузова  |

   т  |

   11,55  |

   0,048  |

   0,55  |

   0-02,1  |

   0-24,3  |

|
   § 8-4, табл. 2, п. 4а  |

   Подача раствора в растворомешалку с помощью растворонасоса  |

   м3  |

   7,7  |

   1,23  |

   9,47  |

   0-63,2  |

   4-87  |

|
   § 3-18, пп. 2а, 6а  |

   Приготовление поризованного раствора с перемешиванием в растворомешалке, и выгрузкой в бункер  |

   м3  |

   7,7  |

   0,36  |

   2,772  |

   0-19,6  |

   1-51  |

|
   § 8-4, табл. 2, п. 4а  |

   Подача раствора на рабочее место растворонасосом  |

   м3  |

   7,7  |

   1,23  |

   9,47  |

   0-63,2  |

   4-87  |

|
   § 19-30  |

   Устройство подготовок и стяжек из поризованного раствора  |

   100 м2  |

   1,0  |

   11,5  |

   11,5  |

   6-03  |

   6-03  |

|
   ...  |

   Итого............................................  |

  |

  |

  |

   33,76  |

  |

   17-52  |

2.8. Контроль качества элементов полов из поризованных растворов включает:
приемочный контроль материалов, операционный контроль всех производственных процессов: проверку качества цементно-песчаных смесей, водно-алюминиевой суспензии, водного раствора сернокислого натрия;
приемочный контроль качества готовой стяжки.
Операционный контроль включает в себя:
контроль выполнения установленной технологии, правильность хранения и дозирования материалов, порядок загрузки составляющих в смеситель, соблюдение правил устройства стяжек, условий твердения раствора;
контроль качества добавок, однородность водно-алюминиевой суспензии, плотность водного раствора сернокислого натрия;
контроль качества раствора: текучесть, объемная масса во вспученном состоянии, равномерность вспучивания раствора;
контроль качества затвердевшего поризованного раствора: объемная масса в сухом состоянии, марка, влажность.
Приемку законченных работ по устройству стяжек производить в соответствии с требованиями СНиП III-В-14-72 и ВСН 67-157-77 Минтяжстроя СССР.
Правильность дозирования компонентов контролируется ежесменно, для чего не реже одного раза в смену определяется фактическая объемная масса свежевспученного поризованного раствора. Если она превышает заданную более чем на 50 кг/м3, то необходимо произвести корректировку вводимых добавок алюминиевой пудры, сульфата натрия.
Ширина раскрытия усадочных трещин на поверхности стяжек из поризованного раствора не должна быть более 0,3 мм. В случае образования трещин их необходимо расширить и зашпаклевать раствором, приготовленным из цементно-песчаной смеси, затворенной поливинилацетатной эмульсией, разбавленной водой в соотношении 1:4.
Отклонение толщины элементов пола от проектной допускается не более 10 %.
Приемку стяжек производить путем оформления акта на скрытые работы после достижения раствором не менее 70 % проектной прочности.
|
    Операции, подлежащие контролю  |

    Контроль качества выполнения работ  |

  ||||
|
    производителем работ  |

    мастером  |

    Состав контроля  |

    Способы контроля  |

    Время контроля  |

    Привлекаемые службы  |

|

  |

   Подготовительные работы  |

   Выноска отметок пола, устройство маяков  |

   Нивелиром, рейкой, у уровнем  |

   До начала работ  |

   Геодезическая  |

|
   Подготовка материалов  |

   Соответствие составов добавок и их качества проекту  |

   Проверка паспортов  |

   До начала работ  |

   -  |

 |
|
   Приготовление поризованного раствора  |

   Соотношение добавок, определение процента вспучивания  |

   Лабораторным способом  |

   Во время приготовления раствора  |

   Строительная лаборатория  |

 |
|
   Устройство основания  |

   Качество укладки поризованного раствора, разравнивание, отсутствие пропусков  |

   Визуально, правилом и 2-метровой рейкой  |

   Во время укладки раствора  |

   -  |

 |
2.9. При производстве работ по приготовлению поризованного раствора и устройству стяжек необходимо руководствоваться требованиями СНиП III-4-80 «Техника безопасности в строительстве», обратив особое внимание на следующие из них:
к работам по приготовлению и укладке поризованных растворов допускаются рабочие не моложе 18 лет, прошедшие медицинское освидетельствование, специальное обучение и инструктаж по технике безопасности, пожарной безопасности и промсанитарии;
на рабочем месте моториста должна быть инструкция по безопасным методам труда при приготовлении и транспортировке поризованной смеси;
пудра должна храниться только в герметически закрытой заводской упаковке (алюминиевой бочке);
суспензия ПАП должна приготавливаться в специальных помещениях, оборудованных приточно-вытяжной вентиляцией;
хранение в помещениях более одной бочки с ПАП не разрешается, запрещается также хранить пустую тару из-под алюминиевой пудры;
инструмент для открывания тары должен быть из бронзы, алюминия, дерева и других материалов, исключающих новообразование;
в помещениях для хранения пудры запрещается увлажнение стен и полов. Осевшая пыль убирается сухой ветошью, затем ветошь удаляется. Влажная уборка помещения производится в виде исключения с применением нейтральных моющих средств (этиленгликоль, стиральные порошки), перед уборкой из помещения удаляются бочки с алюминиевой пудрой, емкости с водно-алюминиевой суспензией, тара и другие емкости;
моторист и рабочие, занятые дозировкой и приготовлением добавок и смесей, должны быть одеты в брезентовые костюмы, резиновые сапоги, перчатки, защитные очки и респираторы;
при попадании поризованной смеси, раствора сернокислого натрия или водно-алюминиевой суспензии на открытые участки тела, одежду, обувь растворы и смесь следует немедленно смыть водой, а кожу после промывания смазать вазелиновым маслом;
места производства работ, связанные с применением пудры, должны быть оснащены противопожарным инвентарем. Не допускается производство сварочных работ. Электропроводка и осветительная арматура должны выполняться во взрывобезопасном исполнении.
Затраты труда на весь объем работ, чел.-ч........................................................ 33,76
Затраты труда на 1 м2, чел.-ч.............................................................................. 0,3376
Затраты машино-часов на весь объем работ, машино-ч.................................. 7,23
Выработка на одного рабочего в час, м2............................................................ 2,96
Стоимость затрат труда, руб.-коп...................................................................... 17-52
4.1. Потребность в основных материалах на 100 м2 стяжки (при толщине подготовки 100 мм)
|
    Наименование  |

    Марка  |

    Ед.изм.  |

    Количество  |

|
   Цементно-песчаный раствор  |

  |

   м3  |

   7,7  |

|
   Алюминиевая пудра  |

   ПАП-1  |

   кг  |

   2,5  |

|
   Натрий сернокислый технический (водный 5 - 10 %-ный раствор)  |

  |

   кг  |

   30,8  |

|
   Поверхностно-активное вещество  |

   ПАВ  |

   кг  |

   0,2  |

Примечания: 1. Марка цементно-песчаного раствора принимается в соответствии с типом покрытия по СНиП II-В.8-71.
2. Точное массовое соотношение добавок в цементно-песчаный раствор требуемой марки определять лабораторным способом.
4.2. Машины, оборудование, инструменты, инвентарь, приспособления и средства защиты
|
    Наименование  |

    Марка, ГОСТ, № чертежа  |

    Кол-во  |

    Техническая характеристика  |

|
   Установка для приема и хранения раствора  |

   УБ-342  |

   1  |

  |

|
   Растворонасос  |

   СО-49  |

   2  |

   Производительность 6 м3/ч  |

|
   Растворосмеситель  |

   СБ-97  |

   1  |

   Объем 250 л  |

|
   Суспенизатор  |

   СО-11  |

   1  |

  |

|
   Емкость для воды  |

   ИОМТПС* Минстроя СССР, р.ч. № 321.00.00  |

   1  |

   Вместимость 8,5 л  |

|
   Дозатор  |

   ВДБ-250  |

   1  |

  |

|
   Рулетка РС-1  |

   ГОСТ 7502-69  |

   1  |

  |

|
   Кельма  |

   ГОСТ 9533-71  |

   3  |

  |

|
   Уровень строительный  |

   ГОСТ 9416-76  |

   2  |

  |

|
   Лопата растворная ЛР  |

   ГОСТ 3620-76  |

   3  |

  |

|
   Молоток  |

   ГОСТ 2310-70  |

   2  |

  |

|
   Пила-ножовка  |

   ТУ 25-06-642-70  |

   2  |

  |

|
   Полутерок  |

   ИОМТПС* Минстроя СССР, р.ч. № 339.00.00.000  |

   2  |

   Длина 1,5 м  |

|
   Рукава резиновые напорные Ø 38 мм  |

   ГОСТ 10362-73  |

   80 м  |

  |

|
   Перчатки резиновые технические  |

   ГОСТ 20010-74  |

   6 пар  |

  |

|
   Респиратор  |

   РПГ-67 ГОСТ 12.4.004-74  |

   4  |

  |

|
   Очки защитные закрытые  |

   ЭП1-90 ГОСТ 12-4.013-75  |

   4  |

  |

* Ныне институт ПТИОМЭС.
|
    № детали  |

    Тип покрытия по СНиП II-В.8-71  |

    Схемы  |

    Элементы пола  |

|
   НА ГРУНТЕ  |

 |||
|
   1  |

   П-19 поливинилацетатное по стяжке  |

  |

   1 - покрытие; 2 - стяжка из поризованного раствора М75; 3 - подстилающий слой из бетона  |

|
   2  |

   П-67 из штучного паркета  |

  |

   1 - покрытие с прослойкой; 2 - стяжка из поризованного раствора М100; 3 - подстилающий слой из бетона  |

|
   3  |

   П-69 из мозаичного наборного паркета  |

  |

   1 - покрытие с прослойкой; 2 - стяжка из поризованного раствора М75; 3 - подстилающий слой из бетона  |

|
   4  |

   П-71 из линолеума  |

  |

   1 - покрытие с прослойкой; 2 - стяжка из поризованного раствора М75; 3 - подстилающий слой из бетона  |

|
   5  |

   П-72 из линолеума на синтетическом каучуке  |

 ||
|
   6  |

   П-73 из поливинилхлоридных плит  |

 ||
|
   7  |

   П-80 из кумароновых плит  |

 ||
|
   8  |

   П-71 из линолеума  |

  |

   1 - покрытие с прослойкой; 2 - прокладочный слой из ДВП; 3 - стяжка из поризованного раствора М50; 4 - подстилающий слой из бетона  |

|
   9  |

   П-72 из линолеума на синтетическом каучуке  |

 ||
|
   10  |

   П-73 из поливинилхлоридных плит  |

 ||
|
   11  |

   П-76 из линолеума  |

  |

   1 - покрытие с прослойкой; 2 - прокладочный слой из ДВП; 3 - стяжка из поризованного раствора М75; 4 - подстилающий слой из бетона  |

|
   12  |

   П-77 из линолеума на синтетическом каучуке  |

 ||
|
   13  |

   П-78 из поливинилхлоридных плит  |

 ||
|
   14  |

   П-80 из кумароновых плит  |

 ||
|
   НА МЕЖДУЭТАЖНОМ ПЕРЕКРЫТИИ  |

 |||
|
   15  |

   П-19 поливинилацетатное по стяжке  |

  |

   1 - покрытие; 2 - стяжка из поризованного раствора М75 по водонепроницаемой бумаге - один слой; 3 - теплоизоляционный слой по проекту; 4 - железобетонная плита перекрытия  |

|
   16  |

   П-67 из штучного паркета  |

  |

   1 - покрытие с прослойкой; 2 - стяжка из поризованного раствора М150 по водонепроницаемой бумаге - один слой; 3 - теплоизоляционный слой по проекту; 4 - железобетонная плита перекрытия  |

|
   17  |

   П-69 из мозаичного наборного паркета  |

 ||
|
   18  |

   П-71 из линолеума  |

  |

   1 - покрытие с прослойкой; 2 - стяжка из поризованного раствора М75 по водонепроницаемой бумаге - один слой; 3 - теплоизоляционный слой по проекту; 4 - железобетонная плита перекрытия  |

|
   19  |

   П-72 из линолеума на синтетическом каучуке  |

 ||
|
   20  |

   П-78 из поливинилхлоридных плит  |

 ||
|
   21  |

   П-80 из кумароновых плит  |

 ||
|
   22  |

   П-71 из линолеума  |

  |

   1 - покрытие с прослойкой; 2- прокладочный слой из ДВП; 3 - стяжка из поризованного раствора М50; 4 - теплоизоляционный слой по проекту; 5 - железобетонная плита  |

|
   23  |

   П-72 из линолеума на синтетическом каучуке  |

 ||
|
   24  |

   П-73 из поливинилхлоридных плит  |

  |

   1 - покрытие с прослойкой; 2 - прокладочный слой из ДВП; 3 - стяжка из поризованного раствора М50; 4 - теплоизоляционный слой; 5 - железобетонная плита перекрытия  |

|
   25  |

   П-76 из линолеума  |

  |

   1 - покрытие с прослойкой; 2 - прокладочный слой из ДВП; 3 - стяжка из поризованного раствора М75; 4 - теплоизоляционный слой по проекту; 5 - железобетонная плита перекрытия  |

|
   26  |

   П-77 из линолеума на синтетическом каучуке  |

 ||
|
   27  |

   П-78 из поливинилхлоридных плит  |

 ||
|
   28  |

   П-80 из кумароновых плит  |

 ||
|
   29  |

   П-18 поливинилацетатное мастичное  |

  |

   1 - покрытие; 2 - стяжка из цементно-песчаного раствора М150; 3 - слой из поризованного раствора М10; 4 - железобетонная плита перекрытия  |

|
   30  |

   П-19 поливинилацетатное мастичное  |

  |

   1 - покрытие; 2 - стяжка из поризованного раствора М75; 3 - слой из поризованного раствора М10; 4 - железобетонная плита перекрытия  |

|
   31  |

   П-41 из мозаичных плит  |

  |

   1 - покрытие с прослойкой; 2 - стяжка из цементно-песчаного раствора М150; 3 - слой из поризованного раствора М10; 4 - железобетонная плита  |

|
   32  |

   П-43 из керамической плитки  |

  |

   1 - покрытие с прослойкой; 2 - стяжка из цементно-песчаного раствора М150; 3 - слой из поризованного раствора М10; 4 - железобетонная плита перекрытия  |

|
   33  |

   П-44 из керамических или для мозаичных полов  |

  |

   1 - покрытие с прослойкой; 2 - стяжка из цементно-песчаного раствора М150; 3 - слой из поризованного раствора М10; 4 - железобетонная плита перекрытия  |

|
   34  |

   П-67 из штучного паркета  |

  |

   1 - покрытие с прослойкой; 2 - стяжка из поризованного раствора М150; 3 - слой из поризованного раствора М10; 4 - железобетонная плита перекрытия  |

|
   35  |

   П-69 из мозаичного наборного паркета  |

  |

   1 - покрытие; 2 - стяжка из цементно-песчаного раствора М75; 3 - слой из поризованного раствора М10; 4 - железобетонная плита  |

|
   36  |

   П-71 из линолеума  |

  |

   1 - покрытие с прослойкой; 2 - стяжка из поризованного раствора М75; 3 - слой из поризованного раствора М10; 4 - железобетонная плита перекрытия  |

|
   37  |

   П-72 из линолеума на синтетическом каучуке  |

 ||
|
   38  |

   П-73 из поливинилхлоридных плит  |

 ||
|
   39  |

   П-80 из кумароновых плит  |

 ||
|
   40  |

   П-71 из линолеума  |

  |

   1 - покрытие с прослойкой; 2 - прокладочный слой из ДВП; 3 - стяжка из поризованного раствора М150; 4 - слой из поризованного раствора М10; 5 - железобетонная плита перекрытия  |

|
   41  |

   П-72 из линолеума на синтетическом каучуке  |

 ||
|
   42  |

   П-73 из поливинилхлоридных плит  |

 ||
|
   43  |

   П-76 из линолеума  |

  |

   1 - покрытие с прослойкой; 2 - прокладочный слой из ДВП; 3 - стяжка из поризованного раствора М150; 4 - слой из поризованного раствора М10; 5 - железобетонная плита перекрытия  |

|
   44  |

   П-77 из линолеума на синтетическом каучуке  |

 ||
|
   45  |

   П-78 из поливинилхлоридных плит  |

 ||
|
   46  |

   П-80 из кумароновых плит  |

 ||
|
   47  |

   П-81 из линолеума  |

  |

   1 - покрытие с прослойкой; 2 - стяжка из цементно-песчаного раствора М150; 3 - слой из поризованного раствора М10; 4 - железобетонная плита перекрытия  |

|
   48  |

   П-82 из линолеума на синтетическом каучуке  |

 ||
|
   49  |

   П-83 из поливинилхлоридных плит  |

 ||
|
   50  |

   П-85 из кумароновых плит  |

 ||
|
   51  |

   П-19 поливинилацетатное мастичное  |

  |

   1 - покрытие; 2 - стяжка из поризованного раствора М75; 3 - железобетонная плита перекрытия  |

|
   52  |

   П-71 из линолеума  |

  |

   1 - покрытие с прослойкой; 2 - стяжка из поризованного раствора М75; 3 - железобетонная плита перекрытия  |

|
   53  |

   П-72 из линолеума на синтетическом каучуке  |

 ||
|
   54  |

   П-73 из поливинилхлоридных плит  |

 ||
|
   55  |

   П-80 из кумароновых плит  |

 ||
|
   56  |

   П-71 из линолеума  |

  |

   1- покрытие с прослойкой; 2 - прокладочный слой из ДВП; 3 - стяжка из поризованного раствора М75; 4 - железобетонная плита перекрытия  |

|
   57  |

   П-72 из линолеума на синтетическом каучуке  |

 ||
|
   58  |

   П-73 из поливинилхлоридных плит  |

 ||
|
   59  |

   П-76 из линолеума  |

  |

   1 - покрытие с прослойкой; 2 - прокладочный слой из ДВП; 3 - стяжка из поризованного раствора М75; 4 - железобетонная плита перекрытия  |

|
   60  |

   П-77 из линолеума на синтетическом каучуке  |

 ||
|
   61  |

   П-78 из поливинилхлоридных плит  |

 ||
|
   62  |

   П-80 из кумароновых плит  |

  |

   1 - покрытие с прослойкой; 2 - прокладочный слой из ДВП; 3 - стяжка из поризованного раствора М75; 4 - железобетонная плита перекрытия  |

Примечания: 1. Покрытия П-19, П-18 (поливинилацетатные, мастичные) не должны содержать карбамидных смол и ортофосфорных кислот.
2. Толщина покрытия П-41 из мозаичных плит должна быть 20 мм, а марка бетона или раствора для этого покрытия - не ниже 200.
3. При использовании поризованного раствора М10 в качестве теплоизоляционного слоя в полах над неотапливаемыми подвалами толщину стяжки из поризованного раствора следует принимать для деталей № 16, 17, 25 - 28 - 30 мм, для деталей № 18 - 24 - 40 мм.
СОДЕРЖАНИЕ
|

   2. Организация и технология строительного процесса. 1 3. Технико-экономические показатели. 7  |
