Министерство транспорта Российской Федерации
Государственная служба дорожного хозяйства
(Росавтодор)
Центр
организации труда и экономических
методов управления
(Центроргтруд)
СБОРНИК КАРТ
ТРУДОВЫХ ПРОЦЕССОВ НА СТРОИТЕЛЬСТВО,
РЕМОНТ И СОДЕРЖАНИЕ АВТОМОБИЛЬНЫХ ДОРОГ
Укрепление обочин
гравийно-песчаной смесью
КТП-8.01-2002
Издание второе, переработанное и дополненное
(Выпуск 8)
Москва, 2002 г.
Сборник карт трудовых процессов на строительство, ремонт и содержание автомобильных дорог. Выпуск 8. М.: Центроргтруд, 2002.
Карты трудовых процессов предназначены для совершенствования организации труда рабочих, занятых на строительстве, ремонте и содержании автомобильных дорог.
Карты определяют прогрессивную технологию работ, рациональное использование рабочего времени, технологическую последовательность выполнения работ на основе передовых приемов и методов труда.
Карты могут быть использованы при разработке организационно-технологической документации при строительстве, ремонте и содержании автомобильных дорог (ППР и другие), планировании работ, а также в учебных целях при подготовке высококвалифицированных рабочих.
СОДЕРЖАНИЕ
|
   1. Область и эффективность применения карты.. 1 2. Подготовка и условия выполнения процесса. 2 3. Исполнители, предметы и орудия труда. 2  |

|
   Карта
    |


   Укрепление обочин   |


   Разработана ГП   |


|
   КТП-8.01-2002 (Е17-1-2; Е17-3-15; Е17-2-3)  |


   Взамен КТ-4.19.90  |


1.1. Карта предназначена для организации труда звена при укреплении обочин гравийно-песчаной смесью слоем 10 см при ширине укрепляемой части обочин 2 м.
1.2. Показатели производительности труда:
|
    № п/п  |


    Наименование показателей  |


    Единица измерения  |


    Величина показателей  |

  |
|
    по ЕНиР  |


    по карте  |

  |||
|
   1.  |


   Выработка на 1 чел.-день  |


   м2  |


   842  |


   899  |


|
   2.  |


   Затраты труда на 100 м2  |


   чел.-час  |


   0,95  |


   0,89  |


Примечание: В затраты труда по карте включено время на подготовительно-заключительные работы - 5 % и отдых - 10 %.
Повышение производительности труда достигается за счет правильной организации труда машинистов, выбора рациональной схемы работы.
Использование методов и приемов труда, рекомендуемых картой, позволит снизить затраты труда и повысить выработку на 7 %.
2.1. До начала работ необходимо:
спланировать обочины, которые должны иметь ровную поверхность с поперечным уклоном к бровке полотна для стока дождевых и талых вод;
подготовить подъездные пути для доставки гравийно-песчаной смеси и временные съезды с земляного полотна;
оградить участок работы;
завезти на обочины гравийно-песчаную смесь и складировать в конуса, расстояние между которыми принято с таким расчетом, чтобы при разравнивании материала, его было достаточно для получения слоя толщиной 10 см.
2.2. Поперечный уклон обочин должен на 10 - 30 % превышать уклон проезжей части дороги и составлять 40 - 60 %.
2.3. Нормой укатки учитывается перекрытие предыдущего следа на 1/3 ширины барабана катка.
2.4. Все работы должны производиться в соответствии с требованиями СНиП III-4-80, СНиП 12-03-2001, Правил и инструкций по охране труда при строительстве, ремонте и содержании автомобильных дорог.
3.1. Исполнители
|
   1.  |


   Машинист автогрейдера ДЗ-31-1  |


   6 разряд (М1)  |


   1  |


|
   2.  |


   Машинист катка самоходного  |


   5 разряд (М2)  |


   1  |


|
   3.  |


   Машинист поливомоечной машины  |


   4 разряд (М3)  |


   1  |


3.2. Машины, оборудование, инструменты, приспособления, инвентарь.
|
    № п/п  |


    Наименование  |


    Кол-во  |


|
    1  |


    2  |


    3  |


|
   1.  |


   Автогрейдер ДЗ-31-1, оборудованный системой «Профиль-1»  |


   1  |


|
   2.  |


   Каток дорожный самоходный с гладкими вальцами массой 6 - 8 т  |


   1  |


|
   3.  |


   Поливомоечная машина ПМ-130  |


   1  |


|
   4.  |


   Уровень строительный длиной 1 м  |


   1  |


|
   5.  |


   Рулетка измерительная металлическая  |


   1  |


|
   6.  |


   Шаблон для проверки профиля  |



  |


|
   7.  |


   Рейка длиной 3 м  |



  |


|
   8.  |


   Лопата стальная строительная  |



  |


|
   9.  |


   Мерная линейка  |



  |


|
   10.  |


   Комплект ограждений и сигнальных знаков  |



  |


|
   3.3. Спецодежда и спецобувь.  |

 ||
|

  |


   Машинист автогрейдера и поливомоечной машины  |



  |


|
   1.  |


   Комбинезон хлопчатобумажный  |


   2  |


|
   2.  |


   Рукавицы комбинированные двупалые Машинист катка самоходного  |


   2 пары  |


|
   1.  |


   Комбинезон хлопчатобумажный  |


   1  |


|
   2.  |


   Ботинки кожаные  |


   1 пара  |


|
   3.  |


   Рукавицы комбинированные двупалые  |


   1 пара  |


4.1. Технологический процесс производства при укреплении обочин состоит из следующих операций:
- предварительная планировка поверхности слоя;
- распределение гравийно-песчаной смеси;
- поливка смеси поливомоечной машиной через распылительные сопла;
- уплотнение.

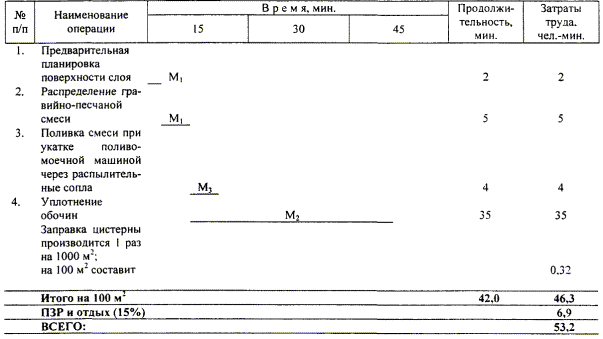

4.2. График трудового процесса

|
    № п/п  |


    Наименование операций  |


    Характеристика приемов труда  |


|
    1  |


    2  |


    3  |


|
   1.  |


   Предварительная планировка поверхности слоя  |


   М1 запускает двигатель, дает предупредительный сигнал и делает предварительную планировку обочин. Движение автогрейдера производится с рабочей скоростью 3,5 - 4 км/час. Подбирает смесь в валик вторым и третьим проходами. Угол захвата 50 - 59°.  |


|
   2.  |


   Распределение гравийно-песчаной смеси  |


   М1 первый проход делает вдоль кромки проезжей части, сдвигает материал к бровке земляного полотна; - последующими (2, 3, 4) проходами перемещает смесь, распределяя ее по всей ширине обочины; - отвал устанавливается под углом захвата 50 - 55°, углом резания - 45 - 60°, углом наклона 2 - 3°; - движение автогрейдера производится на 2-й передаче со скоростью 3,5 - 4 км/час; - 5, 6, 7, 8 - проходами производится окончательное профилирование смеси по проектным отметкам с учетом коэффициента уплотнения. Работа производится в автоматическом режиме управления при чувствительности САР, близкой к максимальной, для этого: - опускается отвал до проектной отметки верха обочины; - регулируется толщина срезаемого слоя только левым (не автоматизированным) цилиндром подъема и опускания отвала в нужное положение.  |


|
   3.  |


   Поливка смеси при укатке поливомоечной машиной через распылительные сопла  |


   М3 производит поливку обочин водой во время уплотнения. Розлив воды производится равномерно по всей поверхности обочин. Норма розлива - 3 - 4 л/м2. Во время розлива следят за тем, чтобы не было размыва обочин (скорость движения при розливе 10 - 12 км/час).  |


|
   4.  |


   Уплотнение обочин  |


   М2 производит уплотнение смеси 20-ю проходами катка по одному следу. Первые 10 проходов по одному следу выполняют со скоростью 1,5 - 2,0 км/час; при последующих проходах скорость увеличивается до 4 - 5 км/час. По краям обочин на 2 - 3 прохода больше. Признаком окончания укатки служит отсутствие следа от прохода катка.  |
