МИНИСТЕРСТВО ТРАНСПОРТА РОССИЙСКОЙ ФЕДЕРАЦИИ
ГОСУДАРСТВЕННАЯ СЛУЖБА
ДОРОЖНОГО ХОЗЯЙСТВА
(РОСАВТОДОР)
ЦЕНТР
ОРГАНИЗАЦИИ ТРУДА И ЭКОНОМИЧЕСКИХ
МЕТОДОВ УПРАВЛЕНИЯ
(ЦЕНТРОРГТРУД)
СБОРНИК КАРТ
ТРУДОВЫХ ПРОЦЕССОВ НА СТРОИТЕЛЬСТВО,
РЕМОНТ И СОДЕРЖАНИЕ АВТОМОБИЛЬНЫХ ДОРОГ
Карта трудового процесса
Устройство покрытия толщиной 6 см
из черного щебня, укладываемого в холодном,
теплом или горячем состоянии
КТП-6.04-2002
Издание второе, переработанное и дополненное
(Выпуск 6)
Москва 2002 г.
Карты трудовых процессов предназначены для совершенствования организации труда рабочих, занятых на строительстве, ремонте и содержании автомобильных дорог.
Карты определяют прогрессивную технологию работ, рациональное использование рабочего времени, технологическую последовательность выполнения работ на основе передовых приемов и методов труда.
Карты могут быть использованы при разработке организационно-технологической документации при строительстве, ремонте и содержании автомобильных дорог (ППР и другие), планировании работ, а также в учебных целях при подготовке высококвалифицированных рабочих.
Сборник карт трудовых процессов подготовлен инженерами А.И. Анашко, Е.В. Купцовой, Т.В. Страховой.
Ответственный за выпуск А.А. Морозов.
СОДЕРЖАНИЕ
|
   1. Область и эффективность применения карты.. 2 2. Подготовка и условия выполнения процесса. 2 3. Исполнители, предметы и орудия труда. 3  |

|
   Карта трудового процесса  |

   Устройство покрытия толщиной 6 см из черного щебня, укладываемого в холодном, теплом или горячем состоянии  |

   Разработана ГП Центроргтруд Росавтодора  |

|
   КТП-6.04-2002   |

   Взамен КТ-6.5.89  |

1.1. Карта предназначена для организации труда рабочих при устройстве покрытия толщиной 6 см из черного щебня, укладываемого в холодном, теплом или горячем состоянии самоходным асфальтоукладчиком ДС-1 (Д-150Б) и тремя дорожными самоходными катками.
1.2. Показатели производительности труда:
|
    № п/п  |

    Наименование показателей  |

    Единица измерения  |

    Величина показателей  |

  |
|
    по ТЕ  |

    по карте  |

  |||
|
   1.  |

   Выработка на 1 чел.-день  |

   м2 покрытия  |

   129  |

   149  |

|
   2.  |

   Затраты труда на устройство 100 м2 покрытия  |

   чел.-час  |

   6,20  |

   5,37  |

Примечание: В затраты труда включено время подготовительно-заключительные работы - 5 % и отдых - 10 %.
Снижение затрат труда и повышение выработки на 15 % достигается за счет применения навесного распределителя щебня, а так же за счет рационального размещения исполнителей.
2.1. Основание под покрытие из черного щебня должно быть ровным, прочным, сухим и чистым. Укладка черного щебня в дождь или на мокрое и загрязненное основание не допускается.
2.2. После просушки и очистки основания за 2 ч до начала укладки щебня по основанию равномерно (без пропусков) разливают жидкий битум классов СГ и МГ любой марки в количестве 0,5 - 0,7 л/м2 или эмульсию в количестве 1 - 1,5 л/м2. Новые незагрязненные основания, устроенные с применением органических вяжущих, вяжущими не обрабатываются.
2.3. В условиях отрицательных температур розлив по основанию эмульсии для подгрунтовки не допускается.
2.4. Для перевозки черного щебня следует использовать автосамосвалы с металлическим кузовом, внутренние стенки и дно которых во избежание прилипания щебня обработаны мазутом или нефтью с помощью специальных распылителей или вручную.
2.5. Перед укладкой щебня проверяют наличие паспорта на черный щебень, в котором указаны вид щебня, температура, время отправки и количество.
2.6. Скорость укладки в условиях пониженных температур должна быть не ниже 40 м/ч. Скорость катков рекомендуется в начале уплотнения в пределах 1,5 - 2 км/ч, а после 5 - 6 проходов по одному следу ее нужно увеличить: для катков с гладкими вальцами в пределах 3 - 5, для виброкатков - 2 - 3, для катков с пневматическими шинами - 5 - 8 км/ч.
2.7. При температуре воздуха от 0 до -5 °С укладку щебня выполняют только тяжелыми катками (20 - 25 проходов по одному следу). При этом число катков увеличивают в 1,5 раза по сравнению с обычными условиями.
2.8. В конце укладываемой полосы во избежание раскатывания смеси положить и закрепить костылями упорный брус, толщина которого должна быть равна толщине слоя покрытия в плотном теле.
2.9. Работы выполняются в соответствии с «Правилами производства работ» СНиП 3.06.03-85.
2.10. Работы следует выполнять, соблюдая правила техники безопасности СНиП III-4.80, СНиП 12-03-2001, а также «Правила охраны труда при строительстве, ремонте и содержании автомобильных дорог», СоюздорНИИ, М., «Транспорт», 1993 г,
3.1. Исполнители
1. Машинист самоходного
асфальтоукладчика ДС-1 (Д-150В) 6 разряд (М1) 1
2. Машинист тяжелого катка 6 разряд (М2, М3) 2
3. Машинист легкого катка 5 разряд (М4) 1
4. Асфальтобетонщик 5 разряд (А1) 1
5. То же 4 разряд (А2) 1
6. -"- 3 разряд (А3, А4) 2
7. -"- 2 разряд (А5, А6) 2
8. Дорожный рабочий 1 разряд (Д1) 1
3.2. Машины, инструменты, приспособления, инвентарь
|
    № п/п  |

    Наименование  |

    Кол-во  |

|
    1  |

    2  |

    3  |

|
   1.  |

   Асфальтоукладчик самоходный ДС-1 (ДС-150Б)  |

   1  |

|
   2.  |

   Распределитель каменной мелочи навесной Д-336  |

   1  |

|
   3.  |

   Каток дорожный самоходный массой 5 т  |

   1  |

|
   4.  |

   То же, массой 10 - 12 т  |

   2  |

|
   5.  |

   Жаровня передвижная  |

   1  |

|
   6.  |

   Гладилка  |

   2  |

|
   7.  |

   Утюг металлический  |

   1  |

|
   8.  |

   Термометр стеклянный технический  |

   2  |

|
   9.  |

   Котел битумный передвижной емкостью 100 - 300 л  |

   1  |

|
   10.  |

   Брусья упорные из древесины хвойных пород (при необходимости)  |

   70 - 100 м  |

|
   11.  |

   Костыль металлический  |

   50 - 60  |

|
   12.  |

   Грабли металлические  |

   1  |

|
   13.  |

   Лопата стальная строительная подборочная  |

   4  |

|
   14.  |

   Кувалда кузнечная тупоносая  |

   2  |

|
   15.  |

   Шаблон с уровнем  |

   1  |

|
   16.  |

   Линейка металлическая измерительная  |

   1  |

|
   17.  |

   Ведро  |

   1  |

|
   18.  |

   Лейка  |

   2  |

|
   19.  |

   Рейка металлическая  |

   1  |

|
   20.  |

   Шнур льнопеньковый крученый длиной 50 м  |

   1  |

3.3. Спецодежда и спецобувь.
Машинист асфальтоукладчика, машинисты катков самоходных
1. Комбинезон хлопчатобумажный 4
2. Ботинки кожаные 4 пары
3. Рукавицы комбинированные 4 пары
Асфальтобетонщики
1. Полукомбинезон хлопчатобумажный 6
2. Ботинки кожаные 6 пар
3. Рукавицы брезентовые 6 пар
4. Наколенники брезентовые 6 пар
5. Жилет сигнальный 6
Дорожные рабочие
1. Костюм хлопчатобумажный 1
2. Ботинки кожаные 1 пара
3. Рукавицы комбинированные 1 пара
4. Жилет сигнальный 1
3.4. Расход материалов на укладку 1000 м2 покрытия толщиной 6 см (по СНиП 5.01.17-85):
Щебень черный 20 (25) - 40 мм - 11,5/13,5 т
Щебень черный 10 - 20 (25) мм - 1,1/1,25 т
Щебень черный 3 (5) - 10 мм - 0,8/0,9 т
Битум жидкий - 0,002 т
Норма расхода приведена для каменных материалов с удельным весом 2,5 - 2,9 т/м3 (в числителе) и 3 т/м3 и более (в знаменателе).
Примечание: При укладке черного щебня в холодном состоянии к нормам добавлять 0,07 т битума жидкого.
4.1. При устройстве покрытия из черного щебня выполняются следующие операции:
- подготовка основания;
- устройство боковых упоров (если это предусмотрено проектом производства работ);
- транспортировка черного щебня;
- распределение по основанию щебня 20 (25) - 40 мм (основной слой);
- первая предварительная укатка основного слоя;
- расклинивание верхней части основного слоя мелким щебнем 10 - 20 мм;
- вторая укатка;
- заполнение пустот и окончательное расклинивание поверхности покрытия клинцом и каменной мелочью 3 (5) - 10 мм;
- окончательная укатка покрытия.

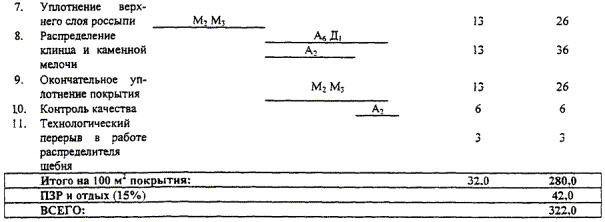

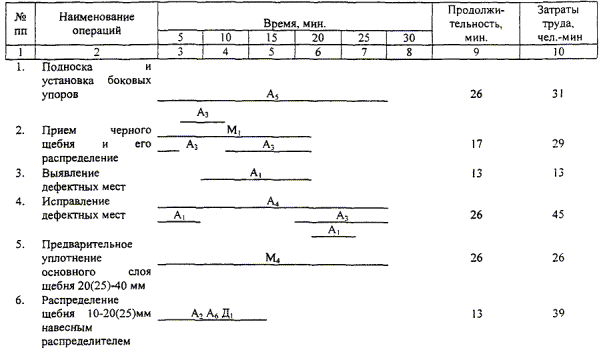

4.2. График трудового процесса

4.3. Схема организации рабочего места

1 - автосамосвал; 2 - асфальтоукладчик; 3 - легкий каток; 4 - автосамосвал с навесным распределителем щебня; 5 - тяжелый каток.
|
    № п/п  |

    Наименование операций  |

    Характеристика приемов труда  |

|
    1  |

    2  |

    3  |

|
   1.  |

   Подноска и установка боковых упоров  |

   а3 и А5 снимают боковые упоры с машины, очищают их и подносят к новому месту укладки. Перед установкой упоров на прямых участках дороги по кромке натягивают шнур. Устанавливают по шнуру упоры, закрепляют их костылями, которые забивают в основание.  |

|
   2.  |

   Прием черного щебня и его распределение  |

   а3 подает сигнал на подход автосамосвала, принимает черный щебень в бункер асфальтоукладчика. В процессе выгрузки автомобиль перемещается укладчиком. Из бункера М1 питателем подает черный щебень к распределительному шнеку; распределенный щебень предварительно уплотняется трамбующим брусом, а затем заглаживается плитой. После разгрузки щебня А3 подает сигнал на отход автосамосвала.  |

|
   3.  |

   Выявление дефектных мест  |

   После подкатки черного щебня легким катком (2 - 3 прохода по одному следу) А1 устанавливает несколько раз на поперечнике контрольную рейку параллельно продольной оси покрытия и определяет дефектные места.  |

|
   4.  |

   Исправление дефектных мест  |

   А1, А2, А3 и А4 немедленно исправляют дефектные места: А2 слегка взрыхляет граблями поверхность дефектных мест, А1, А3, А4 лопатами добавляют свежую смесь на впадинах, снимают излишки на возвышениях.  |

|
   5.  |

   Предварительное уплотнение основного слоя щебня 20 (25) - 40 мм  |

   После проверки качества укладки основного слоя черного щебня и исправления дефектных мест М4 по указанию А1 приступает к укатке уложенного слоя. Уплотнение основного слоя щебня начинают от края проезжей части к середине с перекрытием следа на 1/3 вальца при первых проходах и на 20 - 30 см при последующих проходах. В начале уплотнения скорость катка рекомендуется в пределах 1,5 - 2 км/ч (4 - 5 проходов по одному следу). В результате первой (предварительной) укатки все частицы щебня занимают устойчивое положение, но полного уплотнения не наступает.  |

|
   Распределение щебня 10 - 20 (25) мм навесным распределителем  |

   Водитель автосамосвала ведет машину с навесным распределителем щебня, А2 регулирует величину щели распределителя и следит за равномерным распределением щебня (примерно 1 м3 на 100 м2). Слегка касаясь поверхности уложенного слоя рассыпанный щебень механической щеткой наметают в пустоты первого слоя. Щебень сначала наметается к середине, а затем от середины к краям. А6 и Д1 метлами поправляют отдельные места.  |

 |
|
   Уплотнение верхнего слоя россыпи  |

   М2 и М3 уплотняют тяжелыми катками верхний слой россыпи при скорости движения 2 - 2,5 км/ч. Уплотнение начинают от краев к середине с перекрытием следа на 20 - 30 см вальца. Во время уплотнения необходимо следить за тем, чтобы щебень не дробился, а заклинивал пустоты нижнего слоя.  |

 |
|
   8.  |

   Распределение клинца и каменной мелочи  |

   Приемы труда аналогичны приемам, описанным в п. 6.  |

|
   9.  |

   Окончательное уплотнение покрытия  |

   Приемы труда аналогичны приемам, описанным в п. 7. Количество проходов катка по одному следу примерно 6 - 8.  |

|
   10.  |

   Контроль качества  |

   А1 (бригадир) проверяет качество покрытия из черного щебня, толщину укатываемого слоя, качество отделки поверхности, кромок, соответствие поперечных уклонов проектным.  |
